争议案例分享(88)钢板桩打拔划归措施项目后能否按定额规定计取其他费用的争议

某工业园区配套道路工程,资金来源为财政资金,发包人采用公开招标方式,确定由某建筑公司与某设计公司组成的联合体负责承建。2022年3月签订的设计施工总承包合同显示,工程采用工程量清单计价方式,综合单价依据《广东省建设工程计价依据2018》编制的施工图预算组价确定, 施工图预算审核时发生计价争议。

一、争议事项

合同专用条款第25.2.4.2.(6)1)㉕款约定,本工程发生的钢板桩打拔费用属于措施项目范围,与现行划归分部分项工程费范围不一致,导致钢板桩打拔费用不能参与按定额规定以分部分项工程费为基础计算的相关费用,如绿色施工安全防护费用,预算编制时发承包双方就钢板桩打拔费用列入措施项目费还是分部分项工程费产生争议。

二、双方观点

发包人认为,钢板桩打拔按照合同约定考虑在措施项目费中,则不能参与按定额规定以分部分项工程费为基础计算的相关费用。

承包人认为,依据《广东省市政工程综合定额(2018)》和粤标定函[2020]29号文第15条解答,钢板桩打拔费用应列入分部分项工程费中,并参与按定额规定以分部分项工程费为基础计算的相关费用。

三、我站观点

本项目合同专用条款约定钢板桩打拔费列在措施项目费中,同时也明确了钢板桩作为支护结构时,承包人需上报专项施工方案并经专家论证后方可进行施工,与《广东省住房和城乡建设厅关于印发房屋市政工程危险性较大的分部分项工程安全管理实施细则的通知》(粤建规范〔2019〕2号)第十四条有关超过一定规模的危大工程要求一致,足以说明钢板桩施工过程安全技术措施的重要性,《广东省市政工程综合定额(2018)》为此规定将钢板桩打拔费列入分部分项工程费,参与按定额规定以分部分项工程费为基础计算的相关费用如绿色施工安全防护措施费用,并测算了相应费率,目的就是保证安全施工所需费用。如钢板桩打拔费不参与按定额规定以分部分项工程费为基础计算的相关费用,将减少安全施工所需费用,因此,本工程采用定额为依据编制预算时,钢板桩打拔费在按合同约定列入措施项目费时,在不调整定额规定的相关费率的前提下,也应按专家论证的专项施工方案或综合定额规定计列相应的绿色施工安全防护措施费用以保证安全施工所需费用。

(本案例信息来源于粤标定复函〔2023〕164号文。如有不同观点,欢迎留言分享。)

争议案例分享(90)当期信息价是当月发布价还是当月采集价的争议

某工业园区配套道路工程,资金来源为财政资金,发包人采用公开招标方式,确定由某建筑公司与某设计公司组成的联合体负责承建。2022年3月签订的设计施工总承包合同显示,工程采用工程量清单计价方式,综合单价依据《广东省建设工程计价依据2018》编制的施工图预算组价确定, 施工图预算审核时发生计价争议。

一、争议事项

合同约定,编制施工图预算的人工费、施工机具费、主要材料(设备)费价格采用施工图审查合格证日期对应当期的《**市工程造价信息》。由于该市工程造价信息按月发布,并明确当月发布价的采集期为上个月,即图审日期当月发布的《**市工程造价信息》中的价格信息是上个月的价格,而图审日期当月价格需要延后至下个月才能发布,发承包双方就预算编制采用图审日期当月发布的价格信息还是图审日期当月采集(下个月发布)的价格信息产生争议。

二、双方观点

发包人认为,因本项目2022年7~9月分批完成施工图审查并分别签发了合格证,按合同约定理解,预算编审应采用图审日期当月采集(下个月发布)的价格信息,即2022年8月、9月和10月发布的《**市工程造价信息》。

承包人认为,由于《**市工程造价信息》当期发布的价格信息并非当月价格信息,因此预算编制应采用图审日期当月发布的价格信息,即2022年7、8、9月发布的《**市工程造价信息》。

三、我站观点

查阅招标文件、工程总承包合同等资料,结合造价成果采用定额规则编制时按当时所能掌握的信息和资料进行编制的通俗做法,本合同约定的施工图审查合格证日期对应当期信息价是指日期当月发布的《**市工程造价信息》价格。

(本案例信息来源于粤标定复函〔2023〕164号文。如有不同观点,欢迎留言分享。)

国网 输变电工程造价管理标准化手册-现场交底

(输变电工程造价管理标准化手册现场交底》是依据国家法律法规、行业规程规范、国家电网有限公司规章制度,结合输变电工程现场造价管理特点和需求,编制形成。
本手册立足现场造价管理参建单位、关键环节和重点内容,突出“专业化、规范化、标准化”,形成标准化管控流程、内容、规范,有利于夯实造价管理基础建设,推进造价高质量管理,本手册分为五章,主要包括概述、业主项目部造价管理现场交底,监理项目部造价管理现场交底、设计单位造价管理现场交底、施工项目部造价管理现场交底,并将现场造价管理工作中所涉及的
各类主要标准化模板作为附录,方便读者使用。扫描附录相应位置二维码,即可下载电子化标准模板。
本手册主要适用于国家电网有限公司35~750kV输变电工程现场造价管理工作,可作为建设管理单位、业主项目部,监理、设计、施工等单位现场造价管理的工作指南和作业指导书。

《输变电工程造价管理标准化手册现场交底》是贯彻国家电网有限公司(简称公司)造价管理“六个体系”建设,推动技经专业高质量发展,夯实造价管理“最后一公里”的要求,依据国家法律法规、行业规程规范、公司规章制度,结合输变电工程现场造价管理特点和需求编制而成。
本手册体现了五个特点:一是总结了公司系统多年来造价管理经验和成果,紧扣公司输变电工程造价管理制度要求,具有很强的理论性和操作性;二是厘清了各参建单位现场造价管理职责,压实了现场造价管理的责任;三是细化了现场造价管理的流程,突出了关键环节和重点内容,提升现场造价管控质效;四是梳理、编制了现场造价管理的标准化模板,方便现场使用,具有很强的实用性;五是规范了现场造价管理成果的输入输出格式,为造价信息化管理奠定
基础。
本手册共分为五章,第一章概述介绍了造价管理现场交底的主要原则、职责内容、主要流程,第二~五章详细阐述了工程前期、建设施工、工程竣工三个阶段,各参建单位开展造价管理现场交底和落实交底工作的具体内容,涵盖了现场造价管理标准化建设、合同管理、重点费用管理、现场资金管理、设计变更与现场签证、工程量管理、分部结算、竣工结算和造价资料归档九方面重点内容。手册对相关名词术语进行了统一解释,详见附录A。手册相关工作依据详见附录 B。附录C~附录E规范了造价管理现场交底工作的标准化表格模板。附录F收录了造价管理现场交底落实规范性表格。本手册中模板代码的命名规则:JDJL代表造价管理现场交底记录单模板;JDZZ代表造价管理现场交底月度追踪卡片模板;JDPJ代表造价管理现场交底评价表模板;JDLS代表造价管理现场交底落实规范性表格模板。
本手册由国家电网有限公司基建部(简称国网基建部)组织编制,国网安徽省电力有限公司具体承担编制任务,在编制过程中,国网河北、江苏、浙江、四川、重庆、陕西等省(市)公司对手册具体内容提出了相应的意见和建议。
本手册适用于公司35~750kV输变电工程现场造价管理工作,可作为建设管理单位、业主项目部,监理、设计、施工等单位现场造价管理的工作指南和作业指导书。

关于广东省建设工程定额动态管理系统定额咨询问题解答的函的汇总

序号标题链接
1所有造价人员都在找的广东省建筑定额2018与2010对比分析点击直达
2关于广东省建设工程定额动态管理系统定额咨询问题的解答(第34期)点击直达
3关于广东省建设工程定额动态管理系统定额咨询问题的解答(第33期)点击直达
4关于广东省建设工程定额动态管理系统定额咨询问题的解答(第32期)点击直达
5关于广东省建设工程定额动态管理系统定额咨询问题的解答 (第31期)点击直达
6关于广东省建设工程定额动态管理系统定额咨询问题的解答(第30期)点击直达
7关于广东省建设工程定额动态管理系统定额咨询问题的解答(第29期)点击直达
8关于广东省建设工程定额动态管理系统定额咨询问题的解答(第28期)点击直达
9关于广东省建设工程定额动态管理系统定额咨询问题的解答(第27期)点击直达
10关于广东省建设工程定额动态管理系统定额咨询问题的解答(第26期)点击直达
11关于广东省建设工程定额动态管理系统定额咨询问题的解答(第25期)点击直达
12关于广东省建设工程定额动态管理系统定额咨询问题的解答(第24期)点击直达
13关于广东省建设工程定额动态管理系统定额咨询问题的解答(第23期)点击直达
14关于广东省建设工程定额动态管理系统定额咨询问题的解答(第22期)点击直达
15关于广东省建设工程定额动态管理系统定额咨询问题的解答(第21期)点击直达
16关于广东省建设工程定额动态管理系统定额咨询问题的解答(第20期)点击直达
17关于广东省建设工程定额动态管理系统定额咨询问题的解答(第19期)点击直达
18关于广东省建设工程定额动态管理系统定额咨询问题的解答(第18期)点击直达
19关于广东省建设工程定额动态管理系统定额咨询问题的解答(第17期)点击直达
20关于广东省建设工程定额动态管理系统定额咨询问题的解答(第16期)点击直达
21关于广东省建设工程定额动态管理系统定额咨询问题的解答(第15期)点击直达
22关于广东省建设工程定额动态管理系统 定额咨询问题的解答(第14期)点击直达
23关于广东省建设工程定额动态管理系统定额咨询问题的解答(第13期)点击直达
24关于广东省建设工程定额动态管理系统定额咨询问题的解答(第12期)点击直达
25关于广东省建设工程定额动态管理系统定额咨询问题的解答(第11期)点击直达
26关于广东省建设工程定额动态管理系统定额咨询问题的解答(第10期)点击直达
27关于广东省建设工程定额动态管理系统定额咨询问题的解答(第9期)点击直达
28关于广东省建设工程定额动态管理系统 定额咨询问题的解答(第8期)点击直达
29关于广东省建设工程定额动态管理系统定额咨询问题的解答 (第7期)点击直达
30关于广东省建设工程定额动态管理系统定额咨询问题的解答(第5期)点击直达
31关于广东省建设工程定额动态管理系统定额咨询问题的解答(第4期)点击直达
32关于广东省建设工程定额动态管理系统定额咨询问题的解答(第3期)点击直达
33关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第2期)点击直达
34关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第1期)点击直达
0关于发布广东省建设工程定额动态管理系统定额咨询问题解答的通知(第35期)点击直达
-1关于发布广东省建设工程定额动态管理系统定额咨询问题解答的通知(第36期)点击直达
-1关于发布广东省建设工程定额动态管理系统定额咨询问题解答的通知(第37期)点击直达
-3关于发布广东省建设工程定额动态管理系统定额咨询问题解答的通知(第38期)点击直达
-4关于发布广东省建设工程定额动态管理系统定额咨询问题解答的通知(第39期)点击直达
-5关于发布广东省建设工程定额动态管理系统定额咨询问题解答的通知(第40期)点击直达
-6关于发布广东省建设工程定额动态管理系统定额咨询问题解答的通知(第41期)点击直达
#footable_327504 { font-size: 14px; }

关于印发《广东省市政工程综合定额 (2018)》勘误的通知

附件:关于印发《广东省市政工程综合定额 (2018)》勘误的通知

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第4期)

2020-05-12

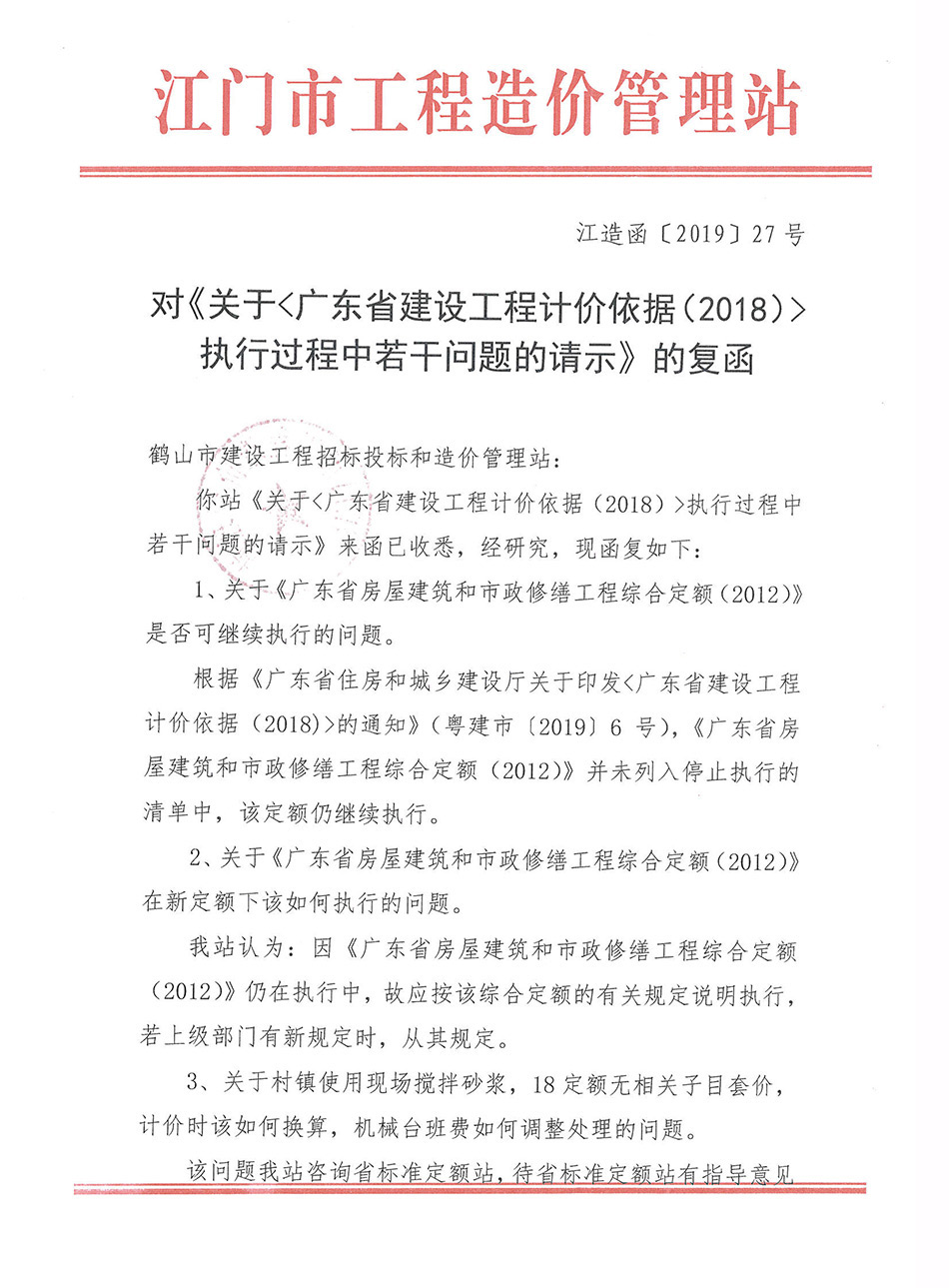

对《关于广东省建设工程计价依据(2018)执行过程中若干问题的请示》的复函

2019-05-06

对关于房建工程预制钢筋混凝土管桩结算造价咨询的函的复函

2019-07-01

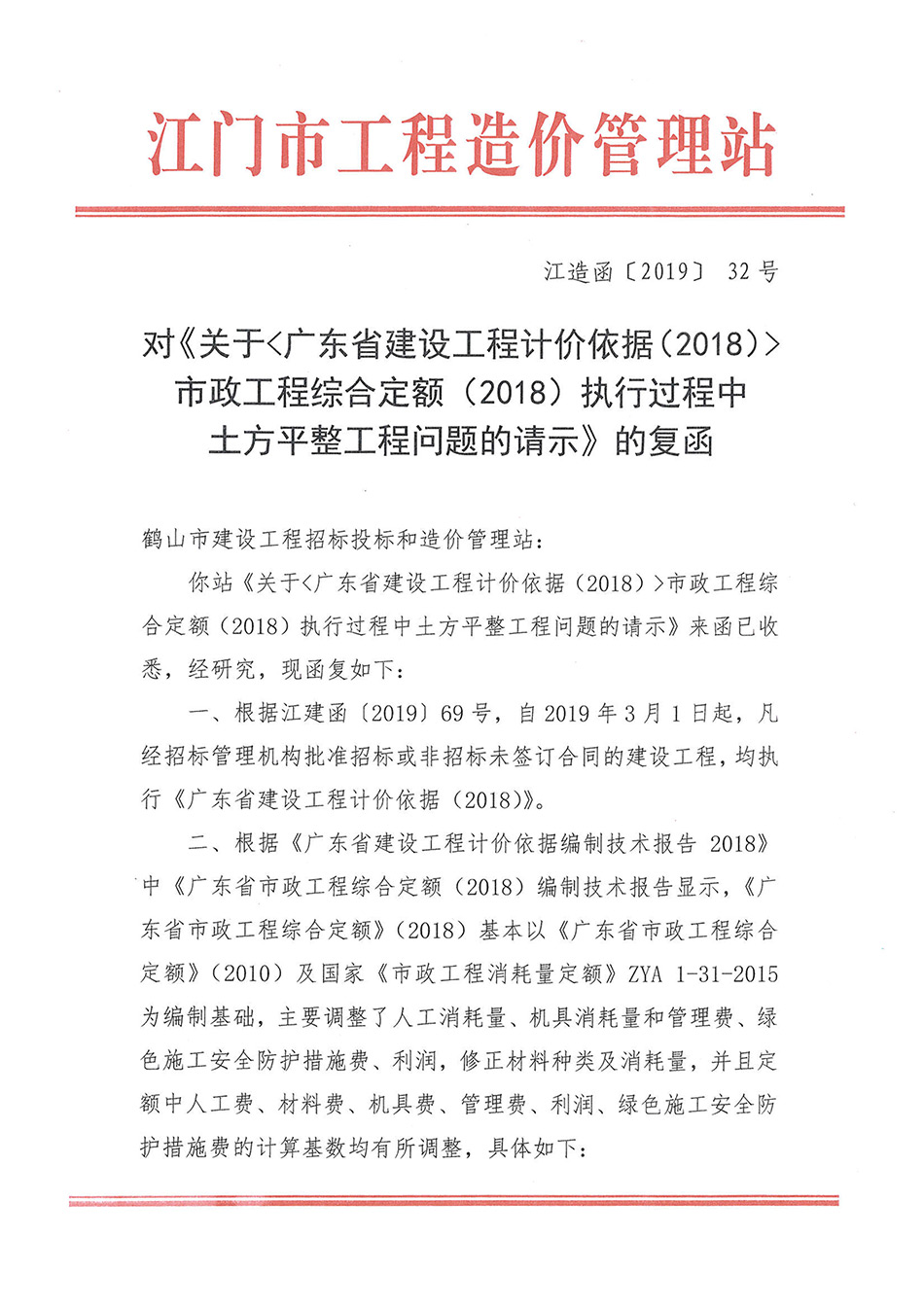

对《关于广东省建设工程计价依据(2018)市政工程综合定额(2018)执行过程中土方平整工程问题的请示》的复函

2019-05-28

关于广东省建设工程定额动态管理系统 定额咨询问题的解答(第8期)

粤标定函〔2020〕107号

关于广东省建设工程定额动态管理系统

定额咨询问题的解答

(第8期)

各有关单位:

现对广东省建设工程定额动态管理系统收集有关市政工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。

一、共性问题

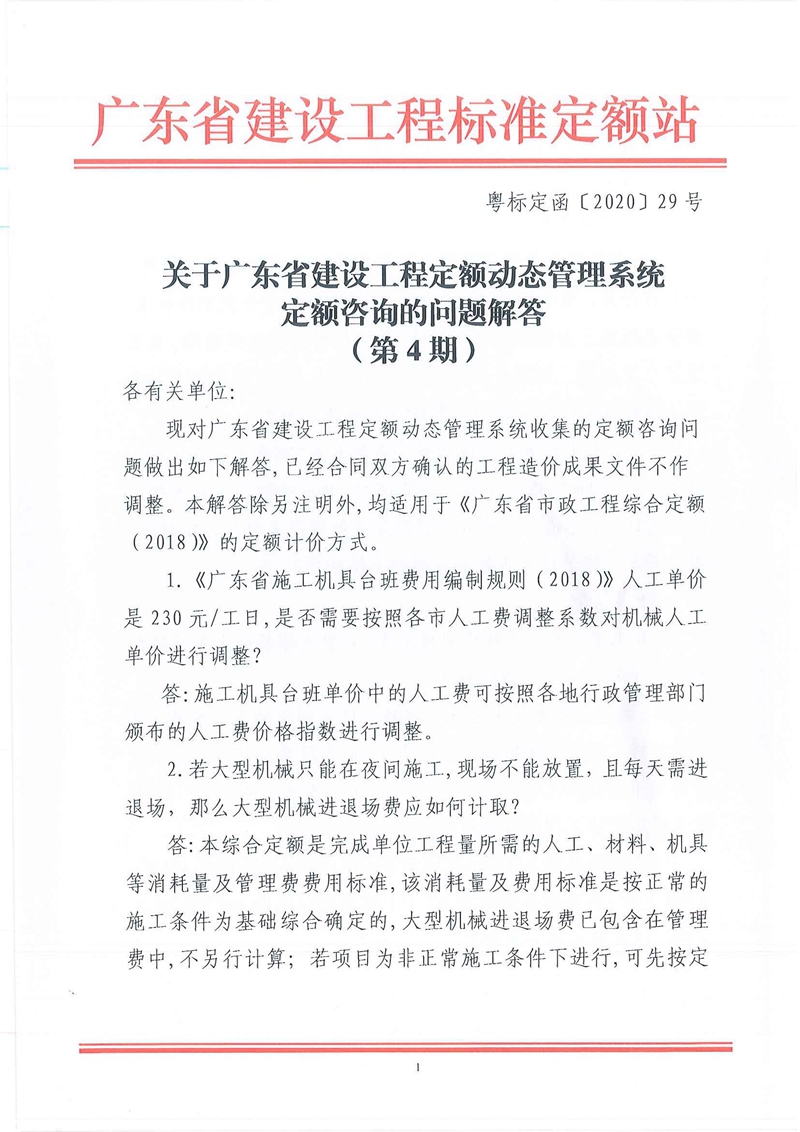

1.《排水工程》管道、方(拱)管涵顶进是按一般非岩层综合各类土质考虑,当遇到岩层时,是否可增加计取入岩费用?

答:遇到岩层时应根据设计或批准的施工方案协商计取入岩费用。

2.施工现场的施工便道是否包含在按费率计算的绿色施工安全防护(安全文明施工)措施费中?

答:不包含,由于生产需要修建的施工临时便道,按实际发生或经批准的施工组织设计方案,列入措施其他项目费用中计算。

    3. 在旧路上再次开挖进行管网改造的工程,土壤类别应执行三类土还是一、二类土?

: 应根据地质勘察报告结合定额的土壤分类进行确定。

4.施工单位进行自检的钢结构焊缝探伤检测,其费用是否可以单独计取?

答:施工企业为了确保已完工程质量,对已施工的钢结构焊缝按施工规范、行业规定或合同约定进行探伤检测,属于施工企业自检,不单独计取费用。

二、《广东省市政工程综合定额(2018)》应用问题

    5. D.1.1²为基坑;超出上述范围则为一般土石方”,该条款对基坑划分的标准适用范围是什么?

答:该条款是《通用项目》土石方工程的章说明,《通用项目》册内容适用《广东省市政工程综合定额(2018)》所有册。

6.定额子目中是否包括零星项目中的辅助工日,其工日单价是执行110/工日,还是230/工日?

    : 本定额的人工费是指直接从事施工作业的生产工人的薪酬,包括了基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工费用,已经综合考虑了不同工种、不同技术等级等因素。采用计日工单价计取零星项目费用的,除属地造价管理部门另有规定外,计日工单价由双方协商确定。

7.定额D3-7-99水上钢平台打钢管桩子目含材料回程运输,那么钢管桩的接桩费用以及退租时的租赁损耗是否应另计?

答:定额已综合考虑。

8. 定额D3-7-99水上钢平台打钢管桩子目,对于工期超短的情况,是否可采用市场询价计价?若钢材单价变化是否可以折算计价,并以租赁总费用扣残值总费用做为上限考虑呢?

答:定额已综合考虑进退场及租赁损耗,除定额另有规定外,不作调整。

9.三轴搅拌桩产生的置换土是否可以按土石方外运考虑?

答:定额子目已包含三轴搅拌桩施工中场内发生的置换土,余土场外运输另行计算。

10.定额D1-3-196凿桩头打入桩子目的附注说明“搅拌桩、旋喷桩的凿桩头按挖四类土计算”是否指凿桩头挖装、运输按四类土计算,而凿桩头费用另外计算?

答:是指搅拌桩、旋喷桩的凿桩头按挖四类土计算。

11.绿色施工安全防护措施项目费中临时设施的“配电设施、设备及防护”未提及变配电装置是否已包含在内,变配电装置包含了高压柜,变压器,低压柜及配套电缆等,已超三级配电范围,则绿色施工安全防护措施项目费是否包含此费用?

答:按费率计算的绿色施工安全防护措施项目费未包含变配电装置费用,变配电装置费用属于“三通一平”范畴,在工程建设其他费用列支。

12. 只切割塑料管道不拆除,应套用什么定额子目?

答:定额是按照完整的施工工序考虑编制的,未包含单纯的切割旧有塑料管道定额子目,实际发生可由双方协商计价。

13.顶管工程泥水平衡顶进采用刀盘式泥水平衡顶管掘进机,若设计采用盘岩机顶进(即在岩层下顶进)应如何计算?

答:顶管定额未考虑采用盘岩机顶进,实际发生可根据项目实际协商计价。

三、《广东省市政工程综合定额(2010)》应用问题

14.D2-4-16铺设块料地砖 水泥砂浆13,该定额子目水泥砂浆考虑厚度为多少,如与设计厚度不同时,应如何调整?

答:D2-4-16定额子目水泥砂浆厚度按3cm考虑,如与设计不同时,材料用量可按设计要求换算,人工及其他不变。

   15.钢板桩定额子目中,打桩定额也含有拔桩工作内容,是否与拔桩定额重复?

答:不重复,在排版上同页定额工作内容是对应打和拔两个定额不同子目。

16.2,与现场实际钢管支架含量不符,实际套用定额时,是否可以套用桥梁册中 D3-7-17 满堂钢管支架子目,作为模板的支撑措施?

答:定额已综合考虑施工支架的费用,不可再套用D3-7-17 满堂钢管支架子目;定额中钢模支撑的含量是按摊销考虑的,不得按实际用量换算。

17. 定额D1-1-210高压旋喷桩、双管法,旋喷桩设计注浆量为40%,在施工过程中出现涌土返浆现象,返浆量较大,定额是否已包含清理返土及外运的工作?

答:定额子目已综合考虑现场泥浆清理费用,但土方外运另行计算。

18. 定额D1-1-212深层搅拌水泥桩 喷浆桩体,子目中“水泥搅拌桩机”在编制时是按两搅两喷还是四搅四喷考虑?如采用不同工艺施工机械及人工应如何换算?

:定额子目综合考虑,除定额规定可以换算外,人工及机械不做调整。

广东省建设工程标准定额站

                                    2020526

2020-07-22

关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第2期)

2019-04-26

关于广东省建设工程定额动态管理系统定额咨询问题的解答 (第5期)

各有关单位:

现对广东省建设工程定额动态管理系统收集的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。本解答除另注明外,均适用于《广东省房屋建筑与装饰工程综合定额(2018)》的定额计价方式。

1.材料检测费是否包含在建安工程造价内?

答:施工企业采购材料后,按照有关标准规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料等费用,已包含在定额管理费中。建设单位委托第三方实施新结构、新材料的试验费,对构件做破坏性试验及其他特殊要求检验试验的费用(如材料进场的抽检费用)由建设单位承担并在工程建设其他费用中列支。但对施工企业提供的具有合格证明的材料再次进行检测不合格的,该检测费用由施工企业支付。

2.总说明第十四条“单体承包的建筑、装饰工程建筑面积在500m2以下的,其材料费增加1.5%,人工费增加10%。”单体承包是指整个项目承包中其中一个单体,还是整个项目为一个单体?

答:应按一个合同承包的建筑、装饰工程总建筑面积计算,在500m2以下的,其中材料费增加1.5%,人工费增加10%。

3.土石方体积换算系数表中,虚方:夯实后体积=1:1.5,1.5的系数对应的是哪种程度、工艺上的夯实,是否有压实系数的要求?

答:定额已综合考虑压实度要求,无需再区分。

4.A1-2-14高压旋喷桩双重管法,该子目是否包含因地质条件含碎石层的引孔费用,如不含,应如何计取?

答:该子目不含因地质条件需采用引孔的费用,如发生则按经审批后的施工方案按实计算。

5.压钢管桩接桩加外套钢管时,接桩外套钢管和桩尖的重量是否一并算入压钢管桩的工程量;两根钢管桩接桩在连接处加外套钢管时,在外套钢管两头焊两道焊,接桩工程量按一个还是两个计取?

答:只有按设计图纸要求或经审定的施工方案钢管桩需要采用外套钢管接桩时,接桩外套钢管和桩尖的重量可一并算入压钢管桩的工程量;两根钢管桩接桩在连接处加外套钢管时,在外套钢管两头焊两道焊,接桩工程量按一个计算。

6.长螺旋灌注桩在成孔过程中发现孤石,采用潜孔锤进行孤石处理,则潜孔锤二次成孔,潜孔锤击穿孤石应套用什么定额?潜孔锤桩机场外运输及装拆应如何计取?

答:定额未考虑潜孔锤二次成孔及潜孔锤桩机场外运输及装拆的费用,发生时可结合工程实际自行考虑。

7.结算时预制管桩桩长按入土深度计算,则入土深度是否包含截桩那部分长度?

答:A.1.3桩基础工程工程量计算规则第十条“所有桩的长度,除另有规定外,预算按设计长度;结算按实际入土桩的长度(单独制作的桩尖除外)计算,超出地面的桩长不得计算,成孔灌注混凝土桩的计算桩长以成孔长度为准”。

8.配合桩基检测,所做的桩帽及桩的加固是否可以另外计取?

答:配合桩基检测,所做的桩帽及桩的加固在检测费中计取。

9. A.1.19拆除工程说明第八条“装饰抹灰层与块料面层铲除不包括找平层,如需铲除找平层,每m2增加人工费2元。”若装饰抹灰层与块料面层的找平层(底层抹灰)含有钢丝网,应如何计价?

答:定额已综合考虑,不再另计。

10.温室大棚顶棚是轻钢骨架或简易镀锌钢管骨架、顶棚面铺遮阳网或塑料薄膜,顶棚高度超过3.6m,是否可以算满堂脚手架?

答:不可以。

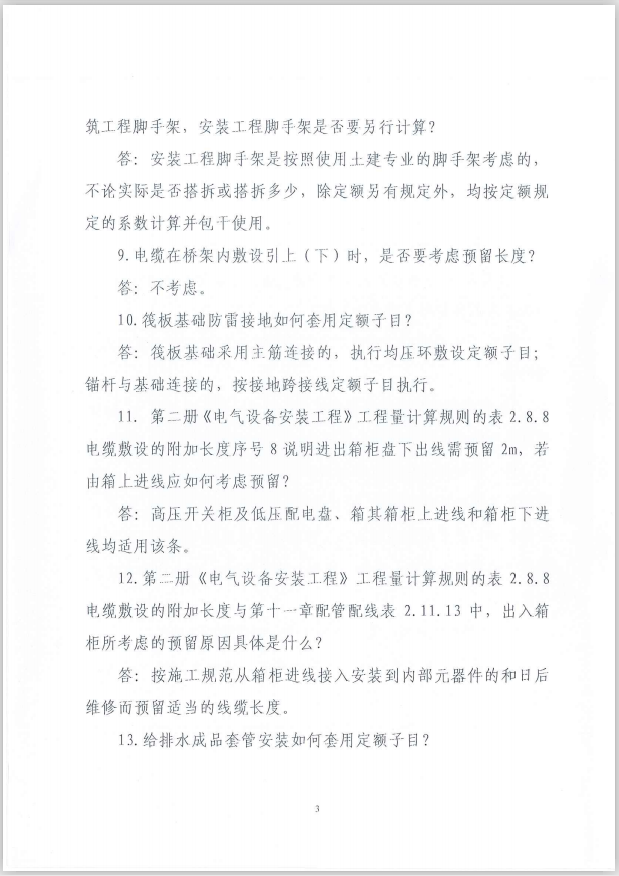

11.A.1.21脚手架工程说明第二条第2点“综合脚手架包括脚手架、平桥、斜桥、平台、护栏、挡脚板、安全网等,高层脚手架50.5m至200.5m还包括托架和拉杆费用。”此定额说明中未明确是否为双排脚手架,如实际采用三排是否可调整,应如何调整?

答:定额考虑的是双排脚手架,采用非常规的施工方案,应结合项目实际情况考虑。

12.执行《广东省建筑与装饰工程综合定额(2010)》A.1土石方工程,如果地质资料为淤泥质土(现场施工时采用钢板进行铺垫),应套用定额 A1-18 挖土机挖土一、二类土还是套用 A1-21挖土机挖淤泥、流砂子目套价?

答:淤泥质土为一、二类土。

广东省建设工程标准定额站

2020年4月13日

2020-05-13

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第11期)

2020-07-23

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第12期)

2020-07-24

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第9期)

2020-07-20

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第15期)

粤标定函〔2020〕220号

各有关单位:

现对广东省建设工程定额动态管理系统收集有关市政工程、城市地下综合管廊工程、城市轨道交通工程、城市环境卫生作业专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。

一.《广东省市政工程综合定额(2018)》适用问题

1.定额D1-3-17和D1-3-18夯击能量400t.m,“4击以下”和“每增一击”的子目,如实际为2击应如何调整?强夯机具定额最大夯击能量为4000(kN·m),若设计要求采用8000(kN·m)的夯击能量应如何调整?

答:点夯4击以下按4击计算;设计夯击能量超过定额规定的,属于定额缺项,在未有补充颁布前,由双方协商计价。

2. 大型全地埋式污水处理厂,施工过程中采用4台塔吊进行垂直运输吊装,请问塔吊的垂直运输费用应如何计取?

答:定额已综合考虑了垂直运输的费用,无需按照具体垂直运输机械的设置方案另行计算。

3. 池盖支模超高费用应套用什么定额子目?

答:池盖支模高度超过3.6m时可借用《广东省房屋建筑与装饰工程综合定额(2018)》地下室楼板模板子目。

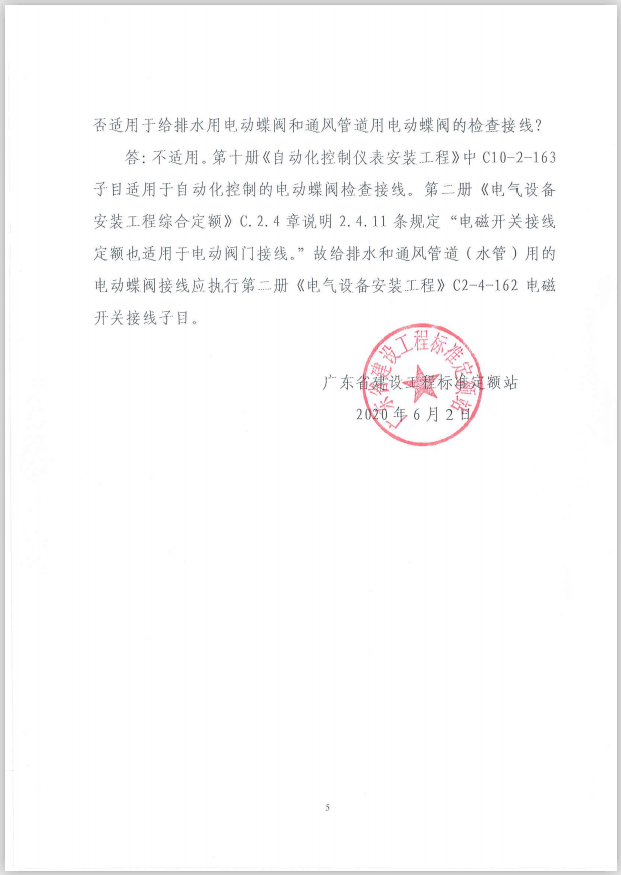

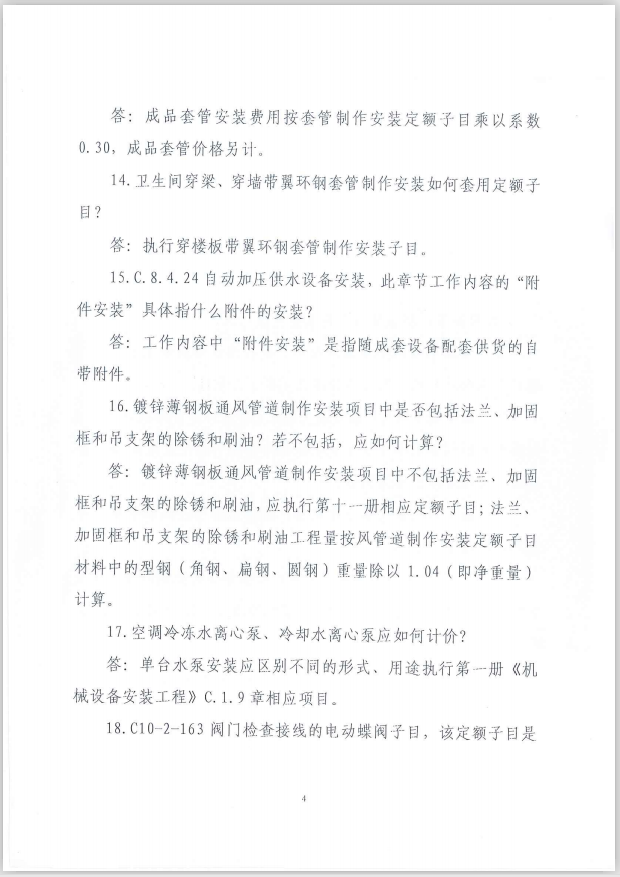

4.D.4.2管件、阀门及附件安装章说明第十条“管件、阀门拆除,按相应安装子目的人工费、机具费计算”, 那水表是否属于该说明中管件?拆除小口径水表闸阀、管道塞头、拆除管道等项目如何套价,是否借用2012年修缮定额?

答:水表不属于管件。拆除工程需区分保护性拆除与破坏性拆除两种方式;若采用保护性拆除应参照相应的连接方式的管件规格,按相应安装子目的人工费、机具费计算;破坏性拆除的施工一般只是切割管道及运输费用,可按现场签证计价。

5.本定额的定型井定额子目是否包含06MS201图集里的所有内容?如:定额D5-3-5 砖砌盖板式 适用管径600-800 井径1250子目。

答:本定额各类定型井是按《市政排水管道工程及附属设施》06MS201标准图集编制的,定型井定额子目已综合考虑钢筋混凝土盖板、井环盖安装及井筒砌筑、整座井的抹灰及基础、爬梯等图集中的所有工作内容。

6.D.1.3软基处理、桩及支护工程中“一般水泥搅拌桩”的空桩应如何计价?

答:按工程量计算规则第十条第2点“一般水泥搅拌桩(单轴、双轴、三轴水泥搅拌桩)空搅部分按相应子目人工费及机具费乘以系数0.5计算,扣除材料费”。

7.D.1.2.9水平导向钻进定额子目工作内容是否包括预留孔注浆?

答:定额已综合考虑,不另行计算。

8.基坑底面积大于150m2,采用钢板桩支护,深度超过3m,应该按机械挖一般土石方计价还是按大型支撑基坑土方开挖计价?

答:如底面积大于150m2,采用钢板桩支护(且含有对撑时),机械在坑上作业深度超过3m的情况,可按章说明在支撑下挖土,相应子目乘以系数1.2。

9.计算管道沟槽回填工程量时,管径DN500以下管道所占体积是否应扣除?

答:管径DN500以下管道所占体积应扣除。

10.管道沟槽回填工程量应如何计算?

答:若设计标高与原地面标高一致,管道沟槽回填工程量为挖沟槽土方*1.05-管体积-管基础及垫层体积-各种井及构件等所占体积。

二.《广东省市政工程综合定额(2010)》适用问题

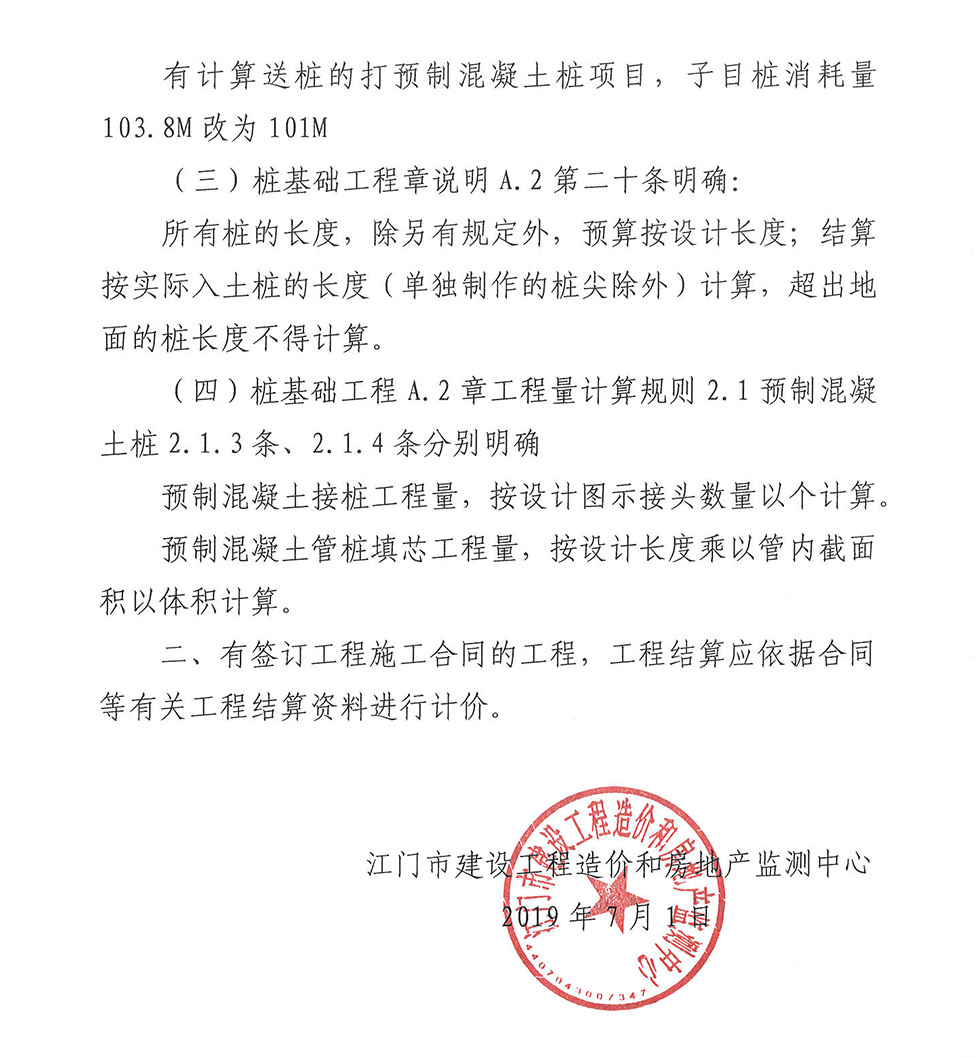

11. 《第一册通用项目》工程量计算规则第三条“桩工程”第4款“管沟钢板桩支撑工程量计算,宽度在4m以内的按设计管道长度以m计算;宽度在4m以外的按施工组织设计支撑质量以t计算”。定额计算规则中的“4m宽度”是否包括围护结构自身的宽度?

答:按管沟的设计宽度计算,不包含围护结构自身宽度。

12.定额D.5.3.12沟渠闭水试验D5-3-138子目中标准砖的消耗量为0.86千块/100m3,标准砖是否考虑周转?本定额子目是否适用管道永久封堵?

答:本定额计量单位100m3是指沟渠闭水试验的空间体积,标准砖的消耗量为综合考虑的材料消耗,不考虑周转;此项子目不适用管道永久封堵。

三.《广东省城市地下综合管廊工程综合定额(2018)》适用问题

13.地下连续墙成槽的渣土外运是否都按泥浆外运计价?

答:成槽所开挖出的渣土外运按地质勘察报告结合工程实际计取。

四.《广东省城市轨道交通工程综合定额(2018)》适用问题

14.《第一册》M.2防护、支护、围护工程,工程量计算规则第四条第(一)点“地下连续墙成槽土方量按连续墙设计长度、宽度和槽深+0.5m(超深部分)以‘m³’计算。混凝土浇注量按连续墙设计长度、宽度和槽深,以‘m³’计算。”这里的槽深是指导墙底还是导墙顶至槽底的距离?砼浇筑量是否考虑超灌量?

答:槽深是指从导墙底至槽底的高度;砼浇筑量不考虑超灌量。

15.《第五册》M.3 铺道床,工程量计算规则第一条“道床混凝土工程量按设计图示断面乘以设计长度以‘m3’计算”其中道床混凝土计算时是否要扣除混凝土轨枕所占用体积?

答:整体浇筑的道床轨枕按整体断面乘以设计长度以“m3”计算;床枕分离的应扣除轨枕的体积。

五.《城市环境卫生作业综合定额(2013)》适用问题

16.市内公园绿化地保洁是按全面积计算工程量,还是按需要清扫保洁面积的20%折算计算工程量?

答:根据环境卫生清扫保洁定额说明和工程量计算规则第(6)绿地和绿化分隔设施按需要清扫保洁面积的20%折算。

广东省建设工程标准定额站

                              2020年9月14日

2020-09-27

关于广东省建设工程定额动态管理系统定额咨询问题解答的函(第1期)

2019-04-26

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第3期)

2020-05-11

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第13期)

2020-09-01

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第25期)

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第25期)

2021-07-20 09:28:59

粤标定函〔2021〕140号

各有关单位:

现对广东省建设工程定额动态管理系统收集有关建筑与装饰工程、市政工程、管廊工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。

一、共性问题

1.在广东省建设工程定额动态调整的通知第6、8、9期(即粤标定函〔2021〕59、67、69号文)中,规定φ850三轴水泥搅拌桩空桩部分计价时“按相应子目的人工费及机具费乘以系数0.5,扣除材料费”。若设计图纸说明 “φ850三轴水泥搅拌桩空桩按加固土重的6%水泥掺入量喷水泥浆”,则此空桩工程是按空桩计算还是按标准桩计算?如按空桩计算,材料费需要全部扣除吗?

答:设计说明有水泥含量的空桩,按章说明“按相应子目的人工费及机具费乘以系数0.5”计算,除水泥含量按设计说明计算(不考虑损耗率)外,其余的材料费全部扣除。

二、《广东省市政工程综合定额(2018)》适用问题

2.真空深井降水, 设计做法为埋设DN200镀锌钢管真空深井,深度9m,井内采用ф48*3mm无缝钢管或镀锌管,井内放一台潜水泵连接无缝钢管,井外连接一台真空泵。能否套用深井井点降水定额计价后再套用轻型井点降水定额子目计价?

答:不能,本定额未考虑真空深井降水,发生时可按经批准的施工组织方案协商计价。

3. D.3.3箱涵预制顶进工程工程量计算规则说明第四条第2款“实土顶工程量按被顶箱涵的重量乘以箱涵位移距离分段累计计算。”被顶箱涵的重量是指整个箱涵的重量还是每预制段的重量?箱涵位移距离分段累计计算,该分段总长计算还是按每个预制块段之间分别计算?定额如何应用,该重量是按总重量还是按分段累计分别套用定额?

被顶预制箱涵的重量是指每次顶进的重量(例如:每节预制段为5m,即第一段顶进重量=5m箱涵的重量,第二段顶进重量=10m箱涵的重量,如此类推)。箱涵位移距离是每次顶进的距离(例如:每节预制段为5m,则每次位移的距离为5m)。定额套用问题,例如:每节5 m,每节重量为140t,顶进第一节工程量为140*5=700t.m,顶进第七节工程量为140*7*5=4900t.m,第一节自重为140t,第七节自重为980t,即第一节到第七节套用定额“箱涵顶进 自重≤1000t”;顶进第八节工程量=140*8*5=5600t.m,第八节自重为1120t,套用定额“箱涵顶进 自重≤2000t”;如此类推。

4.逆作法工作井制作是否可使用沉井章节内的定额子目?

答:本定额未包括逆作法工作井定额子目,发生时可按经批准的施工组织方案协商计价。

5.在新建市政道路工程中的路灯照明工程绿色施工安全防护措施费应执行市政费率还是安装费率?

答:路灯照明工程执行《广东省通用安装工程综合定额(2018)》相关规定。

6. D.1.3软基处理、桩及支护工程第十二“2. 一般水泥搅拌桩的水泥掺入量按加固土重(1800kg/m3)的13%考虑, 设计不同时可进行调整”,其中水泥损耗率应按多少计算?

答:一般水泥搅拌桩损耗率按2%计算。

7.D.1.1土石方工程工程量计算规则第十四条,静力爆破平基岩石、静力爆破槽坑岩石按设计图示尺寸以“m3”计算;第十五条,平基石方控制爆破、槽坑石方控制爆破按设计图示尺寸以“m3”计算;第十六条,开凿和爆破石方宽度及深度允许超挖量为:较软岩和较硬岩为200mm、坚硬岩为150mm,并入石方量计算”。请问:在路基土石方横断面图中计算爆破石方的工程量时,是按计算规则第十四、十五条以设计图示尺寸计算工程量为准,还是按第十六条规则可以多计算允许超挖量?当岩体为花岗岩时,岩石爆破后的二次破碎能否以爆破石方的总量确定工程量,或者二次破碎的比例应如何确定?

答:开凿和爆破的石方工程量=设计图示尺寸+允许超挖量。爆破石方子目已包含了施工规范要求的所有工作内容,不需要再计算二次破碎费用。

8.3”。若现场采用外购砂纤维袋围堰,外购砂运至围堰施工现场堆放,再进行人工取、装、运、围堰等工作。是否不再扣除相应定额子目中的挖运人工费?

答:3

9. D1-5-2纤维袋围堰定额中粘土的消耗量为93m3、现施工现场采用回填砂围堰,应用该子目换算回填砂,应如何换算回填砂的消耗量?

答:消耗量不变,换算主材。

10. D.5.2管道铺设工程量计算规则第三条“顶管按设计图示尺寸以‘m’计算,要扣除工作井和接收井长度,扣除长度为顺管线方向按井内净空尺寸减0.6m。”若工作井或接收井里面有井中井(检查井),顶管长度是否只扣除井中井尺寸(圆形检查井扣除长度为井内径减0.3m)?

答:顶管工程量按相应计算规则计算,工作井或接收井里面有井中井(检查井)的,井内管道已不是顶管,应按管道铺设的工程量计算规则计算。

11. 定额D1-2-53钻导向孔DN>600mm子目,是否适用任何DN>600mm的钻导向孔?

答:是。

12.桩基工程中的钢筋笼混凝土保护垫块是否需要另行计取费用?

答:定额已综合考虑,不能另行计算。

13. D5.2管道铺设说明第十条第14款“顶管采用中继间顶进时,安装一个中继间为一级顶进,每增加一个中继间即为增加一级顶进,顶进定额中的人工费与机具费乘以下列系数分级计算……” 该条说明中分级计算该如何理解?

答:说明中的“分级计算”应该理解为按工作井至接收井间的长度(按工程量计算规则第三条的规定计算)整段计算对应顶进分级的人工费、机具费调整系数。如某顶管段采用中继间顶进,共安装了三个中继间,则属三级顶进,从工作井至接收井的长度整段计算人工费、机具费调整系数2.15。

三、《广东省市政工程综合定额(2010)》适用问题

14. D.1.7.6井点降水3大口径井点降水深度最大深度为25m,但实际设计图纸中最大安装、拆除、使用深度达到45m,应如何计价?

答:属于定额缺项,可按经批准的施工组织方案协商计价。

15. D1-3-131灌注桩检测管制作安装定额子目,按照规范要求,声测管需要进行压浆处理,该定额子目是否已包含压浆工作?

答:该子目工作内容不包含压浆,可按经批准的施工组织方案协商计价。

广东省建设工程标准定额站

 2021年7月19日

2022-06-13

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第30期)

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第30期)

2022-03-28 09:00:00

45

各有关单位:

现对广东省建设工程定额动态管理系统收集有关房屋建筑与装饰、园林绿化工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。

一、《广东省房屋建筑与装饰工程综合定额(2018)》适用问题

1.有梁板的梁模板和板模板应如何套用子目?

答:有梁板的梁模板和板模板应分别套用第A.1.20章第3节梁模板和第5节板模板相应子目。

2.A1-19-47栏杆、栏板拆除子目是按保护性拆除还是破坏性拆除考虑?

答:栏杆、栏板拆除子目是在对建筑物的原有结构不造成损坏或安全隐患的前提下,按破坏性拆除考虑。

3.在地基承载力无法满足桩基等施工机械行走要求的情况下,需要进行换填及铺设钢板等地基加固而产生的费用是否可以单独计取?

答:可以单独计取。

4.A1-10-7彩色水泥瓦子目中是否包含顺水条及挂瓦条?如不包含,顺水条及挂瓦条应该套哪个子目?

答:本定额A1-10-7彩色水泥瓦子目不含挂瓦条及顺水条,实际发生需根据设计要求(木质、钢质)按金属结构或木结构工程章节相关子目计算。

5.计算综合脚手架使用费后,根据施工规范要求采用分段搭设的托架是否可以另行计算托架的使用费,应如何计算?

答:可以计算托架的使用费,可套用定额A1-21-23建筑用脚手架托架子目。

6.园林建筑工程中按费率计算的绿色施工安全防护措施费应执行哪个专业工程的基本费率?

答:园林建筑工程计价执行房屋建筑与装饰工程综合定额,按费率计算的绿色施工安全防护措施费应按房屋建筑与装饰工程的费率计算。

7.因现场地基松软不能满足施工过程中材料加工厂、堆放场等搭设要求而采用高压旋喷桩等其他软基处理方式的费用是否包含在按费率计算的绿色施工安全防护措施费费率中?

答:未包含。

8.在什么时段施工可以计算夜间施工增加费?是否可以参考《中华人民共和国环境噪声污染防治法》规定的22点至次日6点计算?

答:1)本定额中夜间施工增加费,除赶工和合理的施工作业要求(如浇筑混凝土的连续作业)外,因施工条件不允许在白天施工的工程均可计算。

2)本定额所指夜间的范围与项目所在地的城市管理要求和项目实施的季节有关,一般指在日间的正常施工时段外需要通过照明进行施工的时间段。

9.’计算”,铝单板窗户折边和女儿墙顶翻折部分的铝单板面积是否可以计算,该部分铝单板并没有焊龙骨,只有铝板和打胶,应如何计费?

答:铝单板窗户折边和女儿墙顶翻折部分的铝单板设计有要求的应计算面积(见光面积),骨架调整可套用A1-13-339至A1-13-341骨架调整相关子目计算。

二、《广东省园林绿化工程综合定额(2018)》适用问题

10.定额E1-2-96铺草皮(原土铺草皮)子目材料中的“有机肥”消耗量为1.5t/100m2。若设计图纸要求的有机肥用量与定额不同时,是否可以按实调整?

答:定额已综合考虑有机肥的用量,不做调整。

广东省建设工程标准定额站

2022 年 3 月17 日

2022-06-13

关于广东省建设工程定额动态管理系统定额咨询问题的解答 (第31期)

粤标定函〔2022〕186号

各有关单位:

现对广东省建设工程定额动态管理系统收集有关市政工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。

一、共性问题

1、在粤标定函〔2020〕107号中第4条解答,关于“施工企业为了确保已完工程质量,对已施工的钢结构焊缝按施工规范、行业规定或合同约定进行探伤检测,属于施工企业自检,不单独计取费用”,《广东省市政工程综合定额(2010)》第三册桥梁工程P107-3.6.5条定额说明“钢箱梁定额未包括载重预压和探伤,如发生时另外计算”,两种说法是否存在矛盾?由于设计要求焊缝100%探伤检测,探伤检测费用较高,请问如该费用不能单独计算,则该探伤检测费用已包含在定额哪些费用里面。

答:定额是按照质量验收规范下,正常的施工工序设置子目,因此个别专业定额设置了满足工序要求的检测、试验、监测子目,例如管道的水压试验、消毒冲洗,管材的无损探伤与热处理,城轨的监测量控,钢结构的焊缝检测子目等等,应按标准规范或设计要求进行计量计价。而施工企业为了确保已完工程质量进行的检测,属于施工企业自检,不单独计取费用。

二、《广东省市政工程综合定额(2010)》适用问题

2.定额D1-1-81机械打眼爆破平基石方子目中,硝铵炸药、雷管是否属于主要材料?

答:定额子目中材料价值占比较大的为主要材料。硝铵炸药、雷管属于定额D1-1-81机械打眼爆破平基石方子目的主要材料。

3.定额D1-1-199、200抛石挤淤的毛石消耗量为1.02,是否考虑了挤压时的压实与扩大因素?

答:未考虑挤压时的压实与扩大因素,系数1.02考虑的是抛石消耗,因此毛石按设计抛石体积计算即可。

4.高压旋喷桩和深层搅拌水泥桩如设计水泥用量与定额不同时,水泥用量按实调整,损耗率如何考虑?

答:水泥损耗率按2%计算。

三、《广东省市政工程综合定额(2018)》适用问题

5. 定额D1-3-35、36抛石挤淤的毛石消耗量为1.1705,是否考虑了挤压时的压实与扩大因素?

答:已经考虑了挤压时的压实与扩大因素,因此抛石按设计图示尺寸以体积计算即可。

6.大型钢支撑采用钢管做横撑,计算支撑工程量时,支撑采用的法兰盘、固定端、活动接头等的重量是否需单独计算?

答:大型钢支撑(坑槽宽度7m外)安装拆除工程量按设计图示尺寸以“t”计算。设计图纸中连梁、横撑、法兰盘、固定端、活动接头等合并计算工程量。

7.素砼桩(CFG桩)的空桩如何计算?

答:空桩部分按相应子目的人工费及钻机、桩机台班乘以系数0.50,扣除相应的材料费和机械费中的轮胎式装载机费用。

8.定额D1-1-87机械打眼爆破槽、坑石方子目中,硝铵炸药、雷管是否属于主要材料?

答:定额子目中材料价值占比较大的为主要材料。硝铵炸药、雷管属于定额D1-1-87机械打眼爆破槽、坑石方子目的主要材料。

9.拉森钢板桩支护开挖沟槽时,临沟槽内侧钢板桩厚度所占位置的土方开挖及回填方量是否计算?

答:在计算土方开挖及回填土方时,管道沟槽沟底宽度、放坡及工作面按设计规定计算。设计没有明确的,按定额规定计算。

10.盘扣式脚手架如何套用定额?

答:本定额脚手架子目已综合考虑各种扣件的不同连接方式,在未有定额补充修正之前,盘扣式脚手架执行相应现行脚手架子目。

11.定额“D7-7-7模板 平台、顶板”子目中是否已经考虑施工支架的费用?实际钢支撑用量与定额含量不同时,是否可以套用桥梁册“满堂式钢管支架”子目作为模板的支撑措施?

答:定额已综合考虑施工支架的费用。实际钢支撑用量与定额含量不同时,不可再套用“满堂式钢管支架”子目。

12.土方天然密实度体积与松填体积折算系数为0.92,推土机推土的计算单位为天然密实方,按章说明“推土机、铲运机推铲未经压实的积土时,相应定额子目乘以系数0.73”的规定,推土机推未经压实的积土时,按相应定额子目×0.73计算,还是按定额子目×0.92×0.73计算?

答:章说明“推土机、铲运机推铲未经压实的积土时,相应定额子目乘以系数0.73”已考虑土方体积折算系数,计算工程量时无需再计算土方体积折算系数。

13.铣刨混凝土废弃料外运按运土还是运石计算?

答:铣刨沥青混凝土路面,废渣外运按运土方相应定额子目计算;铣刨混凝土路面,废渣外运按运石方相应定额子目计算。

14.燃气管道迁改工程,按定额册说明“燃气带气工艺改造项目,按2018年综合定额的人工费和机具费乘以系数1.30”规定,是否应理解为按整个燃气改造项目的定额人工费和机具费乘以系数1.3?还是仅带气接驳点作业的定额人工费和机具费乘以系数1.3?

答:册说明第九条“燃气带气工艺改造项目,按2018年综合定额的人工费和机具费乘以系数1.30”是专指工艺改造项目(是指门站里面的设备),不适用于管道改造项目,管道改造项目不管是否存在带气作业,均不可以乘以系数1.3。

15.定额中泥水平衡顶进的管径是按混凝土管的外径还是内径考虑?

答:根据《混凝土和钢筋混凝土排水管》GB/T 11836-2009,指的是公称内径。

广东省建设工程标准定额站

2022年9月28日

2022-10-27

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第16期)

粤标定函〔2020〕221号

各有关单位:

现对广东省建设工程定额动态管理系统收集有关安装工程专业的定额咨询问题做出如下解答,已经合同双方确认的工程造价成果文件不作调整。

一、共性问题

1.有不同高度的塔楼商住综合楼,其高层增加费如何计算?

答:有不同高度的塔楼商住综合楼,除定额另有规定外,其高层增加费一般遵循以下原则计算:(1)高层建筑增加费的计算基础应包含六层或20米以下全部工程人工费为计算基础;(2)高层建筑增加费的计算基础不含地下室工程人工费;(3)同一建筑物有部分高度不同时,分别不同高度计算高层建筑增加费;(4)工程量按水电采暖等供应系统回路划分至相应塔楼的则列入该裙楼的高层建筑增加费计算基础,属于公共部分的(包括裙楼)工程量按最大高度计算;(5)为高层建筑供电的变电所和供水等动力工程,如装在高层建筑的底层或地下室的,均不计取高层建筑增加费。装在20米以上的变配电工程和动力工程则同样计取高层建筑增加费。

2.电缆保护管章节中的“有混凝土包封”定额子目,其包封用的混凝土是否包括垫层的含量?若混凝土包封没有钢筋,能否调整相应人工费?包封的管材有两种不同管径时,如何套用定额?

答:不包括垫层的含量,应另执行定额相应项目。若混凝土包封没有钢筋,人工费不作调整。包封的管材有两种不同管径时,管径大执行相同规格的“一根”子目,管径小的执行相同规格的“每增加一根”相应子目。

3.高压柜间的连接母线,能否再计算母线系统调试费用?

答:高压送配电系统调试试验中已经包含高压柜间连接母线的调试,不再计算高压柜间的连接母线调试费用。

4.某工程在一二三层施工完成后投入使用,接下来施工四层以上属于边生产边施工吗?可以计取降效费吗?

答:定额是按正常施工方式方法考虑的,“安装与生产同时施工”也是按照通常情况下测定的费用标准计算降效费,在未竣工验收情况下使用整体或部分工程,且继续在其中施工的降效费用,应由发承包双方根据事件责任大小和各方承担比例协商确定计算方法。

5.电井内通长敷设的接地母线工程量如何计算?如设计要求每三层桥架水平与接地母线连通可靠接地,则又该如何计算接地母线的工程量和套用定额子目?

答:电井内通长敷设的接地母线和与桥连通的水平接地母线工程量,按设计图示长度另加附加长度3.9%计算,套用接地母线敷设子目。但电缆桥架连接处的接地跨接线已含在电缆桥架安装定额内,不另计算。

6.如何理解电缆进入建筑物预留和电缆进入沟内或吊架时引上引下预留?若电缆进出配电箱、柜时出现多个预留量的,可否重叠计算或仅选其一计算?

答:电缆从室外水平穿过建筑物自然基础(无地下室)进入室内时,可按“电缆进入建筑物”计算预留量,如电缆从室外水平穿过地下室剪力墙或桩基础梁进入室内的,则不能计算“电缆进入建筑物”的预留量。电缆垂直进出电缆沟(电缆直埋敷设和管内埋地敷设、电缆桥架内敷设除外),可按“电缆进入沟内或吊架时引上引下”计算预留量,但电缆在电缆沟内水平穿过建筑物的,不能按“电缆进入沟内或吊架时引上引下”计算预留量。若电缆进出配电箱、柜时出现多个预留量的,可按相应规则重叠计算。

7.穿越人防区域预埋的单侧密闭防护套管、双侧密闭防护套管,如何套用定额子目?

答:单侧密闭防护套管、双侧密闭防护套管属于刚性密闭套管,按不同管径,区分刚性、柔性分别套用《工业管道安装工程》刚性防水套管和柔性防水套管制作、安装定额子目。

二、《广东省通用安装工程综合定额(2018)》适用问题

8.阀门采用热熔连接时定额应如何计价?

答:本定额未包含热熔连接阀门的相关子目,实际发生可由双方协商计价。

9.C.10.1给排水、采暖、空调水、燃气管道安装章说明第三条第1点“管道安装定额中,均包括相应管道及管件安装、给水管道包括水压试验及水冲洗工作内容,排(雨)水管道包括灌水(闭水)及通球试验工作内容。”水冲洗的工作内容是否包括管道消毒?

答:给水管道安装定额工作内容的水冲洗是指管道安装完毕后的一般性冲洗,不包括管道消毒和消毒后的水冲洗,实际发生时,应另执行消毒冲洗相应项目。排(雨)水管道不需要水冲洗,亦无须进行管道消毒。

10.定额C1-5-13轴流风机安装和C1-6-12多级离心泵安装其工作内容没有接地,多级离心泵和轴流风机的防雷接地,能否另套用C.4.6电机检查接线及调试相应定额子目?

答:第一册《机械设备安装工程》的设备仅为本体安装,不包括本体接地和电源接线,发生时分别执行第四册《电气设备安装工程》C.4.6电机检查线及调试和C.4.9防雷及接地装置安装的相应项目。但本体调试已包含在定额内,不另计算。

三、《广东省安装工程综合定额(2010)》适用问题

11.空调系统的集水器、分水器,请问是否套用给排水章节的C.8.6小型容器制作安装(钢板水箱安装)?

答:本定额未包含空调系统的集水器、分水器定额子目,实际发生时根据项目实际可由双方协商计价。

12.C8-1-441人工打孔(洞)砖结构(洞口截面mm)300×300以上的定额子目对打洞面积是否有限制?

答:定额已综合考虑了截面300×300mm以上的洞口。

13.中央空调的冷凝器自动在线清洗装置应如何计价?

答:本定额未包含中央空调的冷凝器自动在线清洗装置的相关子··目,实际发生可由双方协商计价。

14.生活用水检测费及永久排污检测费是否属于专项检测费,应由建设单位支付?

答:生活用水检测费及永久排污检测费为专项检测内容,应列入工程建设其他费的研究试验费由建设单位承担。

15.电缆敷设驰度、波形弯度、交叉附加长度的计算基础是否包括预留长度?

答:电缆敷设驰度、波形弯度、交叉附加长度的计算基础是以设计图示水平和垂直长度加全部预留量为计算基础。

                          广东省建设工程标准定额站

                           2020年9月15日

2020-11-05

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第27期)

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第27期)

2022-01-10 09:00:00

粤标定函〔2022〕4号

各有关单位:

现对广东省建设工程定额动态管理系统收集有关市政工程和城市轨道交通工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。

一、《广东省市政工程综合定额(2018)》适用问题

1.真空预压项目,预压期的时间是从抽真空开始计算,还是从放线、铺设砂垫层、埋排水管开始计算?

答:从抽真空开始计算。

2.D.1.2.9水平导向钻进的“回拖布管”定额子目,是否包含填充管材之间及管材与回扩孔之间的孔隙的泥浆灌浆数量?

答:已包含。

3.道路监控杆是否可参考安装工程相应定额子目计价?

答:道路监控杆应执行市政定额D.2.5.2信号灯杆、标志杆安装子目。

4.D.1.3软基处理、桩及支护工程的工程量计算规则第九条第2点“高压旋喷桩喷浆按设计图示尺寸以‘m³’计算”,则桩与桩之间重叠部分的体积是否扣除?

答:不扣除桩与桩之间咬合部分的体积。

5.后张法预制梁为稳固波纹管而采用的定位钢筋是否需要另行计取?

答:D3-6-25~27压浆管道子目的工作内容已包括定位固定,若设计图纸对定位钢筋有要求的可按D.3.6钢筋工程相应定额子目计算。

6.土方开挖,有构筑物的坑、槽底部每侧工作面宽度增加40cm,设挡土板每侧增加10cm工作面,这两种情况是否可同时计取工作面?

答:两种情况同时发生的,可以同时计算。

7.打拔钢板桩土质类别按综合土质类考虑,若遇到砂砾岩等岩层,是否另计引孔费用?

答:D.1.3.3支护工程中钢板桩未考虑引孔的费用,实际发生时,可结合项目实际情况协商计价。

二、《广东省市政工程综合定额(2010)》适用问题

8.旋挖成孔灌注桩子目补D1-3-171工作内容为“测量定位、准备钻进、钻孔、钻机出渣、清理桩孔,泥浆制作、护壁、循环,更换钻头及清理、清空等”,该子目工作内容中是否包含旋挖成孔灌注桩配套的泥浆池建造拆除内容?

答:定额补D1-3-171~182子目均已包含泥浆池建造及拆除的费用。

三、《广东省城市城轨交通工程综合定额(2018)》适用问题

9. M3-6-9车架安装是否含调试、管线连接、油管、高压线缆摊销费用?

答:M3-6-9~M3-6-10分体始发车架安装子目的工作内容包括车架吊入井底,井下组装就位与盾构连接,车架上设备安装、水电气管安装,调试、管线连接等属于安装的内容之一,油管、高压线缆的消耗量已在材料费中考虑。

                          广东省建设工程标准定额站

                              2022年1月6日

2022-06-13

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第24期)

粤标定函〔2021〕121号

各有关单位:

现对广东省建设工程定额动态管理系统收集有关安装工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。

一、《广东省通用安装工程综合定额(2018)》适用问题

1.第四册《电气设备安装工程》C.4.8 电缆敷设中说明第五条“铜芯电力电缆敷设定额综合不同敷设方式按三芯(包括三芯连地)考虑的,五芯电力电缆敷设定额项目乘以系数1.30,六芯电力电缆乘以系数1.60,每增加一芯定额增加30%……”,若为五芯电力电缆定额子目乘以系数1.30,主材电缆含量是否需乘以1.30?

答:五芯电力电缆敷设定额项目乘以系数1.30,是指相应项目定额基价乘以系数1.30,未计价材料按定额含量执行,不作调整。

2.定额中电力施工项目相关的定额费用,是否存在与广东省电力行业协会发布的《广东省电力行业10kV配电网不停电作业收费标准》中带电作业的费用重复的部分?若存在,应如何区分使用?

带电作业费可按合同约定双方协商参考《广东省电力行业10kV配电网不停电作业收费标准》计算。

3.带翼环的穿楼板套管,适用“刚性防水套管制作、安装”,还是“一般钢套管制作安装”?

答:带翼环的穿楼板套管,适用C.10.2支架及其他章节“刚性防水套管制作、安装”相应项目。

4.C.10.1 给排水、采暖、空调水、燃气管道安装工程说明第一节给排水管道安装第三条第3款“室内铸铁排水管、雨水管和室内塑料排水管、雨水管均包括检查口、透气帽、伸缩节、H型管、消能装置、地漏存水弯、止水环的安装,但透气帽、H型管、消能装置、地漏存水弯、止水环的价格应另行计算,发生时按实际数量另计材料费。” 地漏存水弯是否要单独计算安装费?

答:地漏安装另配存水弯者,其存水弯的安装费用已包含在排水管道安装内,但存水弯另计材价。地漏应单独执行地漏安装相应项目。

5.污水管采用UPVC给水管管材,定额子目应套用给水管安装还是排水管安装?

答:依据第十册《给排水、采暖、燃气工程》第C.10.1章说明第二条第1款规定,UPVC塑料给水管用于中水及压力排水等管道时,应执行塑料给水管安装相应项目。但UPVC塑料给水管用于普通排水管道,则执行塑料排水管安装相应项目。

6.通风空调中的调节阀为电动调节阀时套用本系统相应调节阀定额,是否再套用建筑智能化C5-3-99电动风阀执行机构定额子目?

:通风空调中的电动调节阀安装已包含执行机构的安装,但不含电器接线,发生时可执行第四册《电气设备安装工程》C.4.4控制设备及低压电器安装中的电磁开关接线项目。

7.管内穿线定额为单芯电线管内穿线,若是5芯电线管内穿线,是否按定额子目乘以5计算?

答:线芯各自独立护套绝缘后组成的多芯导线管内穿线,执行多芯软导线管内穿线相应项目。

8.电气、通风空调系统中的抗震支吊架安装,是否可套用工业管道中C8-1-40装配式成品管道支架 抗震支吊架项目?

答:电气、通风空调系统中的抗震支吊架安装不得执行工业管道中的抗震支吊架项目。电气、通风空调系统中如使用抗震支吊架时,电气工程执行第四册《电气设备安装工程》的“铁构件制作安装”相应项目;通风空调工程执行第七册《通风空调工程》的“设备支架制作安装”相应项目。

9.10kV高压电缆迁改工程(含电缆沟、电缆保护管、电缆、铁塔等),应如何划分安装工程与市政工程的取费?

:应按通用安装工程与市政工程划分的范围执行。

10.防腐厂钢结构抛丸除锈后做完底漆、中间漆出厂。在现场由于焊接、碰伤发生的除锈是否属于因施工发生需要发生的二次除锈?

答:不属于,在现场由于焊接、碰伤发生的费用,属于预算包干费的成品保护,不得另外计算费用。

二、《广东省安装工程综合定额(2010)》适用问题

11.雨水管与排水管合用时,应如何套用定额子目?

答:应执行排水管安装相应项目。

12.管井、竖井门框已安装,管井、竖井门未安装前在管井内进行施工的安装工程是否可计取增加费?

答:若已经形成管井或竖井,按定额分部分项工程增加费费用标准“在管井内、竖井内和封闭天棚内进行施工增加费:按该部分人工费的25%计算”的规定执行。

13.已经浇筑好三面的风井,需要在风井内衬竖向风管,施工完成后再砌筑第四面墙面封闭,这种情况需不需要计算管井增加费;在已砌筑完成仅留有门洞的强弱电井、水井内施工,是否需要计算管井增加费?

答:已经浇筑好三面的风井,需要在风井内衬竖向风管,施工完成后再砌筑第四面墙面封闭,这种情况属于还没有形成管井或竖井,所以不得计算分部分项工程增加费。若已经形成管井或竖井,在已砌筑完成仅留有门洞的强弱电井、水井内施工时,依据《广东省安装工程综合定额2010》分部分项工程增加费费用标准“在管井内、竖井内和封闭天棚内进行施工增加费:按该部分人工费的25%计算”的规定执行。

14.定额说明中注明该定额套管管径是对应介质管道尺寸,介质管道的管径是指水管管径还是水管+保温层管径?

15.室外钢塑给水管定额中已经包含给水管接头零件,施工现场由于实际管件超过定额含量,是否可以按实调整管件数量;采用卡箍连接方式,卡箍是否可以执行C8-1-314卡箍安装定额及计算卡箍材料费?

答:定额已综合考虑给水管管件数量,不作调整;管道安装采用卡箍连接方式,执行钢管安装(沟槽式卡箍连接)相应项目,卡箍安装执行卡箍安装相应项目,卡箍安装已经包括卡箍管件安装的人工费,卡箍和管件应按实际数量计算其材料费。

               广东省建设工程标准定额站

                                 2021年6月21日

2021-07-05

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第29期)

关于广东省建设工程定额动态管理系统定额咨询问题的解答(第29期)

2022-03-14 09:00:00

40

各有关单位:

现对广东省建设工程定额动态管理系统收集有关建筑和装饰工程专业的定额咨询问题做出如下解答,除合同另有约定外,已经合同双方确认的工程造价成果文件不作调整。

一、《广东省房屋建筑和装饰工程综合定额(2018)》适用问题

1.屋面卷材防水的附加层是否应单独计算?

答:定额已综合考虑。

2.已计算满堂脚手架的单独装饰工程是否需计算墙面活动脚手架?

答:需要。

3.塔式起重机固定式基础应如何计价?

答:按经审批的施工方案计价。

二、《广东省建筑和装饰工程综合定额(2010)》适用问题

4.定额A2-118预钻孔道高压旋喷桩水泥桩双重管法子目是否包含引孔的费用?

答:不包含,若实际发生时可按经批准的施工方案计算。

5.对拉螺栓堵眼增加的费用是否可另行计算?

答:定额已综合考虑。

6.A.16.2.10 油漆涂料装裱工程中“氟碳漆、喷氟碳面漆等”子目工作内容包括除锈,定额子目内的除锈工作指需达到哪种程度的除锈?

答:指除锈合格后的钢材表面,按常规的施工工序,在涂底漆前出现返锈而需进行的简易搽拭除锈工作。

7.定额A.13幕墙工程,工程量计算规则第13.1.1条“带骨架幕墙,按设计图示框外围尺寸以面积计算”,则是否计算铝单板窗户折边和女儿墙顶翻折部分的铝单板面积,另该部分铝单板并没有焊龙骨,只有铝板和打胶,应如何计费?

答:铝单板窗户折边和女儿墙顶翻折部分的铝单板设计有要求的应计算面积(见光面积),骨架含量调整应按A13-20至A13-22骨架调整相关子目计算。

8.三轴水泥搅拌桩使用套接一孔施工方法的,应如何计价?

答:三轴水泥搅拌桩使用套接一孔施工方法的,应套用定额补A2-124-1子目;工程量按成桩后的实体桩桩长以三轴每m计算,所有桩的工程量(包括非套接部分工程量)的人工费及机械费乘以系数1.5,材料费不变。空桩部分按相应子目的人工费及机械费乘以系数0.5,扣除材料费。

9.旋挖桩渣土工程量如何计算?

答:1)旋挖成孔灌注桩按湿作业成孔考虑时,土方外运按泥浆和渣土分别计算,渣土性质应依据地质勘察报告或地质资料确定。

2)旋挖成孔灌注桩采用湿作业成孔时,土方外运包括渣土和泥浆,渣土外运工程量按成孔工程量以“m3”计算,泥浆外运工程量按成孔工程量的20%计算。旋挖成孔灌注桩采用干作业成孔时,渣土外运工程量按成孔工程量以“m3”计算。

广东省建设工程标准定额站

2022 年 3 月11 日

2022-06-13

中建三局成本精细化提升方案解读(68页).pdf

资源简介/截图:

thumb810239

中建三局集团有限公司 CHINA CONSTRUCTION THIRD ENGINEERING BUREAU GROUP CO..LTD 系统成本精细化提升方案解读 目录 1 出台背景 2 方案特点 3 方案主要内容 4 方案实施路径 5 下一步工作要求 6 考核及结果运用 7 附件释义 中建三局集团有限公司 CHINA CONSTRUCTION THIRD ENGINEERING BUREAU GROUP CO..LTD Part 1 国出台背景 中建三局集团有限公司 CHINA CONSTRUCTION THIRD ENGINEERING BUREAU GROUP CO..LTD. …

所有造价人员都在找的广东省建筑定额2018与2010对比分析

总说明

1.组成:分部分项工程项目、措施项目、其它项目、税金、附录共五个部分组成,均不包括增值税可抵扣进项税;

分析:组成删除了规费,以往定额基价均含税。

2. 人工费新增包含了工会经费、职工教育经费;

分析:营改增后从原来管理费用提取过来。

3. 人工费的各时期地区水平差异按各市的人工系数进行调整;

分析:10定额是以造价站发布的人工综合工日进行调整;

4. 施工机具费名称变化;

分析:10定额是施工机械费和施工仪器仪表使用费,基价中“机械费”修改成“机具费”,子目中含量中“机械台班”修改成“机具”。

5. 管理费取消了四个地区的类别;

分析:10定额分为四个不两同的地区类别,主要用来区分管理费的系数问题,18定额的管理不再按照地区分类,而是按照专业定管理费:

所有造价人员都在找的广东省建筑定额2018与2010对比分析
所有造价人员都在找的广东省建筑定额2018与2010对比分析

6. 管理费用施工单位进退费,包含大型机械进退场费用;

分析:10定额是大型机械进出场费是单独列在措施费用中;18定额大型机械设备进退场费已包含在管理费中,除定额有规定外,不得另行计算。关于安拆费,艰据《广东省施工机具;台班费用编制规则(2018)》说明第2页“安拆费根据施工机械不同分类不需计算、计入台班单价和单独计算三种类型。不需安拆或固定在车间的,不计算施工机械安拆费:安拆简单、移动需要起重机运输机械的轻型施工机械,其安拆费计入台班单价;安拆复杂、移动需要起重及运输机械的重型施工机械,其安拆费单独计算。”

7. 管理费明确了是以分部分项的人工费与施工机具费之和为计算基数,实际执行时就随人工和机具造价价格变动调整;

分析:10定额的是以分部分项为基数,实际执行时不得因人、材、机等价格变动而调整;18定额执行时就随人工和机具造价价格变动调整;

8. 借工,时工的管理费不分工种和技术等级,统一按20.00元/工日执行,停工、窝工的管理费按照10.00元/工日执行;

分析:10定额是按10元、5元/工日计算;

9. 明确了地下室内模板拆除模板子目中人工费的25%作业扫除人工费。

分析:06定额是地下室每100m2增加4工日计算,10定额没有明确的给出解释,18定额在洞内、地下室内、库内或暗室内(需要照明)进行施工的工程,按该部分工程的人工费增加 40.00%作为人工降效及照明等费用(其中:地下室内模板拆除按该模板子目中人工费的 25.00%作为拆除人工费)。

10. 若以初步设计文件依照本定额工程量计算规则计算工程量,结合本综合定额编制概算造价,应在其他项目中取概算幅度差;

分析:发往定额均未有所规定,概算定额有自己的计算规则、计价办法。

11. 单体承包的建筑,装饰工程建筑面积范畴变化;

分析:以往定额是按300m2发下需要增加材料费1.5%,人工费增加10%;2018定额调整为500m2以下,其材料费增加 1.50%,人工费增加 10.00%。

第1部分 分部分项工程

A.1.1土石方工程

12. 基坑底面面积超过150m2为挖一般土方界定值修改;

分析:以往定额是超过20m2属于挖一般土方,现修改成150m2与2013清单定义一致。

13. 土石运输子目适用运中的修改:

分析:10定额是超过30KM部位按每增加1KM子目乘以0.65计算;18定额运距超过30km(但不超过50km)部分按每增加1km相应定额子目乘以系数0.65计算,运距超过50km的按相关管理部门的规定计算 ,运输之外的消纳费用等其他费用未包含在定额中。

14. 机械挖土需人工辅助开挖无施工组织设计规定的机械挖95%,人工挖5%计算。

分析:2010定额是按机械挖94%,人工挖土方6%计算。

15. 挖土方工作面的变化;

分析:增加基础垂直面做砂浆防潮层为400mm,基础垂直面做防水层或防腐层由原来的600mm改成1000mm,明确砖胎膜不计算工作面。

16. 放坡系数表增加沟槽上作业的系数,数值介于坑内作业与坑上作业之间;

分析:以往定额未有此分类,属于新增分类。

17. 取消管道沟槽按设计图示中心长度计算的说明。

18. 人工挖基坑土方、挖沟槽土方定额分开子目;

分析:以往定额只有人工挖基坑土方。

19. 定额子目A1-1-1平整场地二作内含挖、填、运土方及找平,其中远土方是否为弃土方外运还是外购土回来找平?外运土方或外购土土方运距是考虑多少距离?

分析:定额子目A1-1-1 平整场地是指标高在士30cm以内的在施工现场内就地挖、填、运土方及找平,其中运土方指场地内挖填产生的汤内土方运输,而不是指弃上方外运或外购土方。

20. A.1.1土石方工程第三条第8款“地下室土方大开挖后再挖地槽、地坑,其深度按大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输”,若地下室留有出土坡道还能计取垂直运输费用么,该条款适用条件是什么?

分析:若地下室土方通过出土坡道运出则不再另计垂直运输费用,但地下室因场地限制时,不能留出土坡道时则按定额土石方工程第三条第8款规定执行。

A.1.2围护及支护工程(新拆分章节)

21. 从2010定额桩基础的围护及支护作用(工具桩)的桩分列出来,将打拔钢板桩、高压旋喷桩、深层搅拌桩、地下连续墙、锚杆土钉、高压定喷防渗墙、大型钢支撑安拆、喷射混凝土组成一个新章节。

22. 打拔钢板桩子目已包含了30天、60天、180天摊销使用期;

23. 明确了导墙的相关计价方法:

分析: 土方开挖可套用土石方中的沟槽开挖定额子目;导墙模板套用“独立基础模板”子目、导墙浇捣套用“其他混凝土基础”子目、制安钢筋套用A.1.5.5节中的的定额子目;如在实际中导墙需要拆除时,可套“拆除工程”相应子目。

24. 新增SMW工法搅拌桩子目及计算规则。

分析:SMW工法搅拌桩水泥掺入量按加固土重(1800kg/m3)的20%考虑,如设计不同时按实调整;定额子目按2喷2搅施工编制,设计不同时,每增(减)1搅1喷按相应子目人工费和机具费增(减)40%计算。空搅部分按相应定额的人工费和机具费乘以系数0.50计算,并扣除水泥和水的含量。SMW工法搅拌桩设计要求全断面套打时,相应子目的人工费及机具费乘以系数1.50,其余不变。

25. 第二条第4点,关于超期补偿说明“钢板桩按1kg/t*天费用补偿”,如何理解1kg/t,到底是按kg算还是t算?

分析:1kg/t*天的意思为:支护工程超期后,每1t的支护总量在每1天能计取的费用补偿即为相应lkg钢板桩的材料费。

A.1.3桩基础工程

26. 删除了人工挖孔桩相关子目。

分析:根据广东省建设厅关于限制使用人工挖孔灌注桩的通知粤建管字[2003] 49号

27. 单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工费、机具费按相应子目乘以系数1.25的变化。

分析:18定额如下

所有造价人员都在找的广东省建筑定额2018与2010对比分析

10定额如下

所有造价人员都在找的广东省建筑定额2018与2010对比分析

28. 增加说明了打桩工程以平地(坡度≤15° )打桩为准,坡度> 15°打桩时,按相应项目人工费、机具费乘以系数1.15。如在坑内(基坑深度>1.5m,基坑面积≤500m2)打桩或在地坪上打坑槽内(坑槽深度> 1m)桩时,按相应项目人工费、机具费乘以系数1.11。单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工费、机具费按相应子目乘以系数1. 25的变化。

分析:以往定额未有此方面的规定。

29. 本章打桩工程均按打直桩考虑,如遇打斜桩(包括俯打、仰打)斜率在1:6以内时按相应项目人工费、机具费乘以系数1.25;斜率大于1:6时,按相应项目人工费、机具费乘以系数1.43。

分析:以往定额未有此方面的规定。

A.1.4砌筑工程

30. 2018定额增加“混凝土砖和砌块”和“垫层”章节;

31. “碎砖垫层、 毛石垫层、碎石垫层、砂、石屑”等非混凝土类的垫层放到砌筑工程中独立一个章节。

32. 删除“烧结粉煤灰砖墙”相关子目。

33. 明确了砖砌胎模套用砖基础子目计算,砖砌胎模高度超过1.2m时,按砖基础子目的人工费乘以系数1.10。 设计图所示的砖模按实体项目考虑;

分析:以往定额未对此方面进行规定,因此执行过程不会有歧义。

34. 砖砌化粪池子目,已综合考虑各种墙体厚度;化粪池外形体积超过50m3时,按实分别列项计算;

分析:以前2010定额只是按外形体积计算。

35. 增加玻璃钢化粪池安装相关子目,玻璃钢化粪池相关的土方工程量按土方列项计算。

36. 其他零星砌体定义了单个体积在0.1m3以内砌体;

分析:以往定额未对其它零星砌体的定性量进行规定。

37. 明确了砖基础工程量,嵌入基础的管径在600 m以内的管道、所占体积不予扣除,超过则需要扣减;

分析: 2010定额并未对管道的管径进行定义。

38. 删除了地下管道铺设的相关子目,使用时可套用市政专业定额。

A.1.5混凝土及钢筋混凝土工程

39. 混凝土体现形式变为以预拌混凝土形式出现,定额含量已包含施工损耗;

分析:以往定额是以制作含量体现。

40. 大体积混凝土增加费用的说明:混凝土结构物实体积最小几何尺寸大于1m,且按规定需要进行温度控制的大体积混凝土,温度控制费用按照经同意的专项施工方案另计。

41. 与地下室地板连接的梁、桩承台并入地下室地板混凝土计算;

分析:以往2010定额桩承台一般按其他混凝土基础归类,地梁合并到底板中。

42. 现浇钢筋混凝土柱、墙项目时,每层底部灌注1:2水泥砂浆的消耗量包含在混凝土中,不用另行计算。

43. 砌体墙根部位现浇混凝土带执行圈梁相应项目;独立现浇门框按构造柱项目执行。

分析:以往定额未对砌筑墙底反坎类、砼门框进行说明对应定额,新定额进行了规定统一。

44. 小型构件定义改变:小型构件指每件体积在0. 1m2以内的构件;

分析:以往2010定额小型构件是定义每件体积在0. 05m3以内。

45. 在柱与梁的结合中,梁分为两种不同的砼强度时,与柱的砼强度相同的梁的砼体积并入柱的体积计算;

分析:图纸经常有此类做法,但以往定额并未有此相关说明,现已明确。

46. 凸出混凝土柱、梁的线条,并入相应柱、梁构件内;凸出混凝土外墙面、阳台梁、栏板外侧≤300mm的装饰线条,执行压顶、扶手项目;凸出混凝土外墙面、梁外侧> 300m的板,按悬挑板考虑;

分析:对以往相关比较有歧义的构件归属进行定性。

47. 现浇构件钢筋(包括预制小型构件钢筋)制作安装工程量,按设计图示中心线长度乘以单位理论质量计算,设计规范要求的搭接长度、预留长度等并入钢筋工程量。设计图示及规范未标明的通长钢筋按以下规定计算:

①φ10以内的钢筋按每12m计算一个钢筋搭接;

②φ10以上的钢筋按每9m计算一个钢筋搭接(接头)。

分析:以往定额对长度的计算方法未有一个明确的说明,接头定尺长度未对其进行硬性规定,且按中心计算还是外皮计算存在扯皮多。

48. 预制混凝土章节调整至装配式工程独立章节(仅保留预制混凝土小型构件制安)。

49. 所有现浇混凝土定额子目工作内容均增加覆膜养护,定额水含量相对减少消耗量。

50. 增加密肋楼板定额子目。

51. 增加了场馆看台定额子目。

分析:以往定额未有此子目,一般参考常见定额解释套用有梁板相应子目。

52. 后浇带中增加地下室底板、基础(梁)子目;

分析:以往是借用后浇带楼板、天面定额。

53. 现浇混凝土泵送费调整至本章节并入分部分项工程费;

分析:以往2010年定额混凝土泵送增加是属于措施项目,按砼体积计算,不分建筑步距,2018 定额在砼章节中增加泵送费,按砼体积计算,现浇混凝土泵送高度以建筑施工图的设计标高士0.00作为基准,区分不同步距(50 米以下,50~150、 150~250、 250~350) 分别计算泵送增加费。当泵送高度的步距上值位于某楼层中间(或半层)时,则其混凝土泵送工程量只计算至该楼层的板面标高以下构件。而该楼层的墙、柱、梯或斜面板等构件混凝土泵送工程量,执行高一级步距子目。

54. 增加现浇混凝土增加费:现浇劲性混凝土构件增加费、现浇爬模 滑模混凝土构件增加费和现浇清水混凝土构件增加费,共3种。

55. 垫层保留混凝土垫层和轻质混凝土垫层,其他均调整至砌筑工程垫层中。

56. 地坪子目不包括平整场地、室内填土、夯实与运工作内容,相应工作内容套用“土石方工程”相应子目;

分析:以往2010定额包含平整场地、室内填土、夯实与运土。

58. 固定预埋螺栓及铁件的支架、固定双层钢筋的铁马凳、垫铁等按设计图纸规定要求和施工验收规范要求计算,按品种、规格执行相应项目;

分析:以往设计图纸未设计明确是否计算容易扯皮。

59. 新增现浇构件带肋钢筋/箍筋的制安子目;

60. 钢筋劲性骨架节点现场焊接,接头以个计算;钢筋接头变化:

分析:电渣压力焊接进行细分φ18以内、φ32以内;增加套简直螺纹钢筋接头: φ18以内、φ18以内、φ32以内、φ45以内;套筒锥;型螺栓钢筋接头增加φ18以内;冷挤压接头保持不变。

A.1.6装配式混凝土结构、建筑构件及部品工程(新独立章节由预制混凝土章节和装配式定额组成)略

61. 本章包括预制构件安装、后浇混凝土浇捣、单元式幕墙安装、非承重隔墙安装、预制烟道及通风道安装、预制护栏安装、装饰成品部件安装、仿木结构构件安装,共八节。

62. 本章的后浇混凝土指装配整体式结构中,用于与预制混凝土构件连接形成整体构件的现场浇筑混凝土。

63. 后浇混凝土钢筋制作、安装定额按钢筋品种、型号、规格结合连接方法及用途划分,相应定额内的钢筋型号以及比例已综合考虑(不分钢筋级别),各类钢筋的制作成型、绑扎、安装、接头、固定以及与预制构件外露钢筋的绑扎、焊接等所用人工、材料、机械消耗已综合考虑在相应定额内。钢筋接头按“混凝土及钢筋混凝土工程”的相应项目及规定执行。

64. 仿木结构构件安装所需的脚手架搭拆、构件吊装及垂直运输已在定额中考虑,不得再重复计算。

A.1.7金属结构工程

65. 本章定额包括装配式钢结构构件安装、其他钢构件安装(通用部分)、压型钢板安装、金属结构件运输、其他项目、金属构件制品工程,共六节。

66. 结构安装包括钢网架安装、厂(库)房钢结构安装、高层钢结构安装、超高层钢结构安装及钢结构围护体系安装等内容。公共场馆钢结构安装工程,可参照厂(库)房钢结构及空间结构(场馆)安装的相应定额;檐高100m以下的商务楼、商住楼等钢结构安装工程,可执行高层钢结构安装相应定额;檐高100m以上的商务楼、商住楼等钢结构安装工程,可执行超高层钢结构安装相应定额。

67. 金属制品分项内零星小品(构件)是指挂落、铮角花、冰裂窗、.拱门、花基等,以及单件在50kg以内定额未列项目的金属构件;分析: 2010定额的零星小品定义是指30kg以内。

68. 2018定额所含油漆,仅指构件安装时节点焊接或因切割引起补漆。本定额未包含钢构件的除锈、油漆;

分析:以往2010考虑为制作,均已包括刷一遍防锈漆工料。

69. 钢走道安装套用钢平台安装定额。

70. 钢结构安装的垂直运输已包括在相应定额内,不另行计算。

71. 新增了焊接工艺评定、产品焊接试板实验,分别按台、项计算。

72. 新增了液化气预热、后热与整体热处理,钢结构无损探伤检验。

73. 工程量计算规则变化:构件安装工程量按构件的设计图示尺寸以“t”计算,不扣除单个面积≤0.3 m’的孔洞质量,焊缝、铆钉、螺栓等不另增加质量。

分析:以往2010计算规则含不规则或多边形的钢板以其外接矩形面积乘以厚度单位理论质量计算。

A.1. 8木结构工程

74. 本章定额包括木屋架、木构件和屋面木基层三节;

分析: 2010定额的分法是: [屋架、 柱、梁]、[枋、桁、椽子]、[斗拱]、[战角、博风板、封檐板]、[屋面术基层]。

75. 枋、桁列入木檁。

76. 橼子,斗拱,戗角,封檐板、博风板,古式栏杆、飞来椅(吴王靠)、挂落、坐凳面列入其他木构件。

77. 新增木地楞(圆木楞)、木地楞(方木楞)共4个子目,放入木地楞。

78. 新增屋面板制作安装2个子目放入屋面木基层。

79. 木桷板抛光时,每100m2增加人工消耗量0.14工日取消。

80. 檁条需要拋光时,每立方米竣工木料增加人工消耗量0.66工日取消。

A.1.9门窗工程

81. 使用钢化、中空、夹胶等玻璃,相应子目的玻璃消耗量乘以系数0.82。

分析:以往2010定额章说明是乘以0.9,另出定额勘误改为0. 82。

82. 铝合金门窗、铝塑共挤门窗(新增名称)安装,按设计图示框外围面积以“m2”’ 计算;但折形、弧形等的铝合金门窗,则按设计图示展开面积以“m2”计算。如设计只标洞口尺寸,门窗按洞口尺寸每边减去15mm计算。

分析: 2010定额:铝合金门窗安装,按设计图示框外围面积计算;但折形、弧形等的铝合金门窗,则按设计图示尺寸以展开面积计算,其制作工程量按相应的门窗安装子目的定额含量计算。

83. 特殊五金安装变化:增加电子锁(磁下锁)、地锁、顺位器安装子目。

A.1. 10屋面及防水工程

84. 重新规范防水(防潮)工程子目的适用范围:楼地面及墙面防水(潮)工程适用于士0.000以上部位外墙及室内楼地面、内墙面、阳台地面及等防水(防潮)工程;地下室及其他防水适用于地下室结构底板以下防水、地下室外墙、基础及水池等其他防水(潮)工程; (屋面、楼地面及墙面、地下室及其他)。

分析: 2010定额防水(防潮)工程适用于楼地面、墙基、墙身、构筑物水池、水塔及室内厕所、浴室等防水,建筑物士0. 00以下的防水、防潮工程按防水(防潮)工程相应项目计算。

85. 聚氨酯涂膜防水新分类:分为单组份、双组份,设计没有明确使用单组份的,应套用双组份相应子目。

86. 增加了屋面喷涂速凝橡胶防水涂料、屋面溶剂型橡胶沥青防水涂 料、屋面非固化橡胶沥青防水涂料等新型防水材料子目。

87. 取消了屋面排水工程(调到安装C10给排水工程)。

88. 屋面的女儿墙、伸缩缝和天窗等处的弯起部分按设计图示尺寸并入屋面工程量内,如图纸无规定时,伸缩缝、女儿墙的弯起部分可按350mm,计算天窗弯起部分可按500mm计算;

分析: 2010定额伸缩缝、女儿墙的弯起部分可按250mm。

89. 墙面防水工程增加说明:门窗洞口和孔洞的侧壁及顶面、附墙柱、梁、垛、烟囱侧壁并入相应的墙面面积内计算;

分析: 2010定额并未对此进行规定,属于完善计算规则。

90. 建筑物地下室防水层,按设计图示尺寸以“m”计算,但不扣除0.3 m’以内的孔洞所占面积。平面与立面交接处的防水层,其上卷高度超过300mm时,按立面防水层计算。

分析:以往2010定额是以500mm为分界按立面防水。

91. 增加桩头防水的子目(按个计算,分桩径800内、800外)。

A.1.11保温、隔热、防腐工程

92. 隔离层增加了聚乙烯薄膜子目,删除了贴油毡、玻璃布和沥青胶泥的子目内容。

93. 屋面保温层增加无机轻集保温砂浆(膨胀玻化微珠保温砂浆),取消了屋面隔热的的种植土层。

94. 墙体保温中增加了隔热涂料外墙保温罩面漆、墙单面钢丝网聚苯乙烯板、抗裂砂浆(耐碱网格布抗裂砂浆)保护层、热镀锌钢丝网聚合物抗裂砂浆等子目内容。

95. 柱面保温根据墙面保温定额项目人工费乘以系数1.19.材料消耗量乘以系数1.04;

分析:以往是有单独柱保温的定额子目。

96. 增加防火隔离带子目,按设计图示尺寸以“m2”计算。

A.1.12楼地面工程

97. 楼地面块料面层铺设包含20mm厚的找平层和抹结合层水泥砂浆;实际厚度不同时可按实调整,砂浆损耗详见定额附录5。

98. 分析:以往定额不含找平层,只含粘结/结合层,块料约10mm厚、石材约20mm厚。

99. 细石混凝土找平层子目,平均厚度≤60m按找平层子目执行,平均厚度>60mm部分按混凝土垫层子目执行;

分析:以往定额未对厚度进行规定。

100. 石材厚度定额按30mm内考虑,若超过30mm,每超过5mm,人工费乘以系数1.10;

分析:以往定额未对石材厚度进行规定超过300mm需调整人工费。

101. 防静电活动地板为成品金属地板(含支架) ;若支架为现场制作时,支架制作可套用小型轻钢构件;若静电地板为平铺时,可套用相应材料的木地板子目。

分析:新增解释适用情况说明。

103. 找平层的工程量按设计图示尺寸以“m2”计算。扣除凸出地面构筑物、设备基础、室内管道、地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积。门洞、空圈、暖气包槽、壁龛的开口部分不增加面积;

分析:以往找平层的工程量按相应面层的工程量计算规则计算。

104. 楼地面整体面层取消了楼地面水刷石,取消楼梯地毯,增加了环氧防滑自流平涂层、无溶剂聚氨酯自流平、金钢砂、砼面层抹光子目;块料面层增加了石材地面精磨;增加人造草坪相关子目。

分析:以往金刚砂地面只在佛山补充定额中有。

A.1.13墙、柱面装饰与隔断、幕墙工程

106. 本章容包括墙柱面抹灰、块料面层、木装饰及其他、幕墙四节。分析:2010定额幕墙工程合并到本章节,采光棚放在天棚章节;

107. 建筑物高度超过20米时,外墙抹灰子目按建筑物不同高度执行相应系数: 30米内按相应子目乘以系数1.15,60米以内的乘以系数1.3, 90米以内的乘以系数1.4, 90米以上的乘以系数1.5。同一建筑物有不同高度的,按不同高度计算。

分析:以往2010定额是按“墙面垂直高度”超过20m时,按不同高度增加厚度,如30m内增加5mm,60m内增加10mm,90m内增加15mm,90m以上增加20mm。需要注意的是2018定额“建筑物高度”与“墙面垂直高度”是略有不同的定性,主要对以前半(边)地下室士0.00面下相连贯通墙面是否需增加厚度的扯皮,从2010定额单独增加材料(厚度)修改成按按相应子目乘以系数,更加合理。(另:外墙面是按垂直方向及与水平方向具有连续性的同一施工墙面,不扣除墙面装饰线的面积。阳台位置所在的墙面、封闭式凸窗台下方的墙面、封闭式空调机位所在的墙面等均不予计算厚度增加)。

108. 底层抹灰和一般抹灰的各种墙面均细分为内墙面、外墙面;

分析:以往2010定额未区分内墙墙面各种抹灰,以后计算需分别计算。

109. 墙面设计钉(挂)网者,钉(挂)网部分的墙面相应抹灰层人工费乘以系数1. 20;

分析: 2010定额人工费乘以系数1. 30。

110. 陶瓷块料面层增加建筑胶(瓷砖胶)粘贴子目。

111. 幕墙部分增加了陶瓷薄板幕墙子目。

112. 分析:补充因新工艺、新材料而缺项的子目,结合市场情况增加相应子目。

A.1. 14天棚工程

113. 原方木楞改为方木龙骨;新增加简易轻钢龙骨一节,内容包括卡式轻钢天棚龙骨(平面)、(跌级) 、弧型共三个子目,补充了软膜吊顶异形、矩形二个子目。删除送(回风口安装四个子目,根增加天棚开孔子目。

114. 雨篷、阳台板、悬挑板、挑檐底面和天棚贴陶瓷块料或马赛克时,套用墙柱面工程相应定额子目,人工费乘以系数1.45、砂浆乘以系数1.07。

115. 分析:以往未有此天棚面块料的套法说明,现已增加规定。

116. 天棚面层不在同一标高,且高差在400mm以下三级以内的一般直线型平面天棚按跌级天棚相应项目执行;高差在400mm以上或超过三级以及圆弧形、拱形等造型天棚按吊顶天棚中的艺术造型天棚相应项目执行。

分析:以往未有对高差这一属性进行规定,现明确界限。

117. 轻钢龙骨和铝合金龙骨不上人型吊杆长度为0.6m,上人型吊杆长度为1.4m。上人型天棚安装龙骨吊筋采用射枪时,按相应子目人工费乘以系数0.98、吊筋(圆钢φ10以内)减少3.8kg,增加铁件27. 6kg、射钉585个。

分析:以往2010定额并未说明是定额含量是考虑多长(纵横间距),现已说明,但又有一个问题:与设计不同时,是否可以换算,应延续与设计不同应换算;

118. 阳台底面抹灰,按设计图示水平投影面积以“m2”计算,并入相应的天棚抹灰面积内。阳台带悬臂梁者,悬臂梁内侧抹灰面积并入天棚面积内“m2” 计算。

分析:以往2010定额阳台带悬臂梁者,其工程量乘以系数1. 15。

A.1. 15油漆涂料裱糊

19. 附墙柱抹灰面喷刷油漆、涂料,并入墙面相应子目计算;独立柱抹灰面喷刷油漆、涂料的,套用墙面相应子目,其中人工费应乘以系数1.20。

分析:以往2010定额未对此条目进行规定。

120. 本章抹灰面涂料项目除注明外均未包括刮腻子内容,刮腻子按相应子目单独计算。

分析:新增解释内容。

121. 艺术造型天棚吊顶、墙面装饰的基层板缝粘贴胶带(抗裂纤维网),按本章相应子目执行,人工费乘以系数1. 20。

122. 新增无缝墙布按幅宽3. 0m内考虑,超过3. 0m时应按实调整说明。

123. 金属面油漆工程量系数对比表

所有造价人员都在找的广东省建筑定额2018与2010对比分析

A.1. 16其他装饰工程(由原广告牌、细部装饰栏杆工程、其它工程组成)

124. 本章主要包括装饰线,扶手、栏杆(板),浴厕配件,开孔(槽)、磨边,旗杆,雨篷、采光棚,灯箱、广告牌、美术字等,取消家具章节。

分析:根据目前家具市场上都是成品现场组装,实际现场制作甚少,原2010定额中家具制作子目使用度不高,不再编制柜类、货架、台、试衣间等家具类施工现场制作子目。对比2010定额,删除柜类、货架、台、试衣间等定额子目。

125. 调整章节顺序。

分析:主要按国家规范编码顺序作调整,涉及包括浴厕所配件、开孔、钻孔、封洞、磨边、开槽等章节。

126. 按新材料、新工艺及规范要求。

分析:新增子目主要包括装饰线因新材料、按规范新增旗杆子目、新增雨篷子目等。

A.1.17景观工程

127. 本章节主要包括塑树皮、竹及其他、庭园路面、堆塑假山、布置石、小构件装饰。

分析:均沿用2010定额子目未作改变。

A.1.18石作工程

128. 本章节定额包括石件加工制作、石件安装。

分析:均沿用2010定额子目未作改变。

129.取消2010定额说明:如采用低于此类硬度的毛料石时,其人工消耗量乘以系数0.85,其它不变。

A.1.19拆除工程(新增独立分部)

130. 本章是2018定额的新章节,是将2010定额“其他工程章节”中的拆除独立出来的一个章节。主要包括砖砌体拆除工程,现浇混凝土及钢筋混凝土构件拆除,木构件拆除,抹灰面拆除,块料面层拆除,龙骨及饰面拆除,屋面拆除,铲除油漆涂料裱糊面,栏杆、轻质隔断隔墙拆除,门窗拆除,玻璃拆除,其他构件拆除,开孔打洞,旧木地.板机械磨光,折除废料外运。

131. 在2010定额的基础上新增:平面抹灰铲除子目、屋面刚性层拆除、柔性防水层及水泥砂浆防水层拆除、玻璃拆除、暖气罩拆除、柜体拆除、开孔打洞等子目。

132. 取消毛石抹灰墙面铲除子目、墙纸拆除子目、地毡拆除子目、各式扶手拆除子目、灶基及水围基拆除子目子目。

133. 因单独成章,编写章说明及计算规则说明,主要内容如下:

(1)明确本章适用工程范围同总说明是一致,且只适用小范围的拆除工程。

(2)同原定额变化比较大的内容有:抹灰层要区分一般抹灰和装饰抹灰。抹灰层厚度是综合考虑,不能因厚度进行换算。

(3)玻璃拆除是指单独拆除。

(4)拆除废料外运工程量明确是实体体积,运输费用相应增加。

(5)拆除废料采用装袋费用已经综合考虑在废料运费用中。

(6)门窗拆除工程量从原来的面积修改为樘。

第二部分措施项目

A.1.20模板工程

134. 删除预制混凝土模板子目(零星构件除外),章节设置与10定额一致。除新补充子目及原有子目防水胶合板、钢支撑外,其余子目材料及机械消耗量按10定额标准不变。根据编制方案确定建筑与装饰工程计价依据的原则,建筑与装饰工程定额子目预制混凝土工程除零星构件模板外其他移到章节中。新增模壳密肋楼板模板、止水螺杆子目把《广东省装配式建筑工程综合定额》(试行) 中“预制构件后浇混凝土模板”“铝合金模板”章节子目移至本章。

135. 梁、板、柱、墙的支模高度3.6m内、8. 4m内、20m 内三种高度和支模高度超过3.6m~8. 4m时每增加1m、支模高度超过8. 4m~20m时每增加1m套价,支模高度超过30m时,按施工方案另行确定。

分析: 2010 定额是按支模高度3.6m内、10m内、20m 内三种高度和每相应增加1m套价。

136. 混凝土斜梁模板按斜板模板系数调整;

分析:以往2010定额说明并未对斜梁作说明,但在常见问题解释中斜梁模板按斜板系数调整。

137. 柱、梁、墙所出的弧线或二级以上的直角线,以及体积在0.1m3以内的构件,其模板按小型构件模板计算;

分析:以往2010定额是体积是按0. 05m3界定。

138. 模壳密肋楼板支撑系统套用无梁板模板相应子目,其中人工费乘以系数0.8;防水胶合板消耗量乘以系数0.6计算,其他不变。分析:新增的子目内容。体育场馆的钢筋混凝土看台模板套用有梁板相应子目乘以系数1.20。

分析:以往2010定额未对看台模板进行说明,但在常见定额问题解释:模板套用有梁板相应子目乘以系数1.20。

139. 止水螺杆适用于有防水要求的混凝土构件,套用止水螺杆子目,扣除模板相应子目中对拉螺栓消耗量,其他不变。止水螺杆工程量计算,预算时如方案有明确的,按方案计算,方案没有明确的,按混凝土构件防水面积每平方米1.5套考虑,结算时按实计算。

分析:以往2010定额未有此定额,但佛山补充定额有模板止水螺栓。

140. 预制混凝土模板删除了预制桩、预制柱、预制梁、预制楼屋面板和预制屋架等应该按装配式制作的构件模板子目内容,增加了预制构件后浇混凝土模板子目内容。

141. 增加了铝合金模板的定额子目,铝合金模板系统是由铝模板系统、支撑系统、紧固系统和附件系统构成,本定额中铝合金模板的材料摊销次数按90次考虑,定额已考虑深化设计费及试配装费用。

142. 墙板上单孔面积在1.0 m2以内的孔洞不扣除,洞侧壁模板亦不增加;单孔面积在1. 0 m2以外应予扣除,洞侧壁模板面积并入相应子目计算。

分析:以往未对墙洞进行规定,通常是参考砼墙洞扣除>0.3m2的面积。

143. 构造柱如与砌体相连的,按混凝土柱接触面宽度每边加10cm乘以柱高计算;如不与砌体相连的,按混凝土与模板的接触面积计算;分析:以往2010定额是按20cm乘以柱高计算。

144. 模壳密肋楼板模板支撑系统按模壳密肋模板面的水平投影面积计算(含梁、柱帽)。

145. 大梁、大柱及墙面模板使用对拉螺杆的,在模板子目中已综合考虑,不另增减费用。

分析:新增解释,避免以往特殊梁、柱、墙面拉杆扯皮。

146. 预制构件后浇混凝土模板工程量按后浇混凝土与模板接触面以面积计算,伸出后浇混凝土与预制构件抱合部分的模板面积不增加计算。不扣除后浇混凝土墙、板上单孔面积在0.3 m2以内的孔洞,洞侧壁模板亦不增加;应扣除单孔面积在0.3 m2以外的孔洞,孔洞侧壁模板面积并入相应的墙、板模板工程量内计算。

147. 新增铝合金模板计算规则:

(1)铝合金模板工程量按混凝土与模板接触面以“m2” 计算。

(2)现浇钢筋混凝土墙、板上单孔面积≤0.3 m2的孔洞不予扣除,洞侧壁模板亦不增加,单孔面积>0.3 m’时应予扣除,洞侧壁模板面积并入墙、板模板工程量内计算。

(3)柱与梁、柱与墙、梁与梁等连接重叠部分以及伸入墙内的梁头、板头与砖接触部分,均不计算模板面积。

(4)楼梯铝模板工程量按楼梯的水平投影面积以“m2”计算。

A.1.21脚手架工程

148. 本章节设置分建筑脚手架工程、单独装饰脚手架工程和工具式脚手架工程。外脚手架(建筑与装修都一样)按搭拆和使用分开设置子目,新增建筑用综合脚手架使用费、建筑用脚手架托架、建筑用单排脚手架使用费、深基坑上落钢爬梯、装修用综合脚手架使用费、装修用脚手架托架、装修用单排脚手架使用费、附着式电动整体提升架子目。

149. 综合脚手架全部周转材料在施工现场的加权平均使用天数为综合脚手架的有效使用天数。外墙综合脚手架有效使用天数按脚手架搭设面积乘以脚手架在施工现场的有效使用天数以100m2. 10天为单位计算。

外墙综合脚手架有效使用天数的计算:

(1) 具有经审核的施工组织设计文件

±0.00以下工程脚手架有效使用天数= (地下工程工期-土方开挖工期) /2

±0.00以上工程脚手架有效使用天数= (主体工程工期 开始拆架至工程竣工的间隔期) X0. 5 封顶至开始拆架的间隔期

(2) 没有经审核的施工组织设计文件,按主体工程工期占地上工程工期60%;装饰工程工期占30%;封顶至拆架间隔期占10%综合考虑。

±0.00以下工程脚手架有效使用天数=地下工程工期/4

±0.00以上工程建筑脚手架有效使用天数=地上工程工期X0.40

±0.00以上工程装饰脚手架有效使用天数=地上工程工期×0.15

工期按现行的建设工程施工标准工期定额计算。

150. 删除人工挖孔桩凿护壁,不得计算脚手架。

分析: 2018 定额已删除人工挖孔桩子目。

151. 整体满堂红钢筋混凝土基础、条形基础,凡其宽度超过3m以上且深度指垫层顶至基础顶面在1. 5m以上时,增加的工作平台按基础底板面积计算满堂基础脚手架。

分析: 2010定额并未对该深度进行定义,且未有明确是符合其中一个条件还是2个都要符合才可以计算(后有解释需2个条件达到),使实际执行过程中会有不同歧义。

152. 天面女儿墙高度超过1.2m时,女儿墙内侧按单排脚手架计算。分析:以往定额没有直接规定,但在定额常见问题有过解释。

152、钢结构工程外墙没有围蔽的项目,综合脚手架按50%计算。分析:以往定额没有明确的说明。

153. 增加工具式脚手架:

(1) 附着式电动整体提升架定额适用于高层建筑的外墙施工。

(2) 附着式电动整体提升架配套使用的楼层临边防护栏费用已在安全文明施工措施项目系数中考虑。

154. 外墙脚手架如从地下室顶板搭设的,未回填的以地下室顶板标高计算;已回填的以覆土后标高计算。

分析:新增加的一种情况,比较符合实际。

155. 建筑里脚手架,不带装修的工程,里脚手架按建筑面积的50%计算;

分析:不做任何装饰的

156. 建筑花架廊廊顶高度在3. 6m以内套用满堂脚手架基本层定额子目的50%计算,在3. 6m以上套用满堂脚手架基本层定额子目。

分析:以往2010定额计算规则是:按水平投影外边线总长度乘以设计外地坪至花架顶高度以面积计算。廊顶高度在3. 6m以内套单排脚手架,在3.6m以上套用综合脚手架。

157. 增加水塔的具体计算规则:水塔脚手架按其外围外周长加3.6m计算,套用相应步距综合脚手架。

分析:以往2010定额是分不同内径,按外地坪至顶面高度,套相应定额子目。

158. 增加了深基坑上落钢爬梯子目和密目式阻燃安全网子目及计算规则:深基坑上落钢爬梯工程量按延长米X宽度,按水平投影面积以 “m2”计算。

159. 单独装饰工程:外墙综合脚手架使用工程量,按脚手架搭设面积乘以脚手架在施工现场的有效使用天数以“100m2●10天”计算。外墙综合脚手架有效使用天数的计算:按外墙装修工期的55%计算。外墙装修工期,具有经审核的施工组织设计方案的,按经审核的施工组织设计方案,没有的按现行的建设工程施工标准工期定额计算。

160. 外墙电动吊篮,按外墙装饰面尺寸垂直投影面积以“m2”计算,不扣除门、窗洞口面积。

分析:对比2010定额,增加说明不扣除门、窗洞口面积。

161. 新增建筑物脚手架托架的使用工程量按照托架搭拆的总长度以“10m●10天”为单位计算,有效使用天数同支托的外脚手架,托架的搭拆不再单独计算。

162. 新增工具式脚手架:附着式电动整体提升架按实际使用外墙外边线长度乘以外墙高度以“m?”计算,不扣除门窗、洞口所占面积。

A.1.22垂直工程

163. 本章是在《广东省建筑与装饰工程综合定额(2010)》A.23垂直运输工程的基础上进行编制的。修编后本章子目数由原来83个调整为85个,共增加子目2个,章节设置与10定额一致。

164. 本定额工作内容,包括单位工程在按定额工期内完成全部工程所需的垂直运输机械台班,不包括机械的场外往返运输,一次安拆及路基铺垫和轨道铺拆等费用。如果实际工期超过定额工程10%以上的,超出的部分费用,按相应子目对应的机械台班费计算。

分析:相比2010定额主要是开口了如果实际工期超过定额工程10%以上的,可调整费用。

165. 不能计算建筑面积且高度超过3.6m的工程(如围墙),垂直运输费按除基础以外的人工费的5%计算。

分析:相比2010定额主要明确了基础不参与计算。

166. 增加说明:本章不包括泵送砼的机械费用,砼泵送费用在砼工程中的泵送增加费考虑。

167. 增加说明:本章适应建筑物200m内的垂直运输内容,超过200m的按垂直运输方案计算。

168. 构筑物垂直运输增加说明:贮水(油)池按池壁的结构外围水平投影面积参照建筑物相应子目计算。

169. 增加单独施工的外墙装修及幕墙工程说明:如果使用电动吊篮施工的,套用的机械垂直运输子目按30%计算。

170. 增加钢结构为主体工程计算规则:按本章计算的垂直运输费应扣除钢结构工程的占比系数。

钢结构工程占比系数=钢结构工程造价÷建筑与装修工程总造价

钢结构工程造价指套用定额“金属结构工程”章节中相应工程内容的造价。建筑与装饰工程造价包括钢结构工程造价,但不包括单独装饰工程的造价。

A.1.23材料及小型构件二次水平运输工程

171. 本章定额包括二次运输、小型构件二次运输、零星材料运输,共三节。

分析:对比《广东省建筑工程综合定额(2010)》材料及小型构件二次水平运输工程子目增加湿拌砂浆、湿拌砂浆、湿拌水泥砼运输两条子目;增加沥青砼运输两条子目;增加人行道砖运输两条子目;增加侧、平石运输两条子目:增加木(竹地板、防静电活动地板、金属复合地板、塑料板地板运输两条子目:增加砼小型构件运输两条子目;将原石灰、水泥、砂浆合并为一条子目;原中砂、碎石合并为一条子目;石膏板、硅酸钙、金属板合并为一条子目;钢门窗、铝合金门窗合并为一条子目;取消原轻质砌块子目。相对2010定额变化最大的是轻质砌块、多孔砖、轻质墙板和空心砖、等所有轻质材料制成的砖计价均按灰砂砖、标准砖子目计取,要求乘以系数0.4计价。

172. 新增说明:本章综合考虑人力及手推车装、运、卸及清理地面 垃圾。如遇到有坡度的路面时,运距按坡度区斜长计算。当坡度大于5°时,其运距每5°增加50%坡度区斜长。

173. 新增说明:混凝土小型构件是指单件实体体积在0.1m2以内,重 量125kg以内的各类小型构件。运输距离系指预制、加工场地取料中 心、堆放场至施工现场堆放使用中心距离。

174. 二次运输按不同材料以定额所示计量单位分别计算,如单位不 同按实换算。二次运输的工程量按定额消耗量计算,含定额损耗量。分析:对比2010定额,二次运输的工程量明确按定额消耗量计算,即需要计算损耗量部分。

18定额材料二次运输损耗表

所有造价人员都在找的广东省建筑定额2018与2010对比分析

A.1.24成品保护工程

175. 本章定额包括楼地面、台阶成品保护,楼梯、栏杆成品保护, 柱面、墙面成品、电梯内装饰保护,与2010定额子目一致,无增减 子目。章说明、计算规则延用2010定额。

A.1.25井点降水工程(新增章节)

176. 本章定额包括轻型井点、喷射井点、大口径井点,共三节。

177. 井点降水项目适用于地下水位较高的粉砂土、砂质粉土或淤泥质夹薄层砂性土的地层。

井点降水:轻型井点、喷射井点、大口径井点的采用由施工组 织设计确定。一般情况下,降水深度6m以内采用轻型井点,6m以上30m以内采用相应的喷射井点,特殊情况下可选用大口径井点。井点 使用时间按施工组织设计确定。喷射井点定额包括两根观察孔制作, 喷射井管包括了内管和外管,井点材料使用摊销量中已包括井点拆除 时的材料损耗量。

178. 井点间距根据地质和降水要求由施工组织设计确定,一般轻型. 井点管间距为1. 20m,喷射井点管间距为2. 50m,大口径井点管间距 为10m。

179. 轻型井点井管(含滤水管)的成品价可按所需的钢管的材料价 乘以系数2.40计算。

180. 井点降水成孔过程中产生的泥水处理及挖沟排水工作应另行计 算,遇有天然水源可用时,不计水费。

181. 井点降水按使用根数、天数以“根”或“根天”计算。

182. 成井与管道安装分开子目计量。

A.1.26绿色施工安全防护措施费(名称改变)

183. 本章节对比2010定额主要是增加绿色、四节一环保概念进行子 目补充和修改将原来“安全文明施工措施项目”修改成“绿色施工安 全防护措施项目”。

分析:相比2010定额绿色施工安全防护费项目按子目计算的增加了: 施工现场围挡和临时占地围挡、施工围挡照明、临时钢管架通道、独 立安全防护挡板、吊装设备基础、防尘降噪绿色施工防护棚、施工便 道、样板引路;取消了现场设置的卷扬机架。

184. 按对于不能按工作内容单独计量的绿色施工安全防护措施费, 具体包括绿色施工、临时设施、安全施工和用工实名管理,编制概预. 算时,以分部分项工程的人工费与施工机具费之和为计算基础,以专 业工程类型区分不同费率计算。

所有造价人员都在找的广东省建筑定额2018与2010对比分析

分析:相比2010定额主要增加绿色施工(含扬尘措施、用工实名制 等,取费基数由原来“分部分项工程费”修改成按“分部分项工程的 人工费与施工机具费之和”(取费对比详见附表)

A.1.27措施其它项目

185. 文明工地增加费:承包人按要求创建省、市级文明工地,加大投入、加强管理所增加的费用。获得省、市级文明工地的工程,按照下表标准计算:

所有造价人员都在找的广东省建筑定额2018与2010对比分析

186. 夜间施工增加费:除赶工和合理的施工作业要求(如浇筑混凝土的连续作业)外,因施工条件不允许在白天施工的工程,按其夜间施工项目人工费的20.00%计算。

187. 赶工措施费:招标工期短于标准工期的,招标工程量清单应开列赶工措施,招标控制价应计算赶工措施费,投标人应计算赶工措施费。非招标工程,发包人要求的合同工期短于标准工期的,施工图预算应计算赶工措施费。招标控制价、施工图预算的赶工措施费按下表计算;工程结算按合同约定,合同对赶工措施费没有约定的,按下表确定。

所有造价人员都在找的广东省建筑定额2018与2010对比分析

188. 取消了泥浆池(槽砌筑及拆除的相关计算费用)

189. 暂列金费率修改;

分析:以往2010定额按以分部分项工程费为计算按10%~15%,2018定额修改成按10%。

190. 取费材料检验试验费;

分析:以往2010定额编制控制价和预算时,按照分部分项工程费的0.3%计算(单独承包土石方工程除外,结算一般按实计算)。

191. 总承包服务费;要求对发包人发包的专业工程进行总承包管理 和协调,并同时要求提供配合和服务,按专业工程造价的4. 00%计算, 具体应根据配合服务的内容和要求确定。

分析:以往2010定额是开口的3%~5%计算。

192. 预算包干费:以往2010定额是以分部分项工程费的0 ^2%计算, 现修改成按分部分项的人工费与施工机具费之后的7%计算。

193. 增加概算幅度差:是指依据初步设计文件资料,按照预算(综 合)定额编制项目概算,因设计深度原因造成的工程量偏差而应增补 的费用。其计取方式如下表:

所有造价人员都在找的广东省建筑定额2018与2010对比分析

第四部分规费(取消)

第五部分税金

194. 由营业税改成增值税。税金是指国家税法规定的应计入工程造 价内的增值税。

增值税:按工程所在地税务机关规定的增值税纳税方法计算。

SHR1-21-2021 上海市水利工程概算定额.pdf

资源简介/截图:

thumb808627

上海市水利工程概算定额
SHR1-21-2021
同济大学出版社
2021上海
上海市水利工程概算定额
主管部门:上海市水务局
主编单位:上海市水务工程定额管理站
参编单位:上海事通工程造价咨询监理有限公司
上海市水利工程设计研究院有限公司
上海翔波工程咨询有限公司
上海戎禾城市规划设计有限公司
主要编制人员:黄英陈淑烨张泉范苇濮忆秋骆卫
黄丹彬蔡章李存生李峰吴继伟徐欣卉
赵胜利吴仁钥
审查专家:戴富元茅黎英张敬国陈忠兰唐斌
上海市住房和城乡建设管理委员会文件
沪建标定〔2021〕497号
上海市住房和城乡建设管理委员会
关于批准发布《上海市民防工程概算定额
(SHA7212021)》和《上海市水利工程
概算定额(SHR1212021)》的通知
各有关单位: 为进一步完善本市建设工程计价依据,满足工程建设全生命周期的计价需求,根据《上海市建设工程定额体系表2020》及《2018年度上海市建设工程及城市基础设施养护维修定额编制计划》,《上海市民防工程概算定额(SHA7—21—2021)》和《上海市水利工程概算定额(SHR1—21—2021)》已完成编制并经有关部门会审,现予以批准发布,自2021年11月1日起实施。原《上海市民防工程概算定额(2010)》和《上海市水利工程概算定额(2010)》同时废止。本次发布的新定额由市住房城乡建设管理委负责管理,《上海市民防工程概算定额(SHA7—21—2021)》由上海市民防监督管理事务中心负责组织实施和解释,《上海市水利工程概算定额(SHR1—21—2021)》由上海市水务工程定额管理站负责组织实施和解释。
特此通知
上海市住房和城乡建设管理委员会
2021年7月29日
总说明
一、《上海市水利工程概算定额》(以下简称本定额)共分十三章,包括: 第一章土方开挖工程
第二章土石方填筑工程
第三章疏浚和吹填工程
第四章砌筑工程
第五章桩基和地基处理工程
第六章现浇混凝土工程
第七章预制混凝土工程
第八章田间管道工程
第九章生态植物工程
第十章金属结构及设备安装工程
第十一章机械设备安装工程
第十二章其他工程
第十三章措施工程
二、本定额适用于本市行政区域范围内新建、改建、扩建的水利工程。 三、采用本定额进行概算编制的,应遵循定额中定额编号、工程量计算规则、项目划分及计量单位。 四、本定额是编制设计概算(书)的参考依据,是进行项目建设投资评审、设计方案比选的参考依据, 是编制估算指标的基础。 五、本定额以国家和本市现行建设工程强制性标准、推荐性标准、设计规范、标准图集、施工验收规范、技术操作规程、质量评定标准、产品标准和安全操作规程为依据编制,并参考了国家和本市行业标准,以及典型工程案例,有代表性的工程设计、施工和其他资料。 六、本定额综合了本市水利工程预算定额的内容和含量,包括了水利工程的工料机消耗量,其他相关费用应依据国家和本市现行取费规定计算。 七、本定额主要是在《上海市水利工程预算定额(SHR1—31—2016)》(以下简称2016水利预算定额)基础上,以主要分项工程综合相关工序的综合定额,即按主要分项工程规定的计量单位、计算规则及综合相关工序的预算定额计算而得的人工、材料及制品、机械台班的消耗标准,体现了上海地区社会平均水平。
八、按照“量价分离”原则,本定额只列出人工、材料、施工机械(工程船舶)台(艘)班消耗量。 本定额仅列示主要材料和机械的品种、规格和数量,次要的及零星材料和小型机械列入“其他材料费”和“其他机械费”中,并以百分比(%)表示,其计算基数如下: 1.其他材料费,以列示材料费之和为计算基数。 2.其他机械费,以列示机械费之和为计算基数。 九、本定额所采用的材料(包括构配件、零件、半成品及成品)均为符合质量标准和设计要求的合格产品;若品种、规格、型号、强度等级与设计不符时,可按各章节规定调整。定额未注明材料规格、强度等级的,应按设计要求选用。

十、本定额中未包含止水、伸缩缝、支座、脚手架、支架、冒水孔、系船设施、灯柱、堆料场地、大型施工机械进出场及安拆等“零星项目”。“零星项目”费用按定额直接费的百分比计算。不同类别的工程应套用其相应的百分比。 十一、本定额的“工作内容”仅扼要说明主要施工过程和工序,次要的施工过程、施工工序和必要的辅助工作虽未列出,但已包括在定额内。 十二、本定额的人工工日、机械使用每台班均按8小时制定,如采取其他班制,定额不作调整。 十三、材料、成品及半成品场内运输,除章说明另有规定外,定额中均已包括150m场内运输,运距
不同不作调整。 十四、本定额中周转性材料(钢模板、钢管支撑、木模板等)按规定的材料周转次数摊销计入定额内, 且已包括回库维修的消耗量。 十五、本定额的施工机械台班消耗量,已考虑了机械幅度差。定额中机械品种及型号规格按综合取定。
十六、本定额中混凝土及砂浆均采用预拌混凝土及预拌砂浆;如采用现拌混凝土或现拌砂浆,定额不作调整。定额中混凝土及砂浆的养护均为自然养护。 十七、内河工程水工建筑物在无围堰等挡水措施且需赶潮施工时,高程(上海吴淞零点,以下同)2.20m以下的项目(不包括打桩及搭拆支架、船上抛石),其相应定额中的人工和机械台班应乘以1.75系数。沿江海岸(长江口至杭州湾沿江海岸,崇明、长兴、横沙三岛沿江海岸)工程,在无围堰等挡水措施且需赶潮施工时,高程在2.50m以下的项目(不包括船上抛投),其相应定额中的人工和机械台班应乘以2.0系数。
十八、除各章节有特殊说明外,围涂工程另有如下规定: 1.龙口合龙充泥管袋施工,根据不同施工地点、滩地高程、工况条件在下列幅度内调整: (1)滩地高程在2.5m以下,人工工日增加30%~80%,材料耗量增加30%~50%,机械台班增加10%~30%;
(2)滩地高程在2.5m以上,人工工日增加10%~40%,材料耗量增加0%~30%,机械台班增加0%~10%。 2.龙口保护施工(包括非汛期日常维护),根据不同施工地点、滩地高程、工况条件在下列幅度内调整:
(1)滩地高程在2.5m以下,人工工日增加10%~30%;
(2)滩地高程在2.5m以上,人工工日增加0%~20%。 3.杭州湾地区、滩地高程较低、工况条件相对较差的工程取上限;其他地区、滩地高程较高、工况条件相对较好的工程取下限。 4.龙口合龙、龙口保护与赶潮施工同时发生时,定额调整系数按连乘计算。 十九、本定额中缺少的子目,可套用其他相关概算定额,或根据节约、合理的原则,按实际情况编制补充定额,报上海市水务工程定额管理站备案。 二十、本定额中注有“×××以上”“×××以外”“大于×××”表示的,均不包括数字本身;“×××以下”“×××以内”“小于×××”表示的,均包括数字本身。数字用”上、下限”表示的,适用于大于下限、小于或等于上限的数字范围。 二十一、定额说明中未注明(或省略)尺寸单位的宽度、厚度、断面等,均以“mm”为单位。 二十二、凡本说明未尽事宜,详见各章说明。

中建八局项目经理专题培训商务交流课件.pdf

资源简介/截图:

中建八局,商务培训,项目经理,工程管理

学习进取担当高效 5E. 中国建筑第八工程局有限公司西北分公司 THE NORTHWEST BRANCH COMPANY OP CHINA CONSTRUCTION EIGHTH ENGINEERINO DIVISION CORP.LTD 系统联动 赋能价值创造 高效履约 实现各方共赢 1 学习进取担当高效 中国建筑第八工程局有限公司西北分公司 THE NORTHWEST BRANCH COMPANY OF CHINA CONSTRUCTION EIGHTH ENGINEERINO DIVISION CORP.LTD 前言 QIAN YAN 首先欢迎大家来到古都西安,非常荣幸能有机会 和大家进行学习交流,今天我将从商务管理视角,结 合西北公司管理实践与大家进行分享,不足之处请大 家批评指正! 2 中国建筑第八工程局有限公司西北分公司 THE NORTHWEST BRANCH COMPANY OP CHINA CONSTRUCTION EIGHTH ENGINEERINO DIVISION CORP.LTD 第一部分 西北公司发展概况 目录 第二部分 大商务文化理念形成 Contents 第三部分 项目商务重点管控环节 第四部分 风险防控与合规建设 第五部分 大商务精益管理思考 …

2024一造《安装计量》速学50点.pdf

资源简介/截图:

2024,5.0,pdf,一造,速学,考试资料

一级造价工程师夯基速学50点 《安装计量》
一、备考规划 (一)科目特点: ①涉及专业多且杂,死记硬背难掌握: ②考试内容在书上,超出范围都是错: ③概念定是单选题,分类、叙述难定型: ④性能特点最常考,重点要找关键词.

(二)备考建议: 1.基础阶段.

快速看一遍精讲课程,不了解的地方进行标记,这一阶段目的 是了解教学总体内容框架,打好基础.

2.精讲阶段:这段时间是查缺补漏阶段, ①模块精讲.

对全书的重要知识模块进行学习,对于考试分值大、试题难度 比较大的部分的模块要多看一遍.

②深度精讲.

这个是我们学习的重点.

精讲至少听2遍,有时间可以多听一 遍.

课程中涉及的练习题也要跟着做.

通过听讲和练习,在试卷形式、考核知识 点、解题方法、解题思路、应试技巧等方面得到训练和提高.

3.冲刺阶段,重点掌握高频考点和易错点,再次将知识点进行串联.

掌握平 行知识点之间的联系和区别.

使得知识体系进一步牢固,达到应试要求.

习题优 先做近五年的真题,掌握考试趋势和做题思路.

4.考前阶段:对重点知识点和考前预测点进行复习.

有时间可以做一个模拟考 试,把握好考试的节奏.

同时调整好心态,好的心态也是取得好成绩的关键.

二、思维导图 -2-
第一节建设工程材料 第二节安装工程常用材料 第一章安装工程材料 第三节安装工程常用管件附件 第四节常用电气和通信材料 第一节切割和焊接 第二节除锈、防腐蚀和绝热工程 第二章 安装工程施工技术 第三节吊装工程 第四节辅助项目 第一节安装工程计量规范的内容 第二节安装分部分项工程量清单编制 第三章 安装工程计量 第三节安装工程措施项目清单编制 第四节计算机辅助安装工程计量 3-
第一节机械设备工程 第二节热力设备工程 第四章 通用设备工程 第三节消防工程 第四节电气照明及动力设备工程 第一节给排水、采暖、燃气工程 第二节通风空调工程 第五章 管道和设备工程 第三节工业管道工程 第四节静置设备与工艺金属结构工程 第一节电气工程 第二节自动控制系统 第六章 电气和自动化控制工程 第三节通信设备及线路工程 第四节建筑智能化工程 三、恒重常考点 考点一:钢的分类和用途 4-
碳 碳的含量对钢的性质有决定性影响.

含碳量低的钢材强度较低,但塑性大,延伸率和冲击韧性高,质地较 软,易于冷加工、切削和焊接:含碳量高的钢材强度高(当含碳量超 过1.00%时,钢材强度开始下降)、塑性小、硬度大、脆性大且不易加 硫 硫、磷为有害元素.

磷 磷使钢材显著产生冷脆性,硫则使钢材产生热脆性.

硅 硅、锰为有益元素.

锰 能使钢材强度、硬度提高,而塑性、韧性不显著降低.

钢材的力学性能取决于钢材的成分和金相组织.

钢材的成分一定时,其金相 组织主要取决于钢材的热处理,如退火、正火、淬火加回火等,其中淬火加回火 的影响最大.

【真题示例】钢材里面除了铁为主要元素以外,还有很多碳,硅,硫,磷等 微量元素,下列对微量元素说法正确的是( ).

A.含碳量低的强度低 B.硅使钢材的强度韧性下降 C.磷产生冷脆性 D.硫产生热脆性 【答案】ACD 考点二:工程中常用钢及其合金 (1)碳素结构钢 普通碳素结构钢 碳、磷、硫及其他残余元素的控制较宽,某些性能如低温韧性和时效敏感性 较差.

-5-

2024一造《工程计价》速学50点.pdf

资源简介/截图:

2024,5.0,pdf,一造,速学,考试资料

一级造价工程师夯基速学50点 《工程计价》
一、备考规划 《建设工程计价》教材共六章内容,各个章节之间有很强的逻辑关联性,所以要 求大家学习过程中不能跳章节,要按照顺序从第一章学习到最后一章.

各章节具体内容: 第一章建设工程造价构成 第二章建设工程计价原理、方法及计价依据 第三章建设项目决策和设计阶段工程造价的预测 第四章建设项目发承包阶段合同价款的约定 第五章建设项目施工阶段合同价款的调整和结算 第六章新增项目峻工决算和新增资产价值的确定 学习备考方法 1.以书本为主,听、学、练结合,快速掌握重点、考点、命题点、攻克难点.

回 归教材,认真学习教材内容,提高学习积极性,养成良好的学习习惯.

每天后台 课程学习完,完成对应的章节练习,同时要进行重要知识点考点的背诵,对于高 频考点要弄懂弄会,对于低频难点可适当放弃.

2.搭建各章节知识框架,通过练习历年真题的来巩固知识,把不会与做错的相关 题目的知识点一定要在书上标记出来,把知识点弄明白.

该阶段需查漏补缺,知 识点学完之后要做相应的题目,从题目中找出自己的不足,然后弥补自己的不足.

3.注意学习方法,理解记忆,有舍有得掌握重难点.

掌握一定的答题技巧,对于 归属题可采用排除法,对于是非题可采用抓关键词法.

4.做题方法 (1)单项选择题(不能留空,争取多拿分) ①排除法:②逻辑推理:③猜测 (2)多项选择题 给分原则:少选每选对一个得0.5分,多选错选本题得0分 -2-
①谨慎、认真分析每一个选项: ②没有把握的选项坚决不选.

二、思维导图 第一章建设工程造价构成 第一节概述 第二节设备及工器具购置费的构成和计算 第三节建筑安装工程费用的构成和计算 第四节工程建设其他费用的构成和计算 第五节预备费和建设期利息的计算 3-
第二章建设工程计价原理、方法及依据 第一节工程计价原理 第二节工程量清单计价方法 第三节建筑安装工程人工、材料和施工 机具台班消耗量的确定 第四节建筑安装工程人工、材料和施工 机具台班单价的确定 第五节工程计价定额的编制 第六节工程计价信息及其应用 第三章 第一节投资估算的编制 建设项 目决策 和设计 第二节设计概算的编制 阶段工 程造价 的预测 第三节施工图预算的编制
第一节招标工程量清单与最高投标限价 的编制 第四章 建设工 程发承 第二节投标报价的编制 包阶段 合同价 款的约 第三节中标价及合同价款的约定 定 第四节工程总承包及国际工程合同价款 的约定 第五章 第一节合同价款的调整 建设项 目施工 阶段合 第二节工程合同价款支付与计算 同价款 的调整 第三节 工程总承包和国际工程合同价款 和结算 结算 第六章建 设项目竣工 第一节竣工决算 弄决算和新 增资产价值 第二节新增资产价值的确定 的确定 5-
