Revit怎样画施工进度?在revit中,如何让运用信息参数对施工进度、成本、安全和质量进行管理

image_print阅读模式

    文章来源:柏慕进业

    为了保证施工作业技术和活动能有序的进行,我们可以在revit中,按照项目进度计划、施工班组结算、安全是否合格、施工监理等等信息参数,达到责任到人和控制施工成本,来更好地控制项目进度、成本、安全和质量。

    步骤:

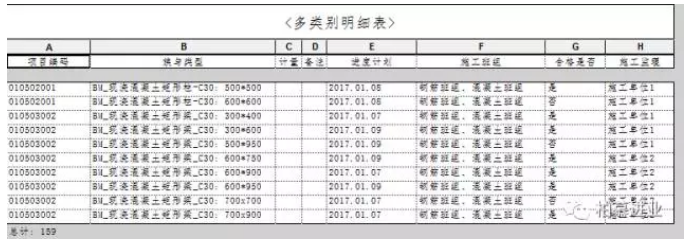

    以“柏慕—地下车库结构模型”为例,在“视图”选项卡下,创建新的明细表。如图1

    图1

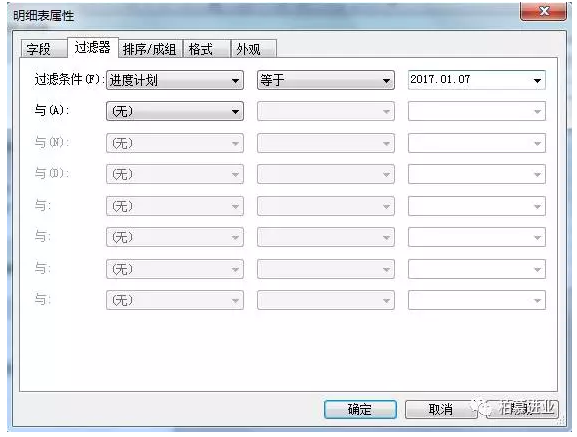

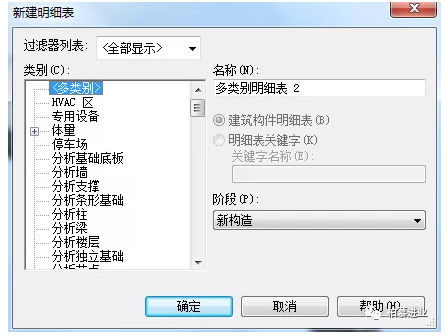

    选择明细表类别,如图2

    图2

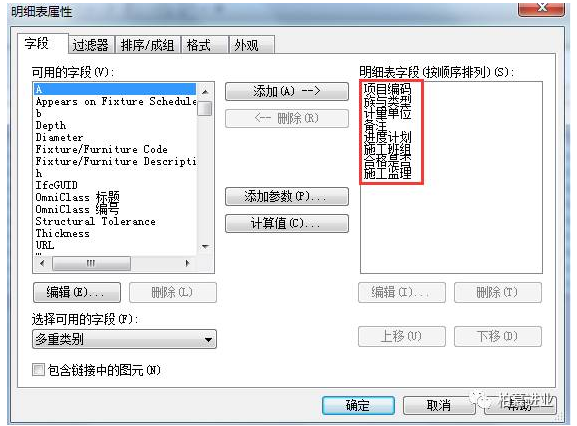

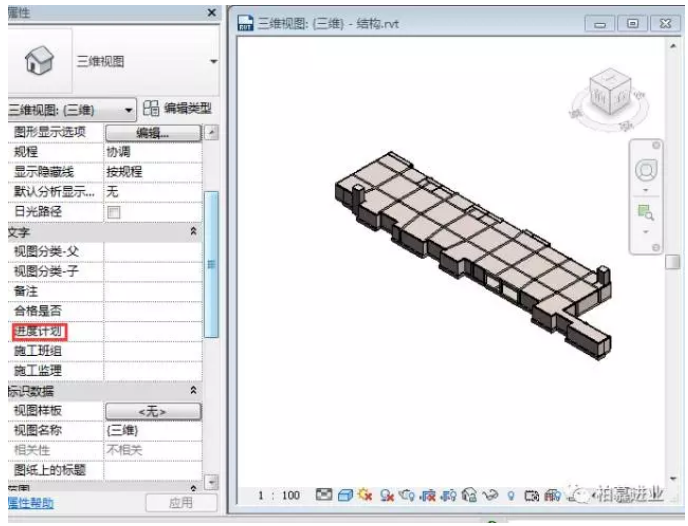

    2.设置字段选择:项目编码、项目名称、计量单位、进度计划、施工班组、是否合格、施工监理等字段。如图3

    图3

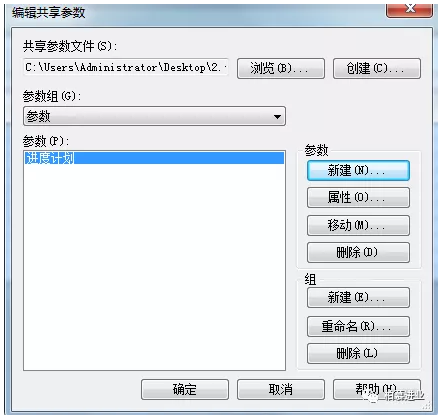

    注:如果可用的字段中没有我们想要的参数,比如进度计划。我们可在“管理”选项卡下,选择共享参数,创建进度计划参数,如图4。

    图4

    再把共享参数载入到项目参数中即可在可用的字段中使用,如图5。

    图5

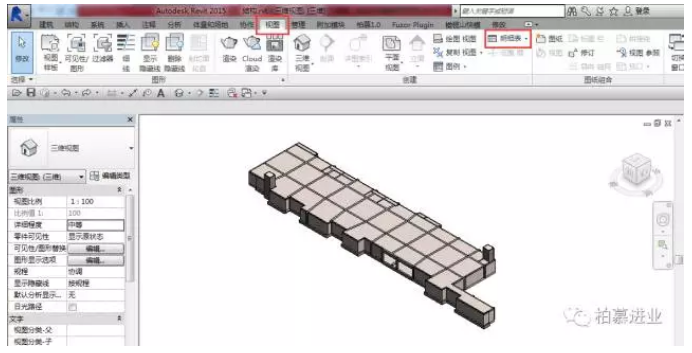

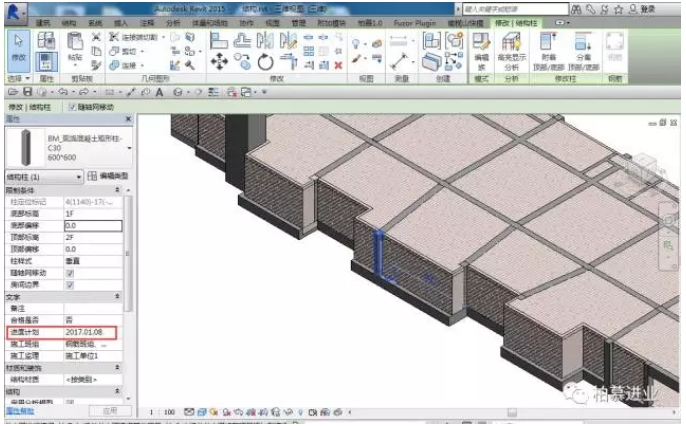

    选中项目中构件,输入施工进度计划时间,如图6

    图6

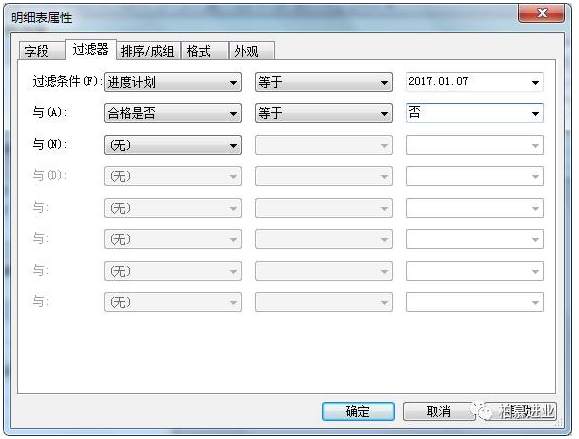

    同理:创建施工班组、施工监理以及安全合格是否共享参数。如图7

    图7

    3.设置过滤条件:

    1)设置筛选某天的工作内容,查看当天工作是否按实际进度进行,同时,可查看当天哪些施工班组工作来做成本结算,也可查看当天工作是否合格,有哪些监理单位或负责人负责;

    举例:筛选2017.01.07,如图8:

        图8

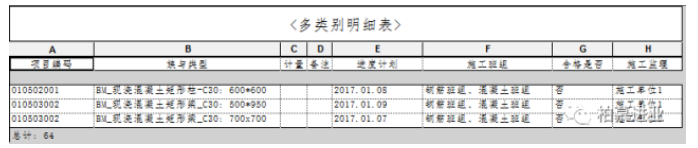

    2)可直接筛选安全合格与不合格的,查看哪些天、施工班组以及施工监理负责的;

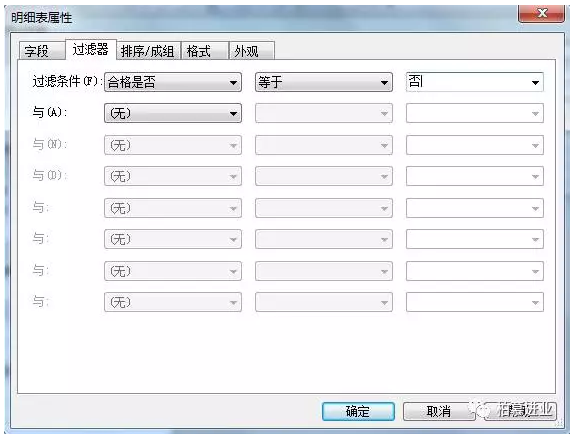

    举例:筛选安全不合格的,如图9:

    图9

    3)也可同时筛选多个参数。

    举例:筛选2017.01.07当天工作内容、安全不合格,如图10。就能对质量以及成本把控,很清楚哪些施工班组和负责施工监理单位没达到施工要求。

    图10
