三轴搅拌桩工程量的计算方式详解,需注意各省定额及清单规定

目前,三轴搅拌桩在国内广泛应用于围护结构与地基加固工程中。其桩径通常分为650和850两种规格,施工时采用顺打法或套打法进行。针对不同的施工方法和桩径,我们有相应的工程量计算公式。

一、施工方法

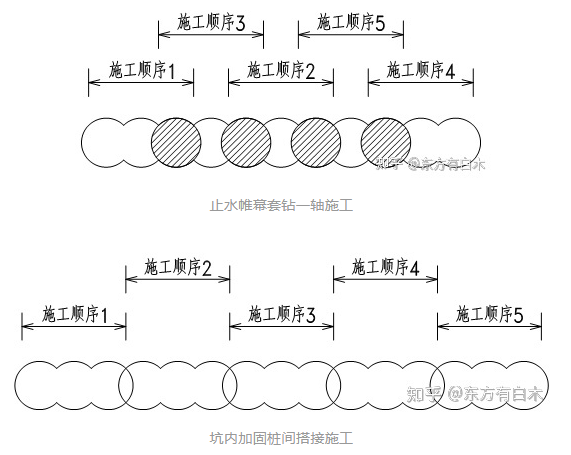

三轴水泥搅拌桩的计算方式可按 套接一孔法施工、 连续搭接 施工 划分。

海南BIM用一张图片来补充解释,帮助大家更直观的明白两种施工工法的内涵。


二、定额工程量计算规则

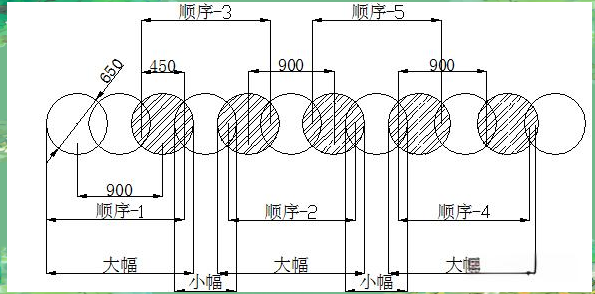

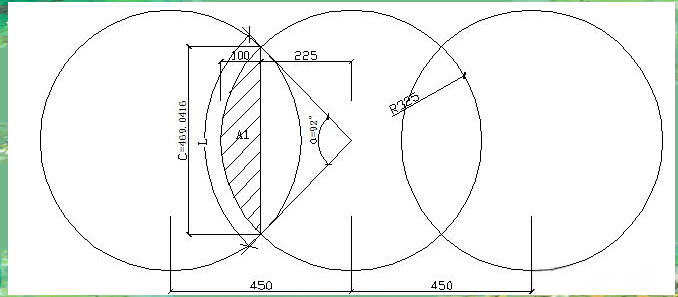

1、Ф650三轴搅拌桩采用顺打法施工时,其工程量计算式为:桩截面积(0.87平方米)乘以设计桩长,再乘以设计施工桩幅数。

2、采用套打法施工时,Ф650三轴搅拌桩的工程量计算式为:桩截面积(0.6平方米)乘以设计桩长,再乘以设计施工桩幅数。

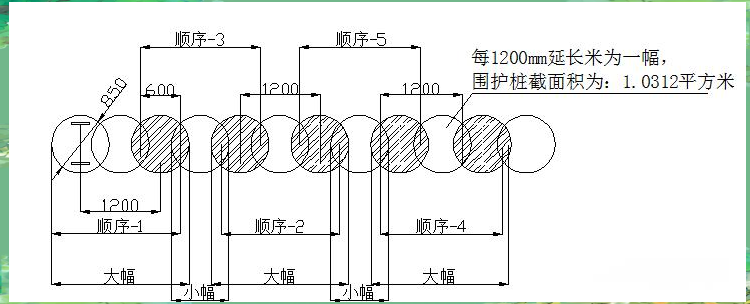

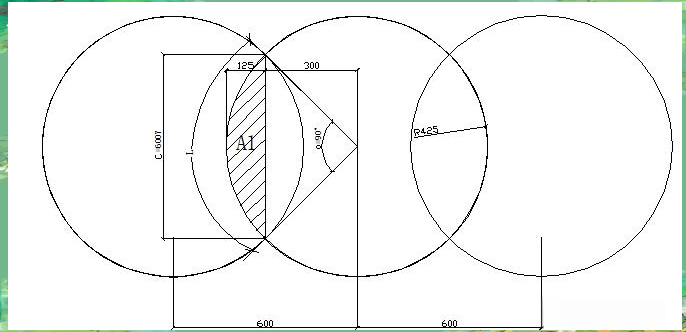

3、当采用顺打法施工Ф850三轴搅拌桩时,其工程量计算方式为:首先确定桩的截面积,该截面积为1.495平方米;接着乘以设计桩长;最后再乘以设计施工桩幅数,即可得出工程量。

4、采用套打法施工Ф850三轴搅拌桩时,其工程量计算方式为:首先确定桩的截面积,该截面积为1.0312平方米;接着乘以设计桩长;最后再乘以设计施工桩幅数,即可得出工程量。

注意:具体定额计算时各省规定可能有所不同,部分省份不扣除套打部分的体积。

  • 桩的截面积大小与桩的直径和施工方法密切相关。
  • 常见的桩径有650毫米和850毫米两种。
  • 施工方法主要分为顺打法和套打法。
  • 直径650毫米的桩,顺打法时截面积为0.87平方米,套打法则为0.6平方米。
  • 直径850毫米的桩,顺打法时截面积为1.495平方米,套打法则为1.031平方米(已扣除重叠部分)。

其次,确定设计桩长

  • 设计桩长需包含规范要求的附加长度,如设计要求增加的500毫米。
  • 确保桩长满足工程实际需求及安全规范要求。

最后,根据公式计算定额工程量

  • 公式为:工程量=截面积×设计桩长×桩数量
  • 将确定的截面积、设计桩长和桩数量代入公式中,即可得出三轴搅拌桩的定额工程量。

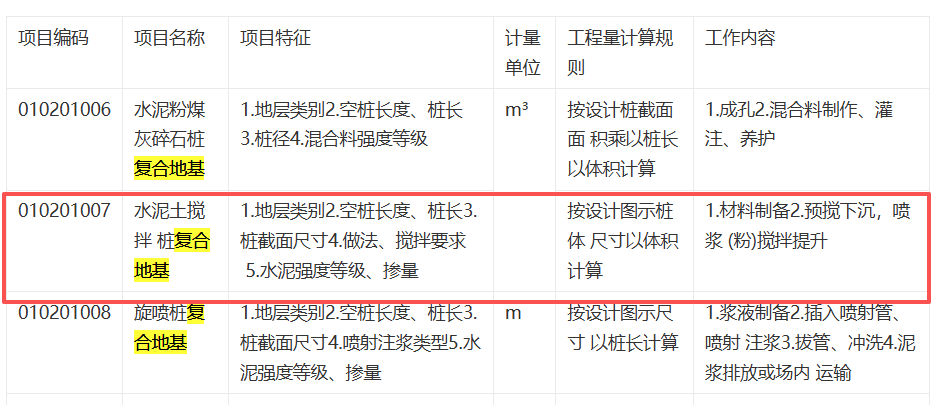

三、清单工程量计算规则

如果是计算清单工程量,根据新出版的GB/T50854-2024房屋建筑与装饰工程工程量计算标准,体积为按设计图示桩体尺寸计算,可以理解为需要扣除所有的套打部分体积,但需要注明套打还是顺打做法。

B.3.9     水泥土搅拌桩复合地基的“做法”可描述为单轴、双轴和三轴等,“搅拌要求”可描述为浆液搅拌法(即湿法)、粉体搅拌法(即干法)。
