答疑:请问:像这种很多个基础在一起的,满足土方整体大开挖嘛?没有施工组织设计的情况下

提问网友:胖橘是只橘白啊
提问日期:2025-06-11 18:44:58

怎么给审计解释是整体大开挖

土方


已采纳
解答网友:李先生

黄金专家

向审计人员解释采用整体大开挖的施工方式,需结合客观证据和技术依据,重点说明其必要性、施工特征及费用构成的合理性。以下是关键解释维度及支撑材料:

🛠️ ‌一、定义与施工特征佐证‌

  • ‌明确概念‌
    整体大开挖指将建筑基础持力层以上土方全部挖除,形成贯通基坑的施工方式,区别于局部基坑或沟槽开挖16。

  • ‌现场特征证据‌

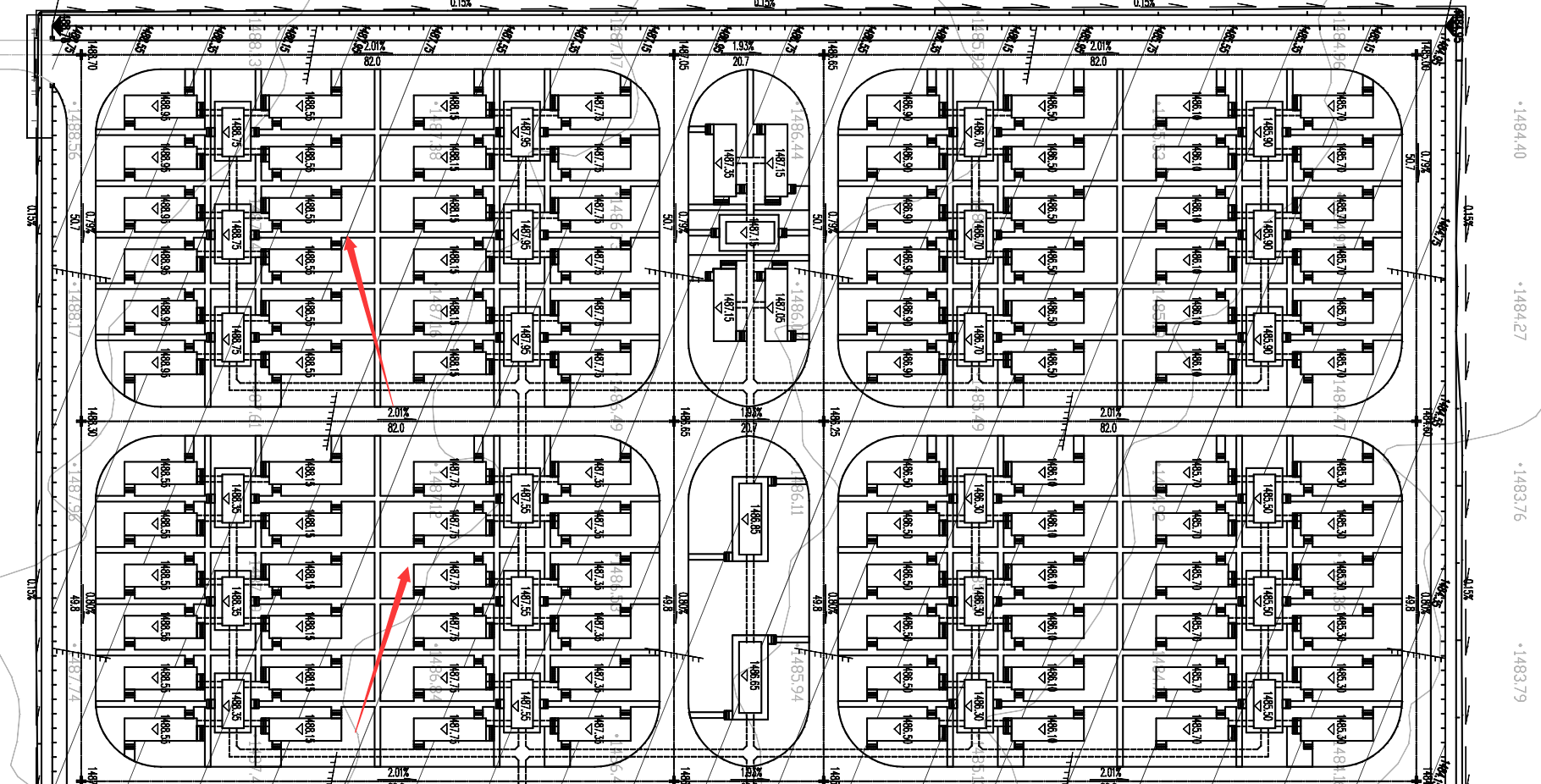

  • ‌基坑形态‌:提供现场照片或测绘图纸,展示基坑为整体连通的无分隔状态8。

  • ‌机械作业痕迹‌:若有大型机械连续作业痕迹(如挖掘机履带轨迹连贯覆盖整个基坑范围),可辅助证明2。

  • 📑 ‌二、技术文件依据‌
  • ‌施工组织设计(核心文件)‌
    提交经审批的施工组织设计,其中需明确标注“机械大开挖”方案,并说明采用原因(如存在地下室、相邻基槽密集、雨季施工排水需求等)16。

  • ‌设计图纸与地质报告‌

  • 基础平面图若显示承台/底板密集分布或带有地下室,则天然支持大开挖方案68。

  • 地质报告中若提示地下水位高或土质稳定性差,可佐证大开挖对安全施工的必要性1。

  • 🧾 ‌三、工程量与造价的合理性‌
  • ‌工程量计算逻辑‌
    说明土方量按基坑整体底面积结合放坡系数计算,非按单个基础拆分,提供计算书并标注工作面、放坡等参数34。

  • ‌费用组成对比‌

  • 对比大开挖与分坑开挖的成本差异:大开挖虽一次性土方量大,但可减少重复支护、降排水等措施费16。

  • 强调预算中已按方案计取相关费用(如机械台班、土方运输等),避免审计误判为虚增45。

  • 🔍 ‌四、审计关注点的针对性回应‌

审计通常质疑两点,需重点准备:

  • ‌为何不采用分坑开挖?‌
    解释:若基础间距小(图纸标注间距<2倍工作面宽度),分坑开挖易导致塌方或机械无法作业,大开挖更安全经济18。

  • ‌是否存在过度开挖?‌
    反驳依据:提供放坡系数设计依据(如土质类别、基坑深度符合规范要求),并说明开挖边线与建筑红线的关系34。

  • 📌 ‌五、补充材料建议‌材料类型作用说明来源要求‌监理日志‌    记录每日开挖范围及机械调度情况    需含连续作业描述    ‌隐蔽工程验收单‌    证明基坑形态与设计一致    各方签字盖章    ‌土方外运凭证‌    印证实际出土量与申报量匹配    运输单据+消纳证明    💎 ‌总结陈述要点‌

“本项目因地下室连通结构及承台密集布置(见基础平面图8),采用整体大开挖符合《施工组织设计》第X章的安全经济原则1。开挖范围、放坡系数均按地勘报告及规范设定(附计算书),土方量与机械配置经监理全程确认(见日志4),造价构成合理无冗余。”

解答网友:可遇难求

钻石专家

按大开挖考虑。

解答网友:故乡的云

你好,主要是要看土质类别,比如:是一二类土,工作面是多少,放坡是多少,如果相邻基础的工作面和放坡的宽度能互相覆盖,那就可以考虑是大开挖了,望采纳。
