提问网友:造价人
提问日期:2025-01-10 16:40:53

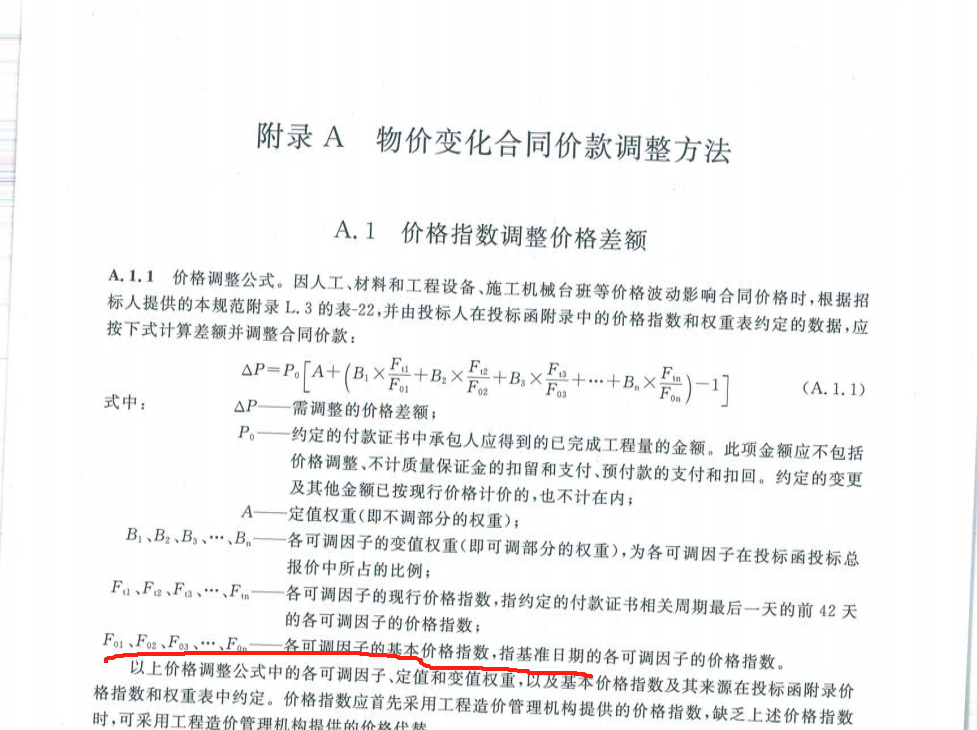

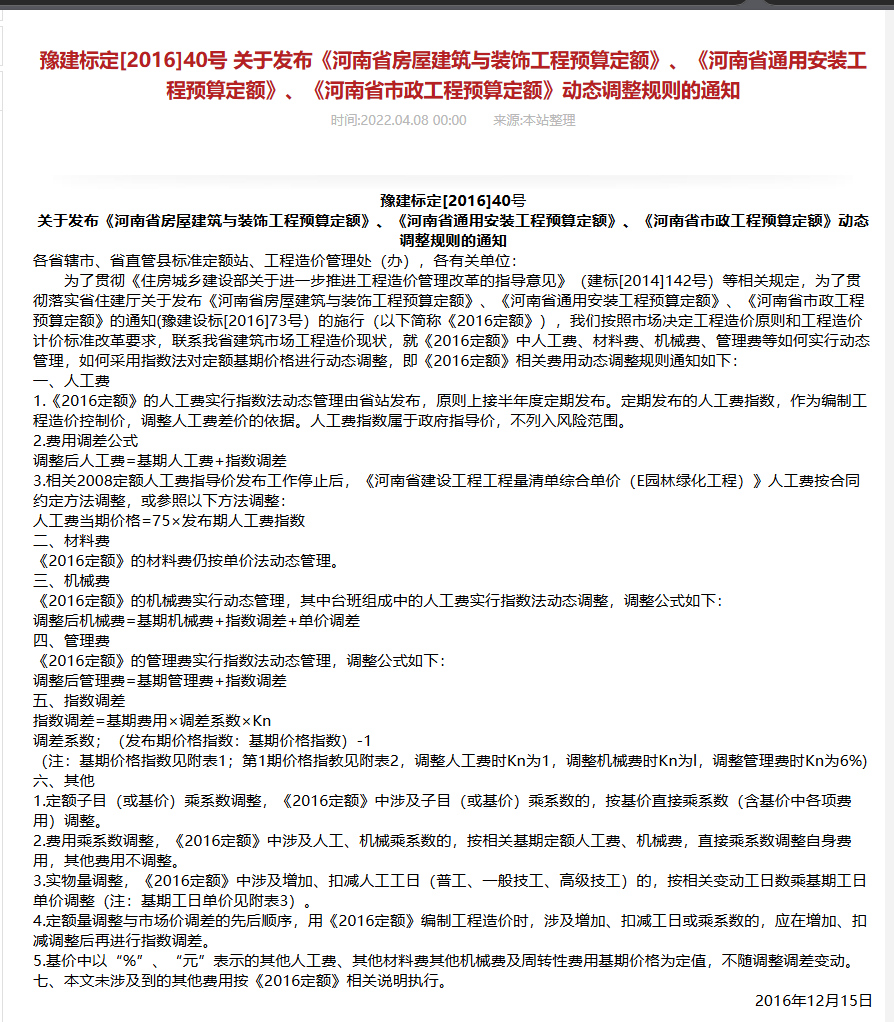

项目背景资料:1、招标控制价编制日期为2020.12.19,投标截止日日期为2021.2.2,基准日(投标截止日前28天)日期为2021.1.5;2、本项目招标控制价及投标预算均采用第七期2020年1-6月份人工费等价格指数;3、第七期2020年1-6月份价格指数发布日期为2020.6.10,第八期2020年7-12月份价格指数发布日期为2020.12.17,第九期2021年1-6月份价格指数发布日期为2021.6.28;
请问:结算时价格指数调差是以施工同期与投标预算中的价格指数进行调差还是以施工同期与第八期价格指数进行调差,又或者是以施工同期与第九期价格指数进行调差,对应的依据是什么?
2025-01-10 16:51:51 补充
问题背景补充:招标控制价及投标编制时第八期价格指数已发布,但招标控制价及投标时均采用了第七期价格指数;截至基准日时已发布的最新价格指数是第八期价格指数,但基准日是在第九期价格指数时间段内
解答网友:果果
专家
施工各月都同基期对比。
解答网友:吃啥呢给我吃点儿
专家
施工期对比基准期。如果你的施工期(2021.01-2021.06)和基准期(2021.01)都在第9期区间内,无法调整。
