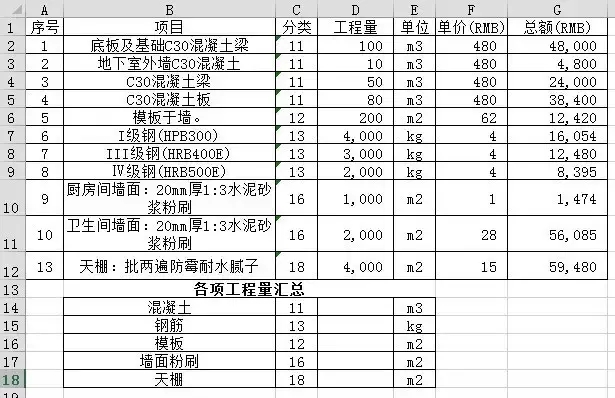

计算工程量时,需要列出及保留工程量的计算公式和计算备注,以方便后期的对账。如何在输入计算式和计算备注后,就能很方便地得出工程量计算结果呢?实用案例列述如下:

在此,解释一下这个公式“=EVALUATE(SUBSTITUTE(SUBSTITUTE(Sheet3!D2,”[“,”*ISTEXT(“”[“),”]”,”]””)”))”的
注意点
:除公式中的黄色标识“Sheet3!D2”的参数需要自行修改外,其他复制即可。其中Sheet3是标签名,D2是计算书所在单元格位置。
上述计算书备注须用英文格式中括号”[“”]”。使用此函数的Excel的文件需以(*.XLSM)格式进行保存,否则下次重新打开表格,该函数无法实现(及需重新定义该函数)。

计算工程工期或周转性材料租赁期

时,是否为每个月的31日或30日所困扰?可能会用扳手指或翻日历的笨方法计算两个日期的相隔天数?其实Datedif函数就可以帮你很轻松解决。实用案例如下:

在单元格E15中输入公式“=VLOOKUP(B15,$B$3:$F$11,4,FALSE)”

第1步,需要注意的是请大家先按图中红线范围选中单元格E2:G2,这很重要!

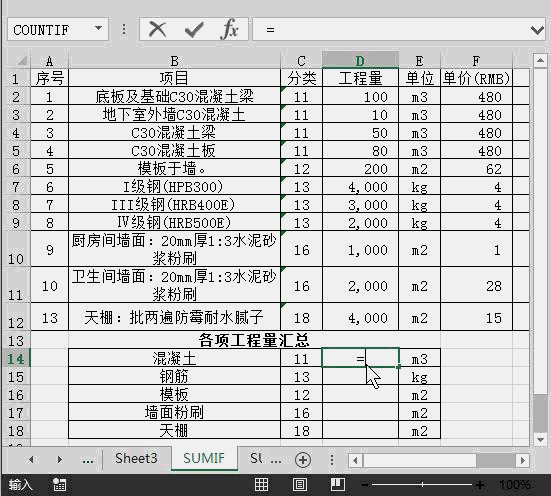

两个函数的区别在于第一个函数统计范围包含数值为0的单元格,第二个函数统计范围忽略数值为0的单元格。
Alt+enter 就可以在本单元格中换行。文字编辑时,点击左侧模板/图片,就可以插入到文字中间。
