答疑:签证临时用工是否计取规费、利润、企业管理费等
提问网友:渣啊男
提问日期:2024-12-02 09:21:34
请问各位大神有没有文件支持
已采纳
解答网友:刘建宁
黄金专家
你看合同或当地费用定额说明吧,正常只能计算税金,认可回答请点赞全是免费进行的
提问网友:渣啊男
提问日期:2024-12-02 09:21:34
请问各位大神有没有文件支持
已采纳
解答网友:刘建宁
黄金专家
你看合同或当地费用定额说明吧,正常只能计算税金,认可回答请点赞全是免费进行的
提问网友:黄小牛
提问日期:2024-12-02 09:07:24
由于施工项目的电梯井道狭窄,需要安装的新风机组无法正常运输及安装。所以将新风机组拆分后,再用电梯逐个运输上楼,再依靠人工搬运重新进行组装,这种情况是否属于定额中第一册《机械设备安装工程》中说明第五条:定额中不包括因场地狭小,有障碍物(沟、坑)等所引起的设备、材料、机具等增加的二次搬运、装拆工作,发生时应另行计算的这个情况呢,还是属于预算包干费里面的呢。
解答网友:哇哈哈
白银专家
不属于 定额中指的是自然环境 不是额外因素
设备一般都是不可能一次到位的
水泵、风机、冷冻机组、锅炉、高低压等等
提问网友:杜杜
提问日期:2024-12-02 08:57:04
已采纳
解答网友:雪莲
铂金专家
建筑垃圾外运跟运距有关,跟建筑面积和高度没有关系
解答网友:老牛
白银专家
垃圾外运按实进行签证
提问网友:*Q*
提问日期:2024-12-02 08:37:10
,钱也没有给完,可以重新出过结算吗
解答网友:沈继平
黄金专家
可以的
解答网友:L XS
黄金专家
没签字前都可以再进行审核
提问网友:嗯嗯
提问日期:2024-12-02 08:37:14
解答网友:钢筋撑起半边天
钻石专家
有高差处按斜长考虑计算 钢筋长度是按构件长度减两侧的保扪层后+弯折15D

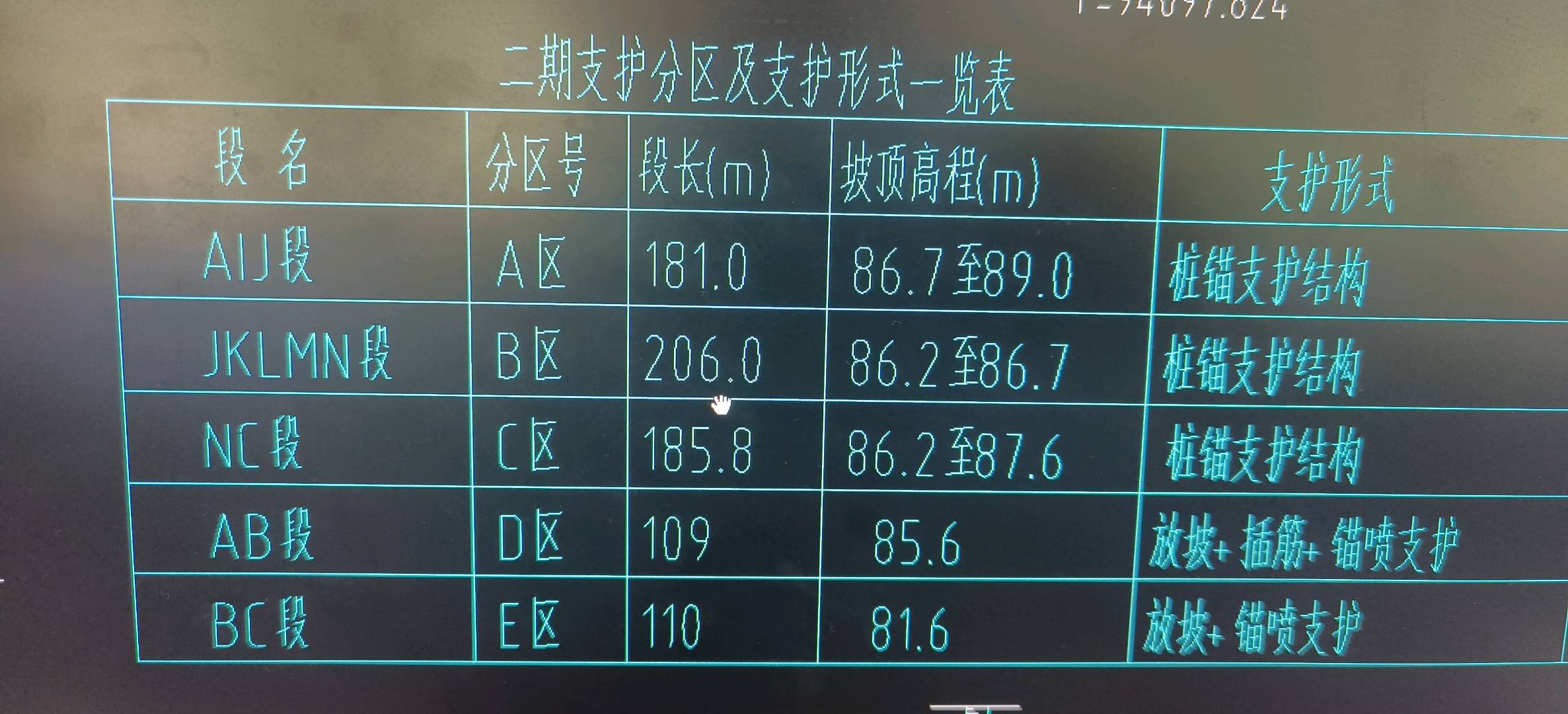

高差处算斜长 直角边是181米 高差是89-86.7=2.3米 算到斜长是181.015米
解答网友:清风拂面
黄金专家
在软件下画一段,用梁画,设置起点终点标高,在编辑钢筋中查看软件是怎么算的,明白后再手算。
提问网友:嗯哼
提问日期:2024-12-02 08:30:08
竣工清理清单计算规则和工程量计算规则是什么?
解答网友:时光、背面
铂金专家
清单:按首层建筑面积计算;
定额:按首层建筑面积计算;地下室有凸出首层结构外边线的部分,凸出部分并入首层建筑面积
提问网友:rxl
提问日期:2024-12-02 07:23:58
解答网友:zhangy
钻石专家
标书编制费用要支付。
解答网友:红梅傲雪
铂金专家
未中标也得支付费用的
解答网友:老牛
白银专家
通常是要付的;也有双方特别约定中标才付的,当然这种是“中介”公司代办,费用自然也要高很多
解答网友:天山雪豹
黄金专家
需要的
解答网友:愉悦心情
白银专家
理论是要付,通常不付的
解答网友:蓝天
这个一般根据双方的约定来;
大多数是只要不废标就应该给标书编制费用。
编制的再完美的一份标书,也有可能不中标,这是正常的。
解答网友:蓝鲸
铂金专家
标书的编制费不可能因为没有中标就不支付了,这个是什么逻辑,那你不编制标书是不是连投标的机会都没有。照你的逻辑是不是没有中标还应该让招标单位给你退购买招标文件的费用了。
提问网友:蓝天
提问日期:2024-12-02 07:38:17
请教:图中虚线框选部分中的大小头 橡胶接头 阀门 压力表,这些是整套设备自带的么?这些需要单独计算工程量么?
解答网友:UKNOWNOTHING
黄金专家
需要单独计算工程量
提问网友:唐
提问日期:2024-12-01 23:25:30
解答网友:GXZ
铂金专家
软件识别计算
提问网友:钢铁梦
提问日期:2024-12-01 23:39:45
解答网友:worker張
黄金专家

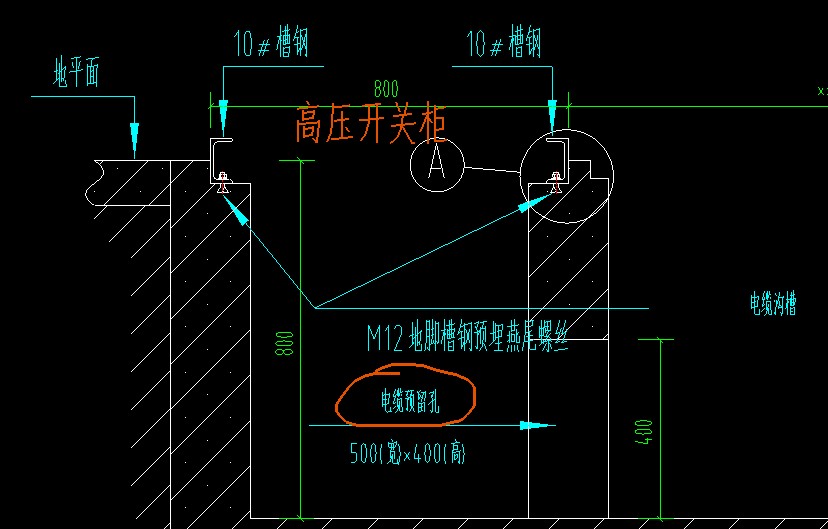

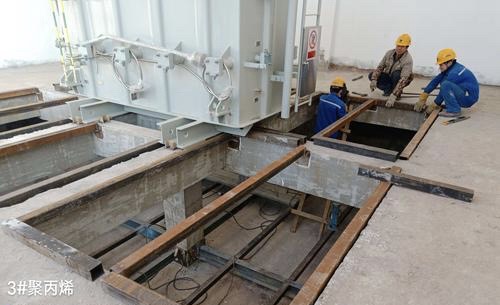

做高压柜的基础型钢。
提问网友:钢铁梦
提问日期:2024-12-01 23:04:25
解答网友:GXZ
铂金专家
是的呢
提问网友:moumou
提问日期:2024-12-01 23:16:15
能提供一份《办公大夏建筑工程图》吗?谢谢! 邮箱409556639@qq.com
解答网友:( 乓YUN乒)
铂金专家
办公大夏?
提问网友:赛赛赛Seline
提问日期:2024-12-01 22:50:03
解答网友:娃哈哈
白银专家

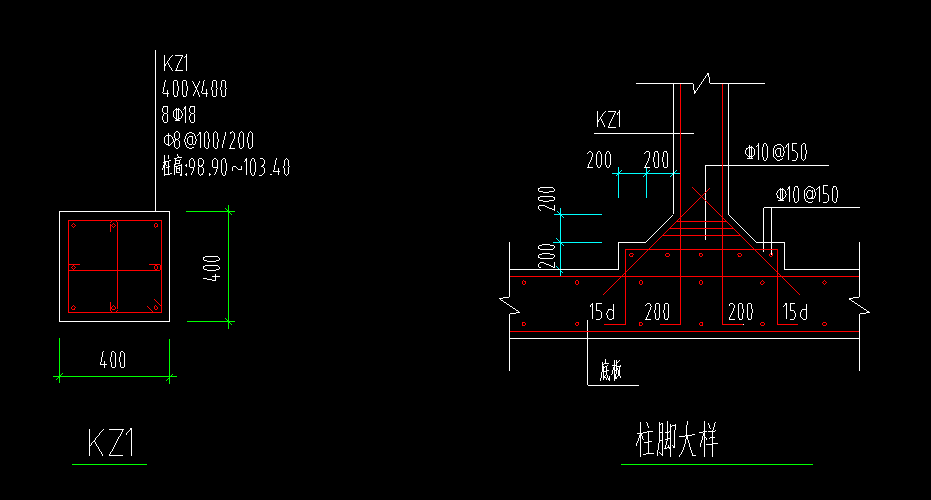

下边方形用上柱墩,三角的用圈梁什么的代替下,钢筋手算输入到其他钢筋
提问网友:小羊
提问日期:2024-12-01 22:21:45
解答网友:GXZ
铂金专家
你是可以合并,但定额子目是需要对应相应的规格及数量进行组价
解答网友:worker張
黄金专家
要根据图纸判断,应该是两个单位工程所有钢筋量吧。
提问网友:邹文慧
提问日期:2024-12-01 21:33:05
解答网友:GXZ
铂金专家

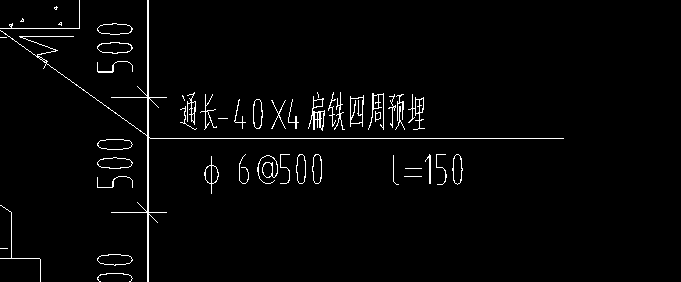

扁钢是通长,并用A6@500的钢筋锚固,长度是150,如截图形状
提问网友:小红彬
提问日期:2024-12-01 21:30:30
解答网友:worker張
黄金专家
根据图纸设计密度 每平方/株,选择只有名称无法判断
附件 四川省民用绿色建筑全寿命期 碳排放计算导则 (试行) 四川省住房和城乡建设厅 2024 年 11 月 前 言 为贯彻国家、四川省有关应对气候变化和节能减排的方针政策,助力四川 省城乡建设领域碳达峰与绿色建筑工作推进,规范民用绿色建筑碳排放计算方 法,明确民用绿色建筑全寿命期降低碳排放强度的技术措施,指导民用绿色建 筑碳排放计算,四川省住房和城乡建设厅委托四川省建筑设计研究院有限公司 会同有关单位编制了《四川省民用绿色建筑全寿命期碳排放计算导则》。 编制组通过广泛调查研究,开展专题讨论,参考国内外建筑碳排放相关的 计算方法,在广泛征求意见的基础上,编制形成本导则。 本导则按照建筑领域碳排放计算边界,给出了建材生产及运输、建筑建造 及拆除、建筑运行五个阶段的碳排放计算方法,用于民用绿色建筑设计期与运 营期的全寿命期碳排放计算。 本导则由四川省住房和城乡建设厅负责管理,由四川省建筑设计研究院有 限公司负责具体技术内容的解释。执行过程中如有意见或建议,请寄至四川省 建筑设计研究院有限公司(联系地址:成都市天府大道中段688号,邮政编码: 610000,联系电话:028-86956105)。 主编单位: 四川省建筑设计研究院有限公司 参编单位: 中国建筑西南设计研究院有限公司 成都市建筑设计研究院有限公司 中国国检测试控股集团有限公司成都分公司 四川大学 华中科技大学 四川华西绿舍建材有限公司 四川省建筑产业互联网科技促进会 主要起草人: 邹秋生 贺刚 付韵潮 窦枚 幸运 曾丽雯 卓俊好 曾丽竹 彭治霖 黄志强 袁丹丹 粟珩 张辉刚 孙弘历 曹明 邓杰文 吴银萍 高锐 唐珂 杨艳梅 邱壮 刘志娟 罗俊枭 何顺爱 段璐瑶 罗凡旭 余成影 王枭 肖帅 郭星妤 蒋麒麟 沈博嵩 江练鑫 李曼凌 郝思静 赵予 刘晓宇 主要审查人: 冯雅 秦钢 钟辉智 高庆龙 乔振勇 目 录 1 总 则 . 1 2 术 语 . 2 3 基 本 规 定 . 3 4 建筑碳排放计算 . 4 4.1 全寿命期计算 . 4 4.2 建材生产及运输阶段计算 . 4 4.3 建筑建造及拆除阶段计算 . 6 4.4 建筑运行阶段计算 . 8 附录 A 建筑全寿命期碳排放计算专篇 . 16 附录 B 各类能源碳排放因子 . 18 附录 C 典型建材单位碳排放因子 . 错误!未定义书签。 附录D 建材运输碳排放因子 . 19 附录E 常用施工机械台班 . 23 附录F 碳汇相关数据 . 27 附录G 建筑碳排放强度降低措施示例 . . 28 引用标准 . . . . 29
附件 四川省建筑工程绿色建材应用比例核算技术细则 (试行) 四川省住房和城乡建设厅 2024 年 11 月 前 言 为落实《四川省城乡建设领域碳达峰专项行动方案》(川建勘设科发 〔2023〕170 号)、《四川省建材行业碳达峰实施方案》(川经信环资〔2024〕 55 号)、《绿色建材产业高质量发展实施方案》(工信部联原〔2023〕 261 号)等文件要求,全面推进我省绿色建材推广应用工作,规范我省建 筑工程绿色建材应用比例核算,促进绿色建材行业高质量发展,依据《绿 色建筑评价标准》GB/T 50378-2019(2024 版)、《绿色建材应用比例计 算技术细则(试行)》(住房和城乡建设部科技与产业化发展中心编制 2021 版)等规定,编制单位在调查研究、认真总结经验的基础上,结合 我省实际,编制了本细则,供各级住房城乡建设主管部门以及建设、设计、 施工、监理、绿色建材生产等单位使用。在执行本细则过程中如有意见和 建议,请寄送四川省建筑科学研究院有限公司(地址:成都市一环路北三 段 55 号;邮编:610081;电话:028-83372502;E-mail: 1042223842@qq.com)。 编制单位: 四川省建筑科学研究院有限公司 四川省建设工程消防和勘察设计技术中心 四川省材科院检验检测有限公司 四川省建筑设计研究院有限公司 四川华西绿舍建材有限公司 西南科技大学 中建西部建设建材科学研究院有限公司 成都市建筑设计研究院有限公司 起 草 人: 陈东平 施 毅 赵 飞 幸 运 乔振勇 胡彭超 杨 森 高 波 何顺爱 李晓英 邱 峰 陈泓任 郑高磊 刘 素 倪 吉 张金辉 吴 勇 高 杨 苏英杰 马 鑫 审 查 人: 秦 钢 高庆龙 赵 斌 钟辉智 黎 力 目 录 1 总 则.1 2 术 语.2 3 基本规定. 3 4 核算方法. 5 5 核算要求. 8 附录 A 绿色建材应用比例核算二级指标细化表.9 附录 B 绿色建材应用比例核算计划表(设计阶段).11 附录 C 绿色建材应用比例核算表(竣工阶段).12 1 总 则 1.1 为推动四川省建筑业绿色高质量发展,规范绿色建材应用比例核算 方法,制定本细则。 1.2 本细则适用于建筑工程设计阶段和竣工阶段的绿色建材应用比例核 算。 1.3 四川省建筑工程绿色建材应用比例核算除应符合本细则的规定外, 尚应符合国家和四川省现行有关标准和政策的规定。 — 1 — 2 术 语 2.1 绿色建材 在全寿命期内可减少对资源的消耗、减轻对生态环境的影响,具有节 能、减排、安全、健康、便利和可循环特征的建材产品。包含建筑材料和 设备产品。 2.2 绿色建筑 在全寿命期内,节约资源、保护环境、减少污染,为人们提供健康、 适用、高效的使用空间,最大限度地实现人与自然和谐共生的高质量建筑。 2.3 绿色建材应用比例 在同一项目应用的建筑材料或设备中,获得绿色建材认证的建材或设 备产品占某类建筑材料或设备产品的比例。 — 2 — 3 基本规定 3.1 绿色建材应用比例应以单体建筑作为核算对象,并应符合下列规定: (1)单体建筑应按照规划批准文件中的建筑编号确认; (2)当单体建筑由主楼、裙楼组成时,主楼、裙楼可按不同的单体建筑 进行核算; (3)单体建筑的层数不大于 3 层,且地上建筑面积不超过 500m2 时,可 由多个单体建筑组成建筑组团作为核算单元; (4)地下建筑(含地下室)可单独进行核算; (5)室外附属工程可合并为一个整体单元进行核算。 3.2 设计阶段绿色建材应用比例核算时,建设单位和设计单位要充分考 虑项目所在地范围内绿色建材供应情况,合理选择绿色建材类别,确定应 用比例。 3.3 竣工阶段绿色建材应用比例核算时,相关单位应以项目结算报告中 绿色建材类别和实际使用量等相关佐证材料为依据。 3.4 绿色建材应用比例的核算指标应由主体及围护结构工程用材(Q1)、 装饰装修工程用材(Q2)、机电安装工程用材(Q3)、室外工程用材(Q4) 4 类指标组成,且每类指标按子类别分设二级指标。 3.5 绿色建材应用比例 4 类核算指标合计 100 分,其中主体及围护结构 工程用材指标 45 分、装饰装修工程用材指标 35 分、机电安装工程用材 15 分、室外工程用材指标 5 分。 — 3 —
工期延误能否计取增加费用的争议
某厂房工程,资金来源为国有资金,发包人采用邀请招标方式,确定由某建筑公司负责承建。2019年11月签订的施工合同显示,工程合同价格形式为单价合同,采用工程量清单计价方式。竣工结算时发生计价争议。
一、争议事项
本工程开工后因各种客观因素影响施工进度,致使挖土、基础、主体结构施工均遇到广州暴雨汛期,增加施工难度及费用,且后续施工过程中因设计变更、工程签证、天气因素等非承包方原因多次导致停窝工,双方就因工期延误能否计取增加的费用产生争议。
二、双方观点
发包人认为,工期给予顺延,但按合同约定不补偿任何费用。
承包人认为,合同专用条款第7.3.2.3条“因发包人原因导致开工延期的,工期顺延,发包人无需因此向承包人作任何补偿且不因此承担任何违约责任”只针对开工延期情形,施工中发生工期延误应给予停窝工费用补偿及因工期延期导致材料设备采购价上涨的费用。
三、我站观点
查询来函资料,本工程合同专用条款只明确约定发包人不承担因自身原因导致开工延期导致增加的费用,对于施工中发生的工期延误,建议双方厘清工期延误的原因及责任,按照合同通用条款第7.5条工期延误的相关约定执行。若由于非承包人原因导致工期延误,产生的停窝工及材料设备采购价上涨导致承包人损失的,承包人可按合同有关索赔的约定向发包人提出费用补偿。
(本案例信息来源于粤标定复函〔2024〕72号文。如有不同观点,欢迎留言分享。)
高支模计价的争议
某厂房工程,资金来源为国有资金,发包人采用邀请招标方式,确定由某建筑公司负责承建。2019年11月签订的施工合同显示,工程合同价格形式为单价合同,采用工程量清单计价方式。竣工结算时发生计价争议。
一、争议事项
本工程部分模板为高支模施工,招标工程量清单中模板项目的支模高度最高为11.3米,但实际的施工专项方案中支模高度最高为22.6米,结算时双方就高支模费用计价产生争议。
二、双方观点
发包人认为,施工图纸与招标图纸相比没有变化,不予调整高支模费用。
承包人认为,依据《广东省住房和城乡建设厅关于印发房屋市政工程危险性较大的分部分项工程安全管理实施细则的通知》(粤建规范〔2019〕2号),本工程混凝土模板支撑工程需编制专项施工方案。因施工过程中发生变更对结构进行调整,结构板厚度及配筋变化,导致专家论证评审通过的施工方案用材增加、施工难度加大,所增加费用超出合同约定根据标高变化调整原则计算出的费用。本工程按发包人确认的施工图及变更,并依据国家现行施工规范及技术标准需采用非常规方案施工,应按已审批的模板专项施工方案予以结算。
三、我站观点
本工程合同价格形式为单价合同,模板工程并非总价包干项目,查阅经审批的超限模板安全专项施工方案,部分高支模的模板项目未在招标清单中开列,属于清单漏项。双方应根据合同中工程量清单错误的修正条款约定,对招标工程量清单中存在缺项、漏项的高支模措施费进行修正,并相应调整合同价格。承包人提出存在设计变更,建议双方厘清事实及变更原因,若由非承包人原因引起的设计变更对结构调整,导致模板的搭设跨度、施工总荷载(设计值)、集中线荷载(设计值)达到高大模板或高支模范围的,应根据经审批的专项施工方案调整模板措施费。但原招标工程量清单中支模高度、搭设跨度、施工总荷载(设计值)、集中线荷载(设计值)未变化,且承包人已有适用模板清单项目范围内报价的,仍按原合同单价执行。
(本案例信息来源于粤标定复函〔2024〕72号文。如有不同观点,欢迎留言分享。)
疫情防控导致费用增加由谁承担的争议
某厂房工程,资金来源为国有资金,发包人采用邀请招标方式,确定由某建筑公司负责承建。2019年11月签订的施工合同显示,工程合同价格形式为单价合同,采用工程量清单计价方式。竣工结算时发生计价争议。
一、争议事项
本工程在2019年底开工至竣工验收期间均受疫情防控影响,导致施工过程中发生多次连续停工、间断停工、工人及机械窝工、施工降效、周转材料及临时设施延期使用等情况,双方对由此产生的费用由谁承担产生争议。
二、双方观点
发包人认为,停工期间管理人员工资,人工、机械窝工,周转材料延期使用等费用,属于疫情防控不可抗力造成的,应各自承担各自的损失。承包人认为,根据粤建市函〔2020〕28号、穗建造价〔2020〕27号文件的精神,因受疫情影响而停工期间产生的各项费用,应按照法律法规、合同条款及2013清单计价规范中不可抗力的有关规定,由发承包双方合理分担。根据本工程合同通用条款第17.3.2条(4)“因不可抗力影响承包人履行合同约定的义务,已经引起或将引起工期延误的,应当顺延工期,由此导致承包人停工的费用损失由发包人和承包人合理分担,停工期间必须支付的工人工资由承包人承担”的约定,停工直接损失费,如管理人员工资、工人窝工、机械窝工、周转材料租赁时间延长、临设使用时间延长等费用需发包人补偿80%,人工、机械降效(由于各种防疫措施,测温消毒、核酸、各级领导检查等影响现场施工)需发包人予以补偿,材料设备因疫情影响价格上涨的需调整。
三、我站观点
根据粤建市函〔2020〕28号、穗建造价〔2020〕27号文件的精神,2020年初发生的新冠疫情属于不可抗力情形,本工程在合同履行阶段受新冠疫情影响造成停工,停工期间产生的费用应按照施工合同、《建设工程工程量清单计价规范》(GB50500-2013)第9.10条不可抗力的有关规定,由发承包双方合理分担。具体为:1、属于疫情防控需要增加的口罩、酒精、消毒水、手套、体温检测器、电动喷雾器等物资采购、疫情防控人工以及被医学隔离观察的工人工资等费用,可计入工程造价,由承包人提交发包人签证认价后,由发包人承担。2、关于不可抗力停工期间人工工资,本工程合同对示范文本通用条款第17.3.2之(4)条进行了修改,约定因不可抗力引起停工期间必须支付的工人工资由承包人承担,但是此条款的改动,在招标阶段发包人是否对此有明确提示或说明,承包人是否知晓,是否为双方的真实意思,建议双方厘清事实再判断如何按合同约定执行。3、材料及设备价格波动引起的调整,按照双方合同约定条款并结合穗建造价〔2020〕27号文件执行。4、受疫情影响导致停工继而产生的机械窝工、周转材料租赁时间延长、临设使用时间延长等相关费用,承包人可依据实际的机械、周转材料、临时设施租赁合同及租赁费结算单等相关资料及合同相关条款向发包人索赔。5、若实际施工过程中因疫情影响同时存在人工、机械的降效,双方应依据实际施工情况共同协商解决。
(本案例信息来源于粤标定复函〔2024〕72号文。如有不同观点,欢迎留言分享。)
11月28日,住建部发布关于发布《房屋建筑和市政基础设施工程禁止和限制使用技术目录(第二批)》的公告(中华人民共和国住房和城乡建设部公告2024年第186号)。自本公告发布之日起9个月后,在房屋建筑和市政基础设施工程新开工项目中,
从业单位不得使用本《目录》所列禁止类施工工艺、设备和材料,
不得在限制条件和范围内使用本《目录》所列限制类施工工艺、设备和材料。禁止使用技术(9项)
限制使用技术(14项)
原文如下:
住房城乡建设部关于发布《房屋建筑和市政基础设施工程禁止和限制使用技术目录(第二批)》的公告为提升建筑工程品质,推进“好房子”建设,降低施工安全风险,促进建筑业绿色发展,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》等有关法律法规,我部组织制定了《房屋建筑和市政基础设施工程禁止和限制使用技术目录(第二批)》(以下简称《目录》),现予发布。自本公告发布之日起9个月后,在房屋建筑和市政基础设施工程新开工项目中,从业单位不得使用本《目录》所列禁止类施工工艺、设备和材料,不得在限制条件和范围内使用本《目录》所列限制类施工工艺、设备和材料。各级住房城乡建设主管部门要依据《建设工程安全生产管理条例》、《房屋建筑和市政基础设施工程质量监督管理规定》等有关规定,对本《目录》执行情况开展监督检查工作。特此公告。附件下载:房屋建筑和市政基础设施工程禁止和限制使用技术目录(第二批).docx 住房城乡建设部2024年11月8日
房屋建筑和市政基础设施工程禁止和限制使用技术目录(第二批)
第一部分 禁止使用技术
序号 | 名称 | 简要描述 | 可替代的施工工艺、设备、材料 |
一、施工工艺(禁止使用) | |||
1 | 钢筋“热弯”加工工艺 | 在钢筋加工过程中,加热钢筋,将钢筋弯曲至需要的形状 | 冷弯工艺(一次弯折到位) |
2 | 石材及瓷板落后挂接工艺 | 销钉连接工艺、板材边部槽式连接的T型挂件及蝶型挂件连接工艺、板材背部直插或斜插入槽口的挑件连接工艺、胶粘接连接工艺等 | 背栓挂件及组合式挂件(SE型、h型、C型等)连接工艺等 |
二、施工设备(禁止使用) | |||
3 | 手动吊篮(现场组装) | 用扣件和钢管等在施工现场组装搭设,依靠人力进行升降的作业吊篮 | 电动作业吊篮等 |
4 | 三点式安全带 | 三点式腰式安全带 | 五点式安全带 |
三、工程材料(禁止使用) | |||
5 | 废机油脱模剂 | 在施工现场以废机油或加工过的废机油作为混凝土脱模剂 | 模板相适宜的混凝土专用脱模剂 |
6 | 纸胎油毡防水卷材 | 以原纸作为胎体的防水卷材 | 防水性能好、耐久性好的防水材料 |
7 | 再生料聚乙烯丙纶防水卷材 | 以再生聚乙烯合成高分子材料为主体原料,添加多种助剂,表面复合丙纶无纺布,经压延等工艺成型的防水卷材 | 防水性能好、耐久性好的防水材料 |
8 | 非阻燃型密目式安全网 | 施工现场为防止人或物件坠落而进行围护使用的普通非阻燃型密目式安全网 | 不燃或难燃材料制作的阻燃型密目式安全网、镀锌钢板网、冲孔钢板网等 |
9 | 非耐碱型玻璃纤维网格布 | 以玻璃纤维机织物为基材,经特殊的组织结构绞织而成的不耐碱型玻璃纤维网格布 | 耐碱型玻璃纤维网格布 |
第二部分限制使用技术
序号 | 名称 | 简要描述 | 限制条件和范围 | 可替代的施工工艺、设备、材料 |
一、施工工艺(限制使用) | ||||
1 | 钢筋电渣压力焊连接工艺 | 人工操作电渣压力焊机,利用电流通过液体熔渣所产生的电阻热进行焊接的一种熔焊方法 | 不得用于焊接直径20mm及以上的钢筋,不得用于焊接直径12mm以下的钢筋 | 钢筋机械连接等工艺 |
2 | 砖砌式雨水口工艺 | 在道路两侧,采用砌块现场砌筑雨水口 | 不得用于城市道路机动车道和非机动车道 | 现浇混凝土雨水口、预制成品雨水口等工艺 |
3 | 干喷混凝土工艺 | 将骨料、水泥按一定比例干拌均匀,用混凝土干喷机高速喷射到受喷面上的喷射混凝土施工方法 | 不得用于大断面隧道、大型洞室、C30及以上强度等级喷射混凝土、非富水围岩地质条件 | 湿喷混凝土工艺 |
4 | 砖砌化粪池工艺 | 采用砌块现场砌筑化粪池的施工方法 | 不得用于设区的市、县(区)主城区建设工程;不得用于存在地下水源的区域 | 现浇钢筋混凝土化粪池、一体式成品化粪池等工艺 |
5 | 灌注桩桩头“直接凿除法”工艺 | 在未对桩头进行预先切割处理的情况下,直接由人工采用风镐或其它工具凿除桩头混凝土 | 不得用于地基基础设计等级乙级及以上房屋建筑工程 | “预先切割法+机械凿除”桩头处理、“环切法”整体桩头处理等工艺 |
6 | 人工掘进顶管工艺 | 采用人工在管前挖土掘进,挖出的土方由手推车或矿车运到工作坑,随挖随顶的顶管施工方法 | 除同时具备以下条件外不得使用:1.有设计文件;2.有安全施工专项方案且经专家论证通过;3.管道内径大于1000mm且小于2000mm;4.单段顶进长度小于90m;5.机械掘进顶管、水力掘进顶管等工艺受限。 | 机械掘进顶管、水力掘进顶管等工艺 |
7 | 水泥稳定类混合料路拌法工艺 | 采用人工辅以机械(如挖掘机等)在施工现场就地拌和水泥稳定类混合料的施工方法 | 不得用于市政道路工程 | 厂拌法工艺 |
二、施工设备(限制使用) | ||||
8 | 简易吊机 | 用于垂直运输施工材料或设备的鸡公吊、墙头吊等简易吊机 | 除同时满足以下条件外不得使用:1.汽车吊、施工升降机、电动高处作业吊篮等不具备施工条件;2.有安全施工专项方案且经专家论证通过。 | 汽车吊、施工升降机等 |
9 | 剪切式钢筋切断机 | 采用剪切原理设计的钢筋切断设备 | 不得用于采用机械连接工艺的钢筋加工 | 数控激光切割机、等离子切割机等设备 |
10 | 轮扣式脚手架 | 使用轮扣式钢管脚手架和扣件搭设的作业脚手架、支撑架 | 不得用于危险性较大的分部分项工程的支撑脚手架;不得用于单排作业脚手架和搭设高度大于15m双排作业脚手架;不得用于搭设高度大于8m的满堂作业脚手架 | 承插型盘扣式脚手架等 |
11 | 扣件式钢管卸料平台 | 用扣件式钢管脚手架搭设的卸料平台 | 不得用于三层(或10m)及以上建筑工程施工;不得用作悬挑卸料平台 | 型钢卸料平台等 |
三、工程材料(限制使用) | ||||
12 | 施工现场自拌混凝土 | 在施工现场混合水泥、砂、碎石等,自行拌合混凝土 | 不得用于结构承重部件的混凝土浇筑;不得用于结构加固部位的混凝土浇筑砌筑 | 预拌混凝土 |
13 | 普通混凝土井盖 | 使用钢筋、普通混凝土材料制作的混凝土井盖 | 不得用于城市道路机动车道 | 球墨铸铁防沉降井盖、超高性能混凝土井盖等 |
14 | 砂模铸造铸铁管和冷镀锌钢管 | 用于给水或排水管道的砂模铸造铸铁管和冷镀锌钢管 | 不得用于民用建筑工程 | 给水管:薄壁不锈钢管、铜管、塑料给水管(PPR、CPVC)、金属塑料复合管等;排水管:柔性接口机制铸铁排水管、HDPE管、UPVC管等 |
备注:1.可替代的施工工艺、设备、材料不限于《目录》中所列名称。
2.本《目录》适用于《建筑工程施工许可管理办法》规定的限额以上新建、改建、扩建房屋建筑和市政基础设施工程。
提问网友:Carzy丶小宝
提问日期:2024-12-01 09:29:41
解答网友:舒
白银专家

需要扣除的。这个是配电箱,当然不能计算为桥架长度
提问网友:烂泥也要扶上墙
提问日期:2024-12-01 09:32:48
解答网友:小野猫
铂金专家
目前软件无法实现的
提问网友:13790080120
提问日期:2024-12-01 09:50:44
2024-12-01 09:57:49 补充
解答网友:小野猫
铂金专家
设计说明怎么说的
解答网友:陈工
钻石专家
设计说明中,平面图图中的,都没有时,问一问设计员。
解答网友:雪花飘 飘
铂金专家
没有负筋,是双层双向钢筋,看说明。
解答网友:rsy
白银专家
说明是双层双向,看图名下有没有钢筋信息
解答网友:钢筋撑起半边天
钻石专家
应该是双层双向的板配筋,图中没有负筋。有负筋时图纸会有说明要求的。
图纸没有问题,没画出负筋表示没有负筋
提问网友:wxs
提问日期:2024-12-01 09:53:24
解答网友:大家广联
钻石专家
应该不含,单独计算
提问网友:刘工
提问日期:2024-12-01 09:12:21
解答网友:大家广联
钻石专家
穿防水 墙一般是刚性防水套管 穿普通墙是 普通 钢套管
解答网友:杨华
黄金专家
地下室外墙是刚性防水套管,其余一般套管;
解答网友:西瓜先生
白银专家
外部用刚性防水套管,内部用一般的
提问网友:坎坷人生
提问日期:2024-12-01 08:40:18
已采纳
解答网友:worker張
黄金专家
风口不需要
解答网友:西瓜先生
白银专家
不需要,粉色那个是变径管
提问网友:田小白
提问日期:2024-12-01 00:49:08
782854347.@.COM
解答网友:nh
钻石专家
查看
提问网友:哈哈哈
提问日期:2024-12-01 00:23:00
解答网友:浮云已逝
专家
清单规范按展开面积计算,2倍褶皱就要图示投影面积乘以2
解答网友:舒
白银专家
清单计算规则是不算,但组价套定额时需要考虑,
定额工程量需要计算褶皱,一般是图纸面积*1.3
解答网友:nh
钻石专家
查看当地定额说明看看,下参考
6. 窗帘盒、 窗帘轨(杆), 按设计图示尺寸以“m” 计算。 成品窗帘安装, 按窗帘轨长乘以实际高度以“㎡” 计算; 装饰造型帘头、 水波幔帘, 按设计图示尺寸以“m” 计算。
提问网友:柴米
提问日期:2024-11-30 23:31:16
解答网友:worker張
黄金专家

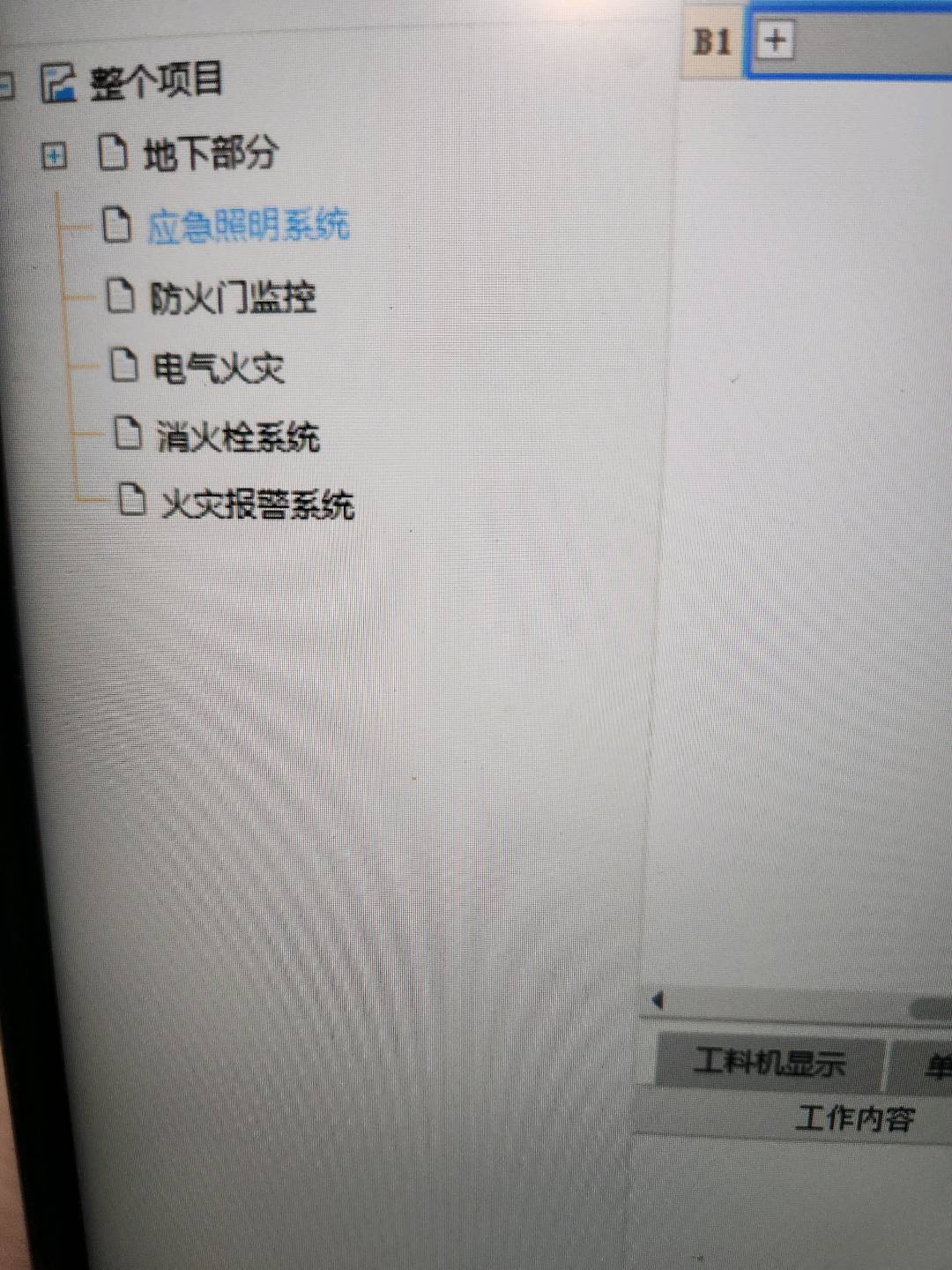

在整个项目点右键插入子分部
提问网友:柴米
提问日期:2024-11-30 23:30:07
解答网友:worker張
黄金专家

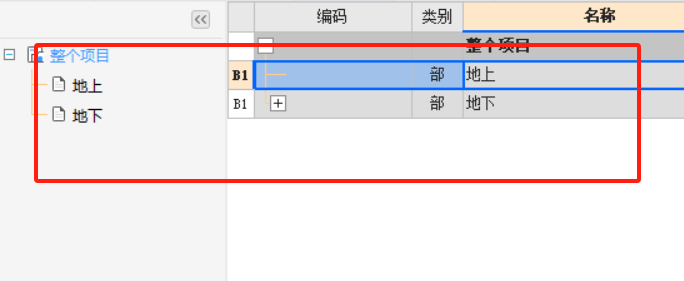

放在整个项目处,插入子分部。
或者在B1处点右键插入子分部
