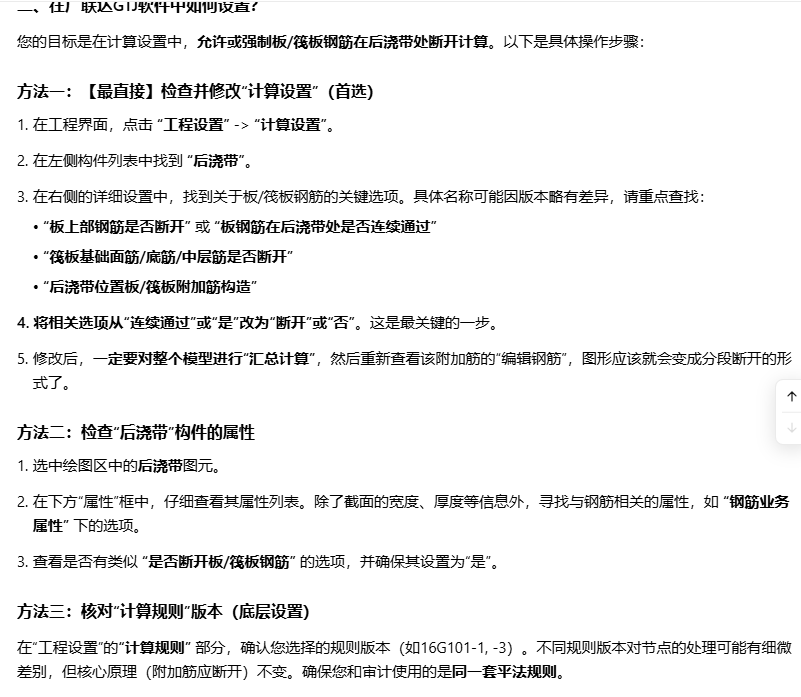

提问:板后者筏板上皮附加筋长度跨越了后浇带,点击编辑钢筋,钢筋图形显示未分段的形式,软件如何设置(今天与审计对量中,对方同样位置的钢筋,点击编辑钢筋,显示的图形是分了3段,都是在后浇带处断开的),谢谢各位大神指教
解答网友:一路向前
白银专家
审计方的模型设置是正确的常规做法。板/筏板的附加筋(尤其是上部附加筋)在后浇带处应该断开,并分别伸入后浇带内锚固。您的软件计算成通长筋是错误的,会导致钢筋量偏少。您需要修改后浇带的属性,让软件正确计算断开和锚固。
