提问网友:早睡晚起
提问日期:2025-11-11 12:12:22
两个快速取水器烂了,需要拆掉安装两个新的,感觉拆除定额有些问题,钱太少了没人做
解答网友:一根筋造价师
专家
您好,您的感觉非常敏锐,这个拆除费用确实存在明显问题,4.60元的单价低得极不合理,在实际施工中基本不可能完成。这会导致预算完全脱离实际,最终要么没人投标,要么施工方在施工时提出变更或索赔。下面我为您详细分析一下问题所在以及可能的原因:问题核心分析
-
1.
单价严重偏离市场行情:一个“铜制快速取水器”及其配套阀门的拆除工作,远不是“拧下螺丝”那么简单。它通常涉及:
-
•
定位挖掘:找到并挖开阀门箱。
-
•
清理:清除阀门箱内的卵石等填充物。
-
•
断管与拆卸:需要专业工具切断与主管道的连接,并完整拆下取水器和阀门。
-
•
垃圾清运:将拆除的旧件、混凝土碎块、卵石等建筑垃圾运走。这一系列工作,即使是一个熟练工人,完成一处也需要不少时间。4.60元的单价,连一个工人一分钟的人工成本都不够。
-

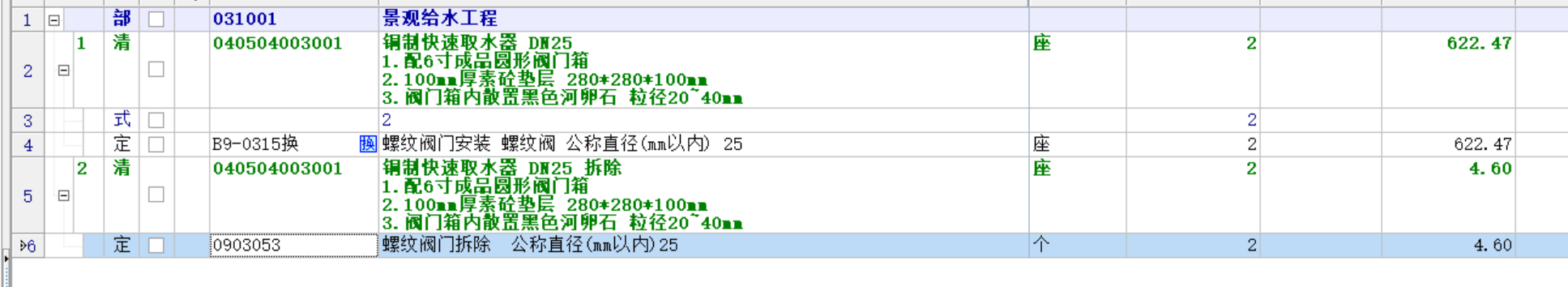

2.
定额套用可能错误:这是预算编制中最常见的问题。您提供的图片中,第4行有一个编码 B9-0315换,这很可能是一个安装定额的子目编号。编制人员可能简单地在安装定额的基础上乘以一个很低的系数(比如0.1或更低)来作为拆除费用。
-
•
正确做法:正规的工程计价软件中,通常有专门的 “拆除”章节 或 “拆除费用”的计算规则。拆除工程的计价不应简单地用安装费打折,而应参照专门的拆除定额,或者根据施工组织方案进行测算(如按人工日、机械台班等计算)。
- 为什么会出现这么低的价格?
-
•
预算软件缺陷或操作失误:可能是在软件中勾选了“拆除”选项后,系统自动套用了一个不合理的低价系数。
-
•
编制人员经验不足:编制人员可能缺乏现场施工经验,对拆除工作的实际工作量预估不足,只是机械地套用公式。
-
•
遗漏工作内容:报价可能只考虑了“拆卸”这个动作本身,而完全忽略了挖掘、清理、垃圾外运等关联工作的费用。从您图片中的项目特征描述来看,拆除工作理应包含处理阀门箱、混凝土垫层和卵石。
- 给您的具体建议您需要向预算编制方(或审核方)明确提出质疑,建议从以下几个方面沟通:
-
1.
直接指出单价不合理:“这个拆除单价(4.60元/个)远低于市场行情和实际成本,无法覆盖人工、工具消耗和垃圾清运费用,请复核其计算依据。”
-
2.
要求明确定额来源和计算规则:“请提供‘铜制快速取水器拆除’和‘螺纹阀门拆除’两项所套用的定额子目编号及计算基础。我们怀疑是直接对安装费进行了不合理的折减,而非套用正确的拆除定额。”
-
3.
核对工作内容是否完整:“该项拆除费用是否包含了为拆卸取水器和阀门而必需的土方开挖、阀门箱吊出、混凝土垫层破碎、卵石清理以及建筑垃圾外运等相关工作的费用?从项目特征看,这些都应包含在内。”
- 总结一下:您的判断是正确的。这份预算中的拆除费用是一个典型的“纸上谈兵”的错误报价,必须进行修正。合理的拆除费用应根据当地最新的工程计价依据(如消耗量定额、费用定额)中的拆除章节进行编制,或通过市场询价来确定,其金额应该是现在报价的数倍甚至数十倍才可能具有可操作性。希望这个详细的分析能帮助您有效地与相关方沟通,解决问题!
