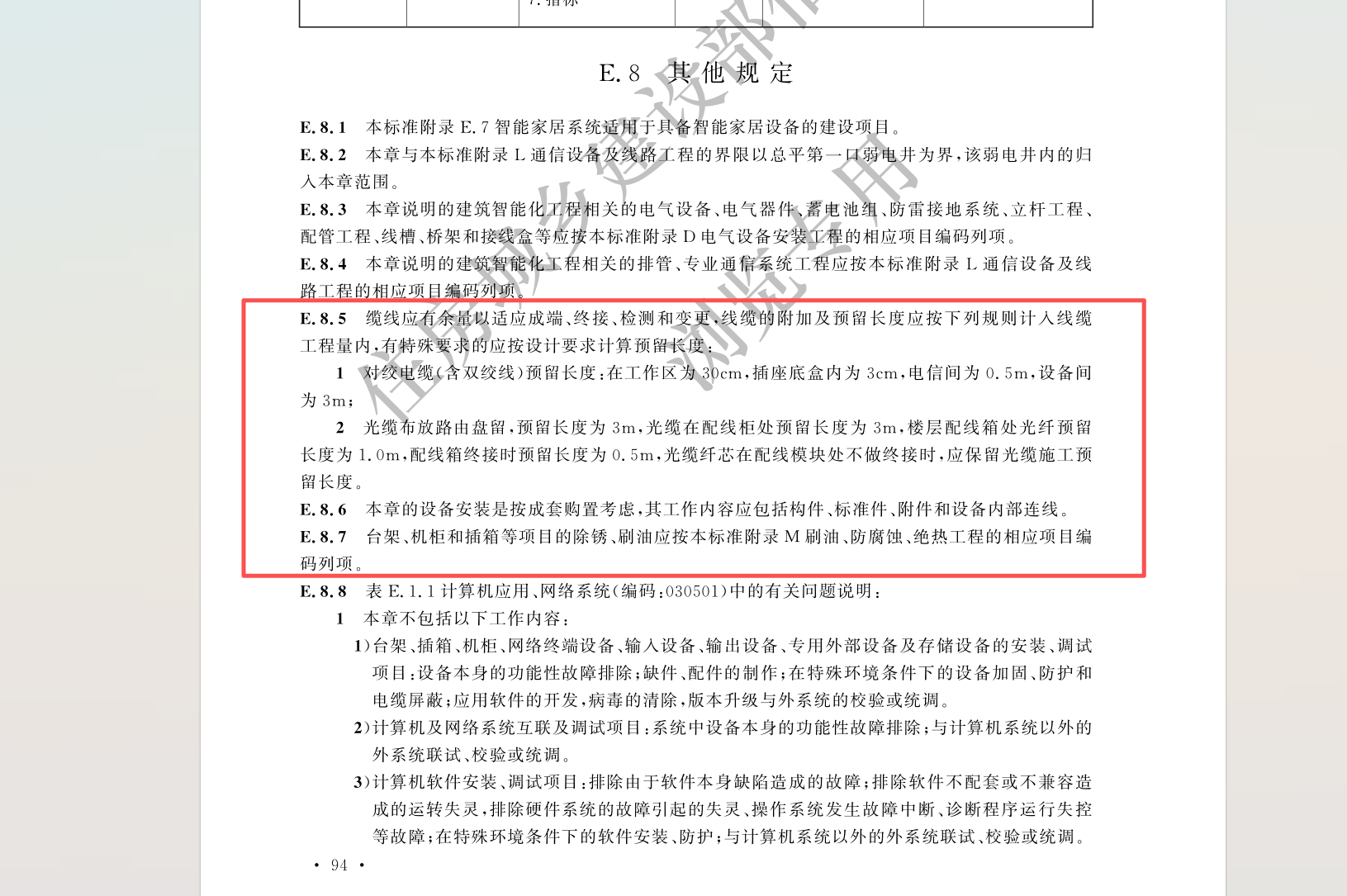

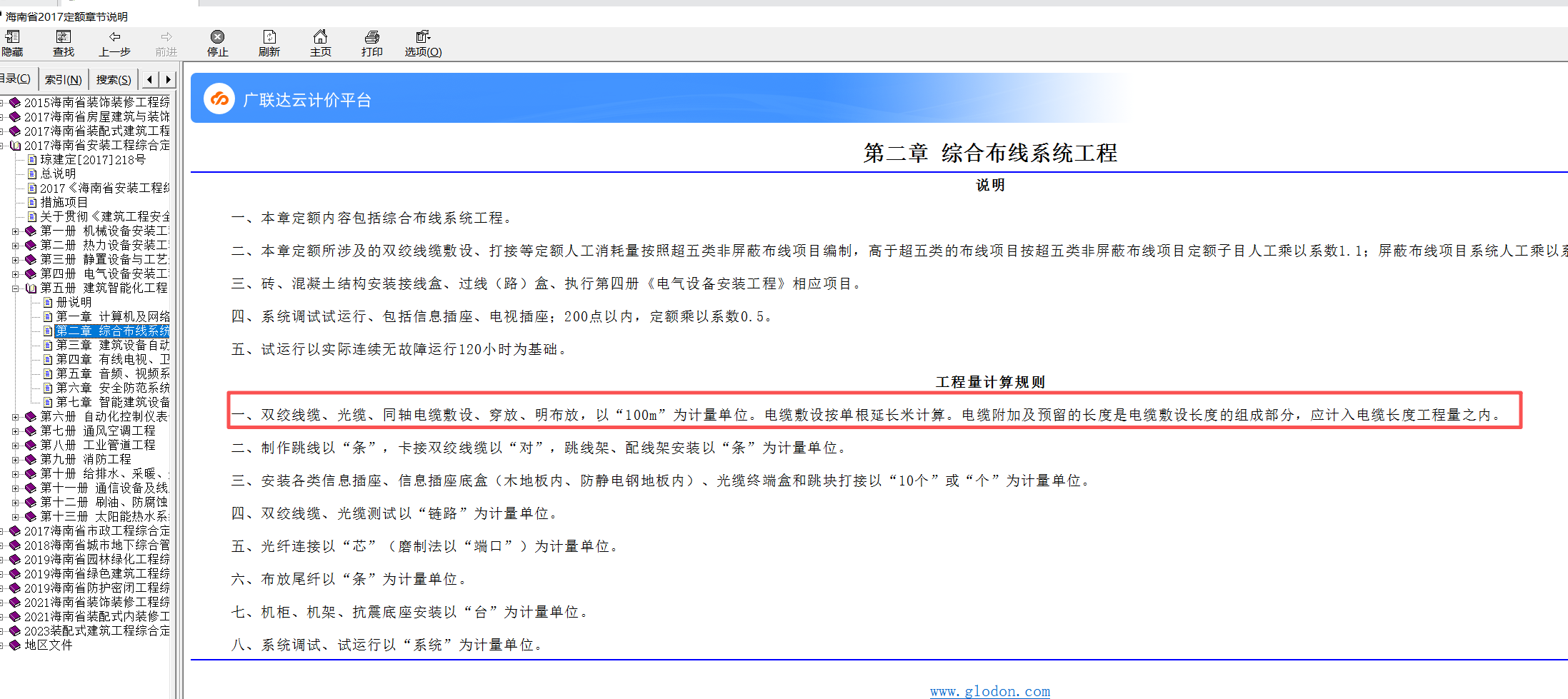

请问海南在算量的时候弱电线缆要考虑计算电缆敷设弛度、波形弯度、交叉这部分的工程量吗?现在我算进去了,审计单位说要删减掉这部分的工程量,请问是不可以计算的吗?是不是预留量只能考虑半周长和下图所示的工作区间预留量?
解答网友:清欢
专家
-
电缆敷设弛度、波形弯度、交叉的预留长度统一按电缆全长的2.5%计算。
-
附加长度是电缆敷设长度的组成部分,需与设计图示的水平和垂直敷设长度叠加后作为工程量计算基数。
-
《建设工程工程量清单计价规范》(GB 50500-2013)明确电缆敷设长度需包含弛度、波形弯度、交叉的附加长度,并规定按设计图示长度加预留长度作为工程量计算基数。
-
《电力工程电缆设计规范》(GB 50217)对电缆敷设的工艺要求及预留长度有具体规定,如弛度控制、交叉处理等。
-
综上,审计单位要删减掉这部分的工程量没有依据。
-
