答疑:固定单价下浮合同,由定额消耗量下浮组成的清单,涉及调差时要用哪个工程量?

提问网友:小林
提问日期:2025-08-27 15:04:55

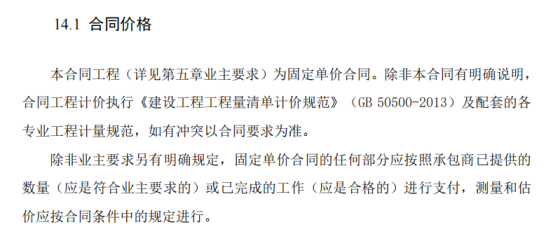

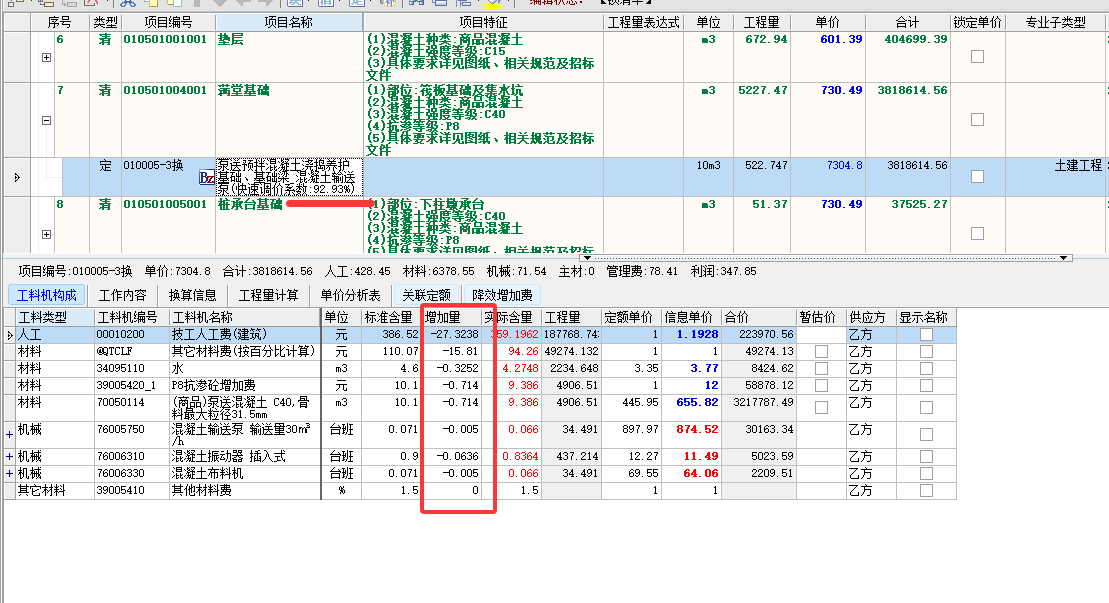

我有个深圳项目的结算,它是由工料机的消耗量下浮后组成的固定单同,在材料调差时,我是要用清单工程量来调差呢,还是用定额消耗量来调差?用清单量调差则未能反应现场实际消耗量,只符合图纸最终算量结果;如果用定额消耗量调差的话,涉及下浮两次的差价。如钢筋调差,结算清单量是2400吨,定额消耗量是2100吨,中间差了300吨。下面合同条款是否能证明调差就是要用清单工程量来。求大佬指点。算量附合同内清单固定单价


解答网友:胡老师

黄金专家

用2100t的钢筋如何完成2400t的清单项目,投标人哪来的自信下浮消耗量,如果想低价打折中标,可以下浮人、材、机单价也比下浮消耗量明治。这种标中了投标人也是充当替罪羊的角色。

解答网友:水依成冰

个人认为用人材机量,因为调差反应的是材料单价变动,你人材机里面才是合同内的材料,下浮体现的是让利,假如工程量和材料都没变,你结算的材料总量就是中标总量,是下浮了的

0

评论0

请先
国网2023版输电+变电+线路清单计价规范+宣贯合集打包
国网2023版输电+变电+线路清单计价规范+宣贯合集打包
8分钟前 有人购买 去瞅瞅看
没有账号?注册  忘记密码?

社交账号快速登录

微信扫一扫关注
扫码关注后会自动登录网站
