提问网友:李灿辉
提问日期:2025-08-16 16:57:14
解答网友:Super丶莹
单价措施费里计价
解答网友:一根筋造价师
一、算量规则
工程量计算依据:
按设计图示长度计算(延长米):测量钢板桩沿基坑或沟槽的连续总长度(单位:米)。
示例:若基坑周长为100m,支护深度需双排钢板桩,则工程量为 100m × 2排 = 200m。
注意:不单独计算桩根数(定额已考虑间距),支撑系统费用包含在综合单价中。

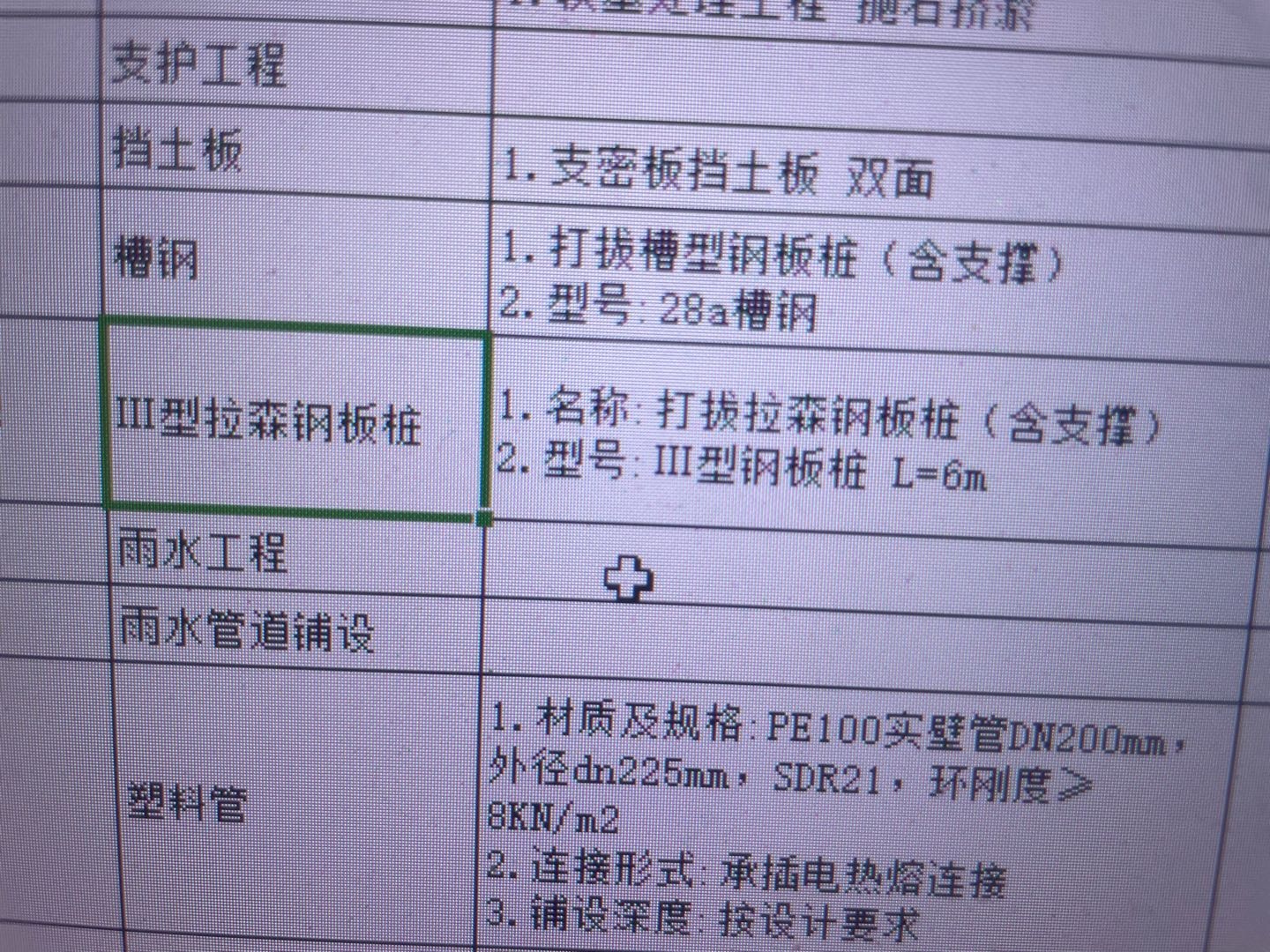

关键参数:
型号:Ⅲ型拉森钢板桩(单根理论重量约 60kg/m)。
桩长:6m(实际施工中可能需接长或截断,按设计长度计)。
支护深度:影响打拔难度(如超深需调整机械费)。
二、组价构成(综合单价分析)
钢板桩租赁费 按施工周期(天数)× 每日租赁单价 × 工程量 市场询价(例:1.5~3元/米·天)
打桩费 机械台班(振动锤)、人工、辅助材料 定额子目(如“打拔拉森钢板桩 Ⅲ型”)
拔桩费 同打桩费(通常为打桩费的30%~50%) 定额子目(与打桩共用子目,系数调整)
支撑安装费 钢围檩、支撑杆件安装拆除(已含在清单描述中) 定额子目(如“钢板桩支撑安拆”)
措施费 场地平整、桩机进退场、泥浆处理(若需) 定额措施费或独立报价
管理费与利润 按企业成本率计算(通常为直接费的5%~15%) 企业定额或地方造价规定
