答疑:室外埋地管道,挖沟槽土方,管道左右一般预留多少公分

提问网友:胡国梁
提问日期:2025-06-24 15:06:02


解答网友:辰亦可美

黄金专家

挖沟槽土方

解答网友:无心

预留

解答网友:豪横的同

在室外埋地管道沟槽开挖施工中,管道左右两侧的预留宽度(即沟槽底部超出管道外径的余量)需综合考虑防塌方、基础施工和安装操作需求,主要依据如下:

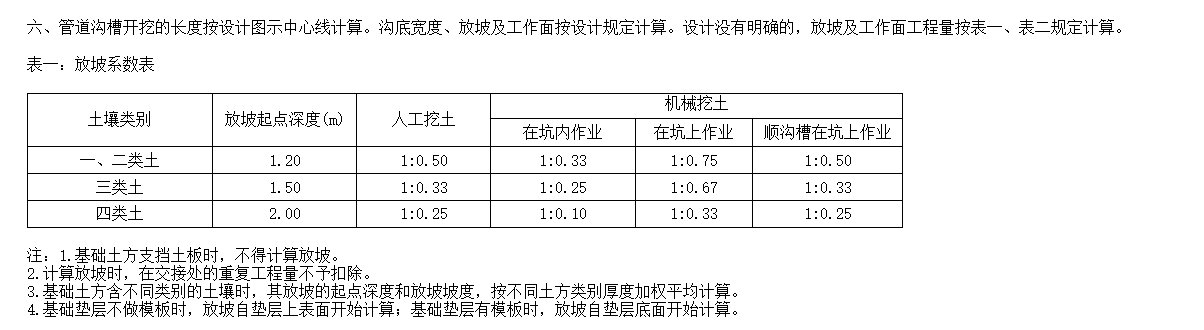

一、防止基础宽度不足的工艺余量

  • ‌两侧加放5~10cm‌为抵消沟槽边坡自然塌落或上宽下窄的影响,保证管道底部基础宽度符合要求,施工时应在设计槽宽基础上‌每侧增加5~10cm的余量‌。例如,设计槽宽为100cm,实际开挖宽度应为110~120cm。

  • 二、满足管道安装的工作面宽度

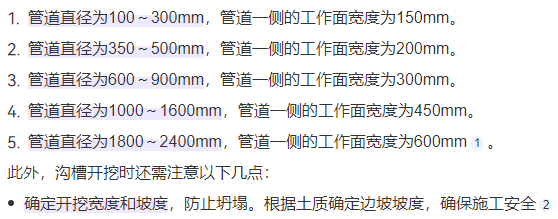

管道安装需额外操作空间,具体单侧工作宽度根据管径确定:

  • ‌管径≤300mm‌:单侧≥15cm

  • ‌管径350~500mm‌:单侧≥20cm

  • ‌管径600~900mm‌:单侧≥30cm

  • ‌管径≥1000mm‌:单侧≥45cm(详见管道工作面宽度表)。
    此部分余量需叠加在防塌方余量之上,且‌沟槽总宽最小值不得低于20cm‌(如小管径场景)。

  • 三、综合预留宽度的计算示例

若敷设DN400管道(管径≈400mm):

  • ‌防塌方余量‌:两侧共加10~20cm(5~10cm/侧);

  • ‌工作面余量‌:单侧需20cm,两侧共40cm;

  • ‌总开挖宽度‌ ≈ 管道外径 + 40cm(工作面) + 10~20cm(防塌方余量)。

  • 四、特殊土质与施工要求
  • ‌不稳定土层‌:需增加临时支撑,必要时每侧加宽至满足支护结构安装;

  • ‌机械开挖‌:槽底需预留≥15cm人工清土层,避免超挖扰动地基;

  • ‌回填要求‌:管道两侧同步回填,高差≤30cm,分层压实(每层≤20~30cm)。

‌总结‌:管道左右预留宽度需结合防塌方余量(‌每侧5~10cm‌)和安装工作面(‌按管径分级的刚性要求‌)共同确定,实际开挖宽度应取二者叠加的最大值,并符合最小沟宽限制。
