答疑:编制工程量清单时,应该计取哪些其他总价措施费?

提问网友:男男女女
提问日期:2025-05-29 16:03:25

我们单位同事在编制清单和控制价时,每个人都是把二次搬运费调整为0,其余的其他总价措施都给,我想问问这个有没有什么依据,那有的项目没啥工期要求,或者说工期不紧张,都在白天施工,我是否也可以删除夜间施工增加费?


解答网友:Otto Apocalypse

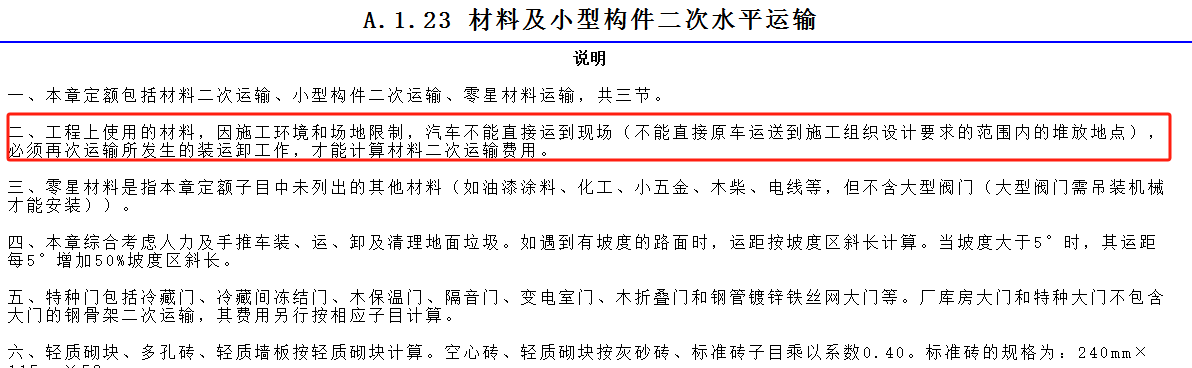

二次运输发生就给,不发生就不给。夜间施工增加费也是发生就给。定额说明里有说的,你看看你们当地的要求

其他总价措施计取

解答网友:尼古拉斯S巴达

专家

问题1因为不理解你当地定额无法回复你

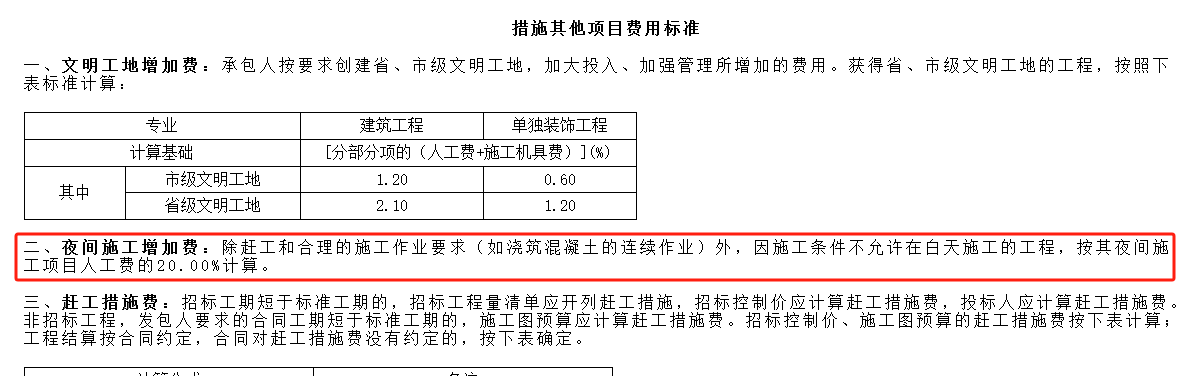

问题2:我这边编制招标控制价时不删除“绿色施工措施费”和“夜间施工增加费”,根据我当地定额是据实结算的,结算时没有做不给,有做就给。

解答网友:L XS

黄金专家

编制清单时可以把其他总价措施项留着,费率空着由投标人自主填写报价,因为各家施工水平及施工方案不同,措施也不一样
