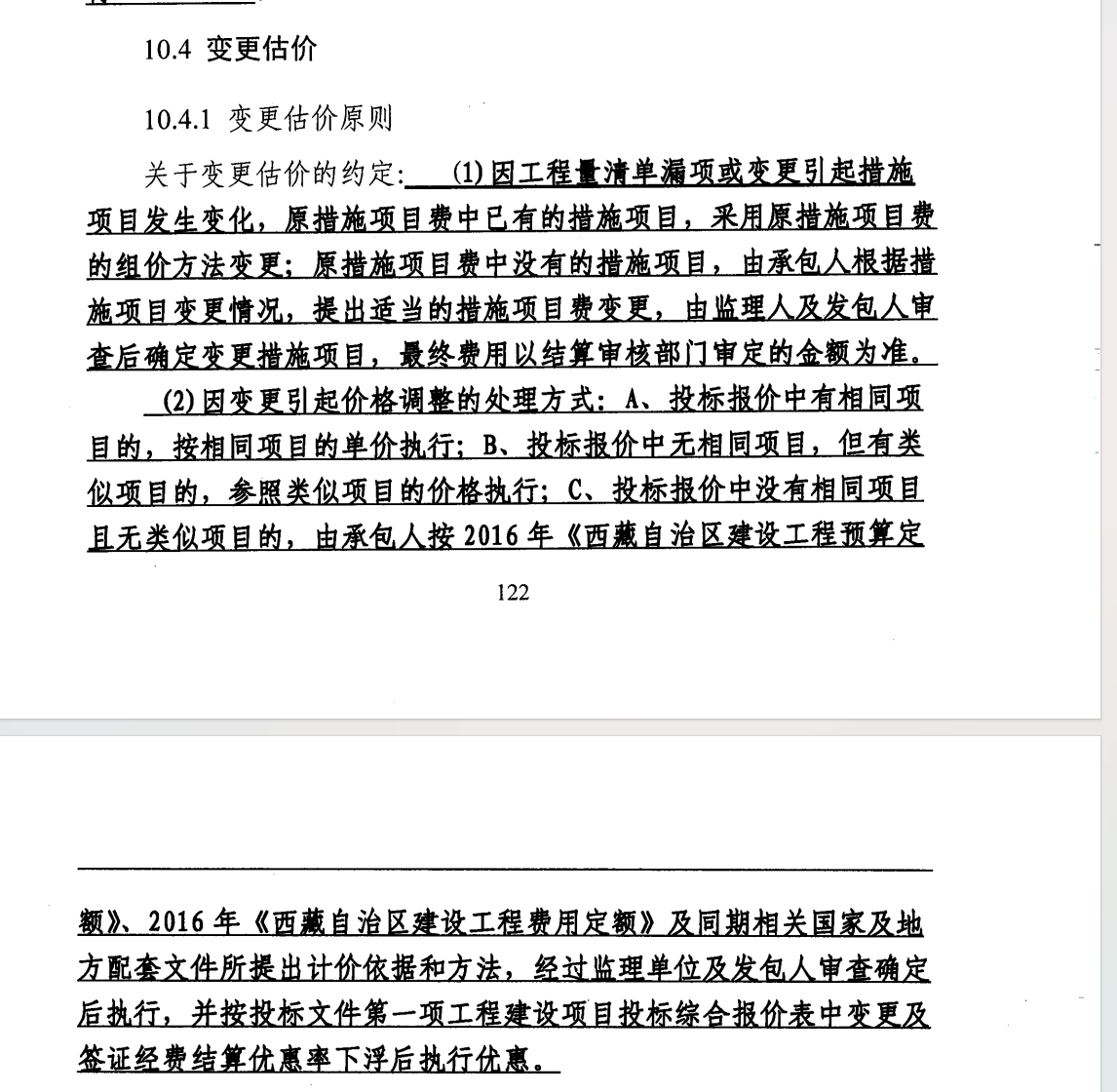

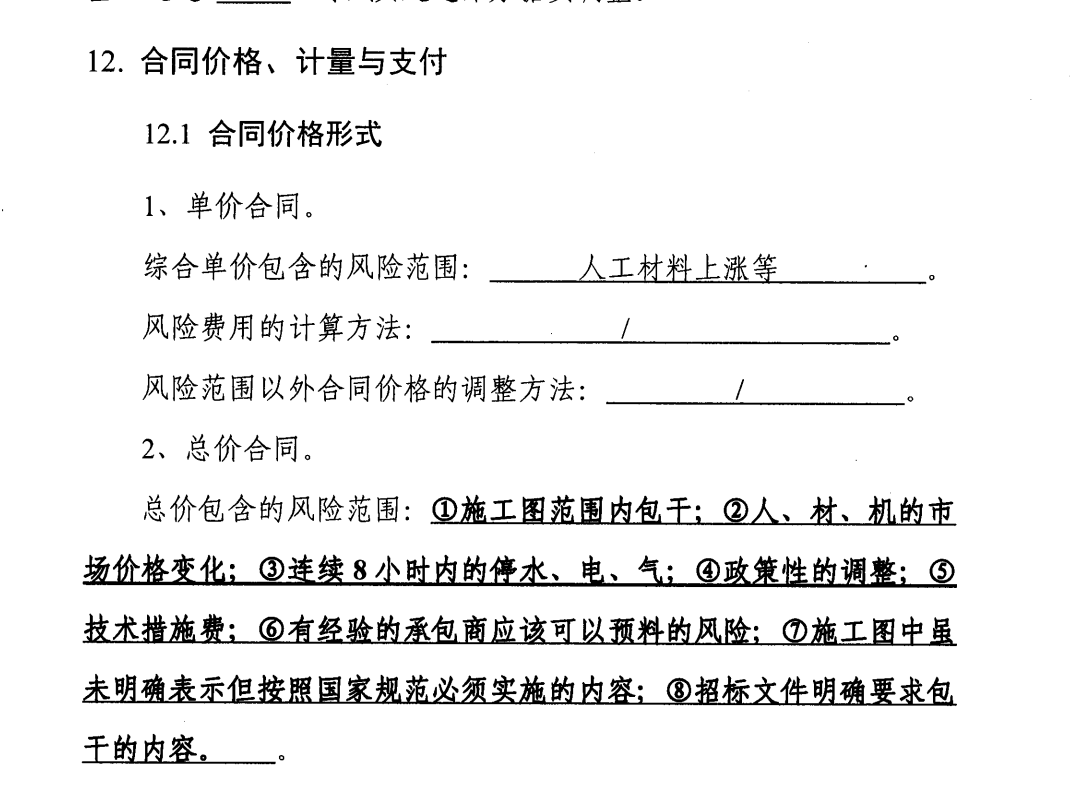

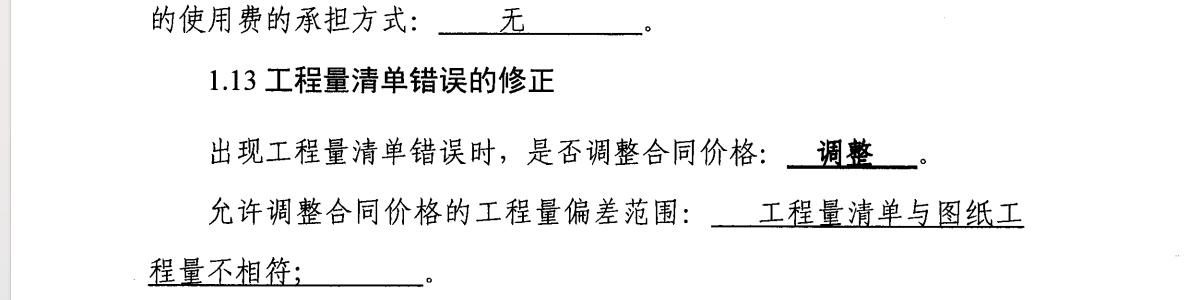

该项目为总价合同,图纸未发生变更,现场存在变更情况,但是未办理签证单,结算审核时出现工程量清单定额套错的情况是否需要按实记取工程量及重新套定额?未变更部分工程量是否可以按照投标清单工程量计取?
解答网友:胡老师
白银专家
结算审核时出现工程量清单定额套错的情况不能按实记取工程量及重新套定额。
解答网友:GXZ
钻石专家
总价合同或单价包干,投标报价存在错误,双方是要承担责任和风险,无论是高是低,这是不能做调整的,包括解说都是要按投标报价的方式进行结算
解答网友:欢乐心中飞雪
钻石专家
请注意这是总价合同,只有发生合同约定可以调整的如清单漏项、变更、签证、合同内有但是未施工等情况的时候才可以调整造价的
解答网友:天山雪豹
黄金专家
不能调套错的定额
解答网友:大海
钻石专家
没有可以调整合同总价的理由。
