答疑:如图:这是合同结算内容,我有几个问题想指教下,麻烦各位有时间解答下。

image_print阅读模式

提问网友:陈小鑫
提问日期:2025-03-06 13:54:41

双面

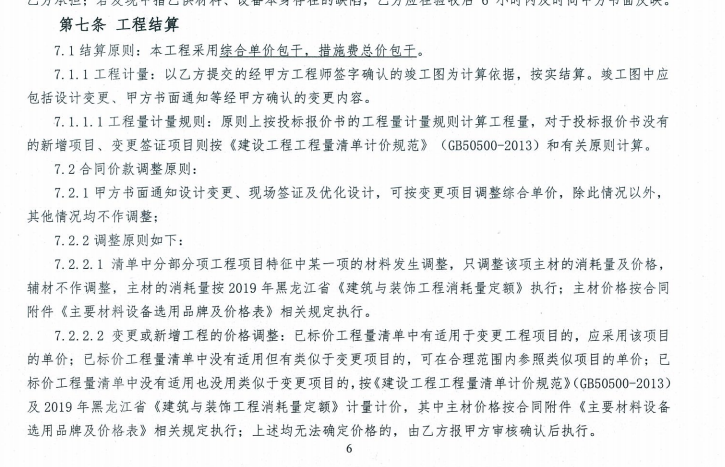

首先:我是审计方,审初稿   1:施工方上报的结算价格比投标价格低了,怎么处理?是调回标内价格还是就按上报的低的处理? 2:第7.2.1条中优化设计是指优化图纸吗?现在竣工图纸比之前改动地方挺多,比如踢脚线由原来的金属30高变成了pvc材质70高了。那这块变动需要设计变更吗?3: 因为合同说优化设计可以调整综合单价,那比如有的项多了一道材料,举个例子原来天棚采用双面石膏板,现在多了15mm阻燃板而引起的综合单价变化了,是可以的吗?还是说需要出变更手续?


解答网友:孤帆

1、从公平、公正的原则出发,施工方上报的结算价格比投标价格低了,应调回标内价格,作核增处理。

2、设计变更、现场签证及优化,经监理、甲方、设计同意的,可作综合单价调整。

3、因防火要求,增加的阻燃板,也得经现场监理、设计、甲方签证认可方可调整,擅自变更的,不能作为变更的依据。

解答网友:空山闻语

白银专家

1、提报单价报低了不用调整,报高了要调回原合同单价2、优化设计也是要有签证或变更手续的,没有手续的不能直接画到竣工图上。3、优化设计是可以的,只要项目特征变了,变化的部分就要重新组价了,同样也是需要变更手续的。没有变更手续也是不能直接标到竣工图上的。也就是说竣工图和施工图不一致的地方一定要有相关手续的。

解答网友:奔跑吧!建筑人!

黄金专家

1:施工方上报的结算价格比投标价格低了按上报的低的处理。

 2:第7.2.1条中优化设计是指优化图纸吗?是的

现在竣工图纸比之前改动地方挺多,比如踢脚线由原来的金属30高变成了pvc材质70高了。那这块变动需要设计变更吗?不需要设计变更,由甲方统一的工作联系单就行

3: 因为合同说优化设计可以调整综合单价,那比如有的项多了一道材料,举个例子原来天棚采用双面石膏板,现在多了15mm阻燃板而引起的综合单价变化了,是可以的吗?还是说需要出变更手续?需要甲方同意,设计变更也可以
