景观实施水平是项目实施水平的缩影,也是业主重点展示部分,是一个项目品质的体现,所以要在感官效果与成本间寻找平衡点,才能选出相对经济且合理的方案。

一、项目简介

项目位于湖北省,用地面积32008㎡,总建筑面积为77139㎡。其中:(1)住宅总建筑面积为51010㎡;(2)地下室面积为26129㎡;(3)景观总面积25571㎡。

二、案例背景

(1)现场情况:本案业态为小高层,园区整体呈南高北低的形式,最大高差约为6.3m,内部场地较为平坦,利于景观打造;
(2)开发节奏:在建;

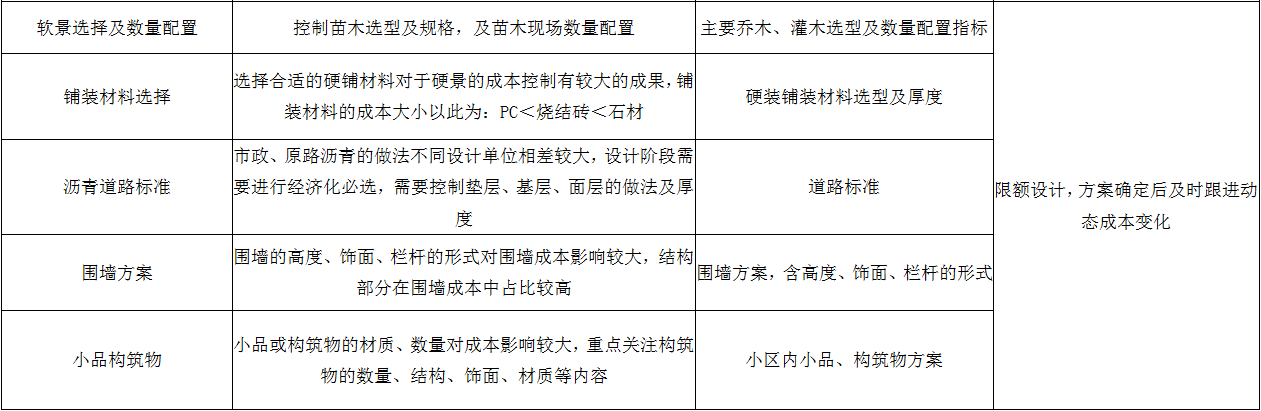

(3)相关优化点:软硬景比、铺装材料选择、软景选择及数量配置、沥青道路标准、构筑物方案。

三、需解决问题

收到景观图纸后经测算,景观金额***万元,景观成本超出目标单方较大。为保证项目景观成本不超限额,咨询组随即进行了指标分析及优化建议反馈。

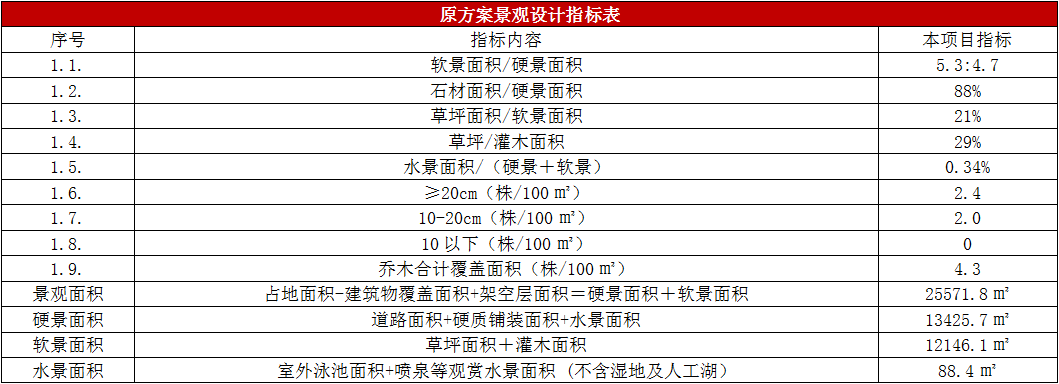

四、指标表

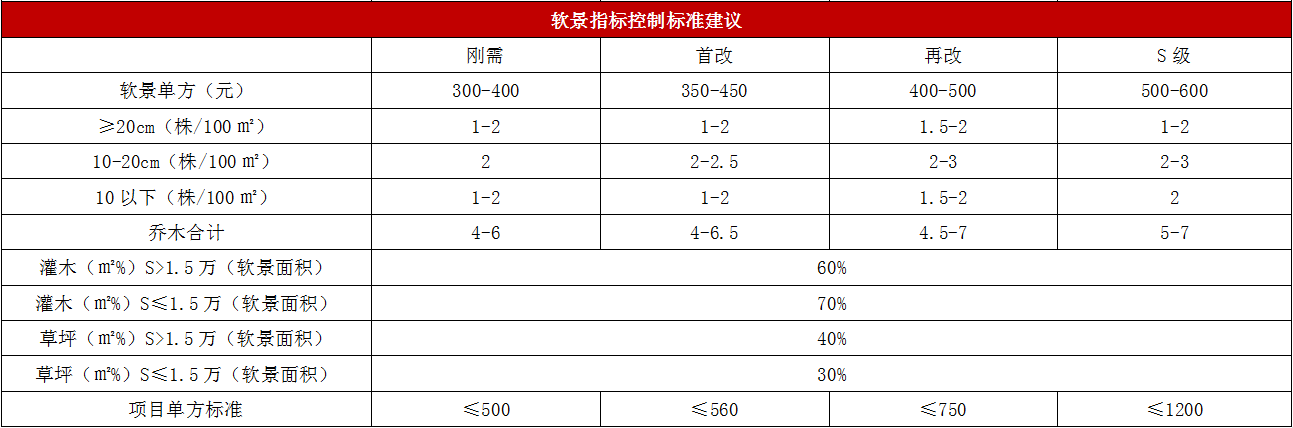

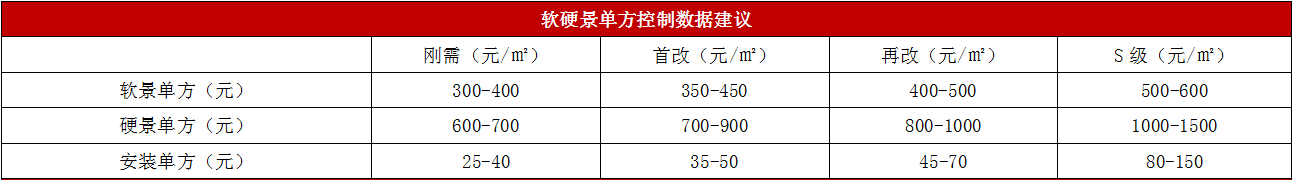

软硬景比: 指区域绿化面积与硬质铺装水平面积在总的环境面积中的比例关系。
乔木覆盖密度: 用以反映绿化区域内乔木数量=乔木总数/绿化面积,指平均100㎡绿化面积中乔木数量。
配置建议  三个3:7
硬景:软景=3:7
软景中灌木:草坪=3:7
硬景中常规铺装材料:PC=3:7

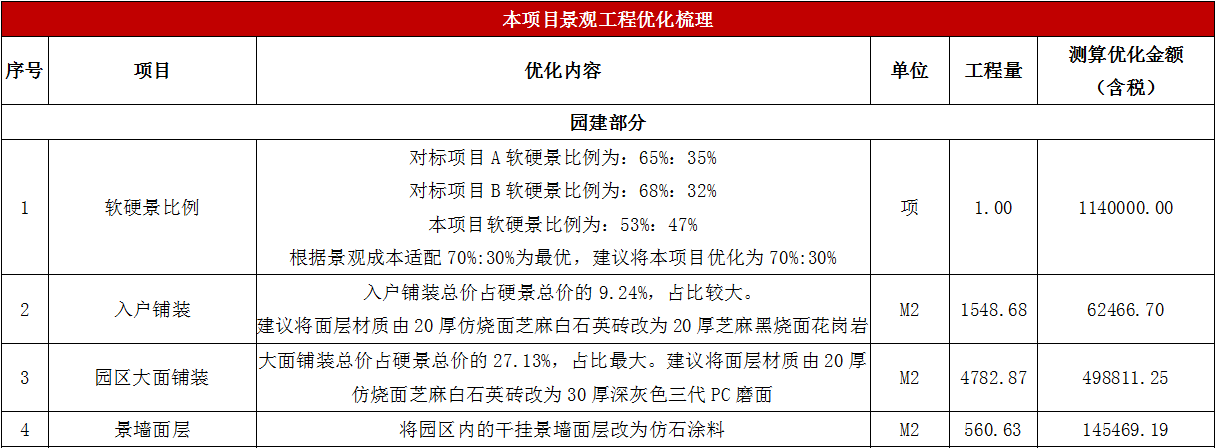

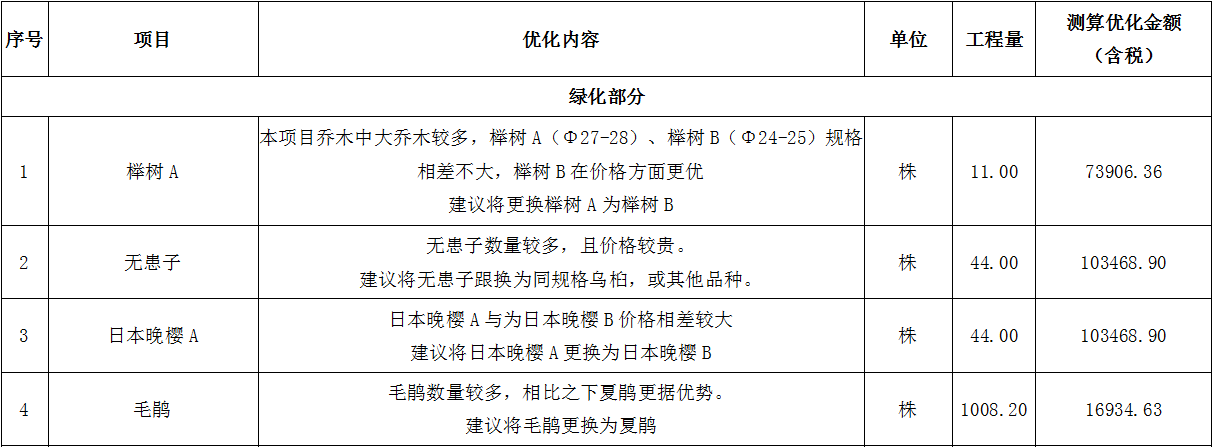

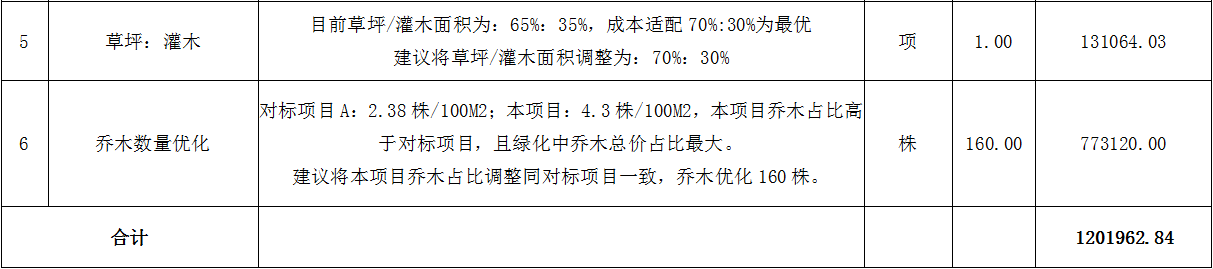

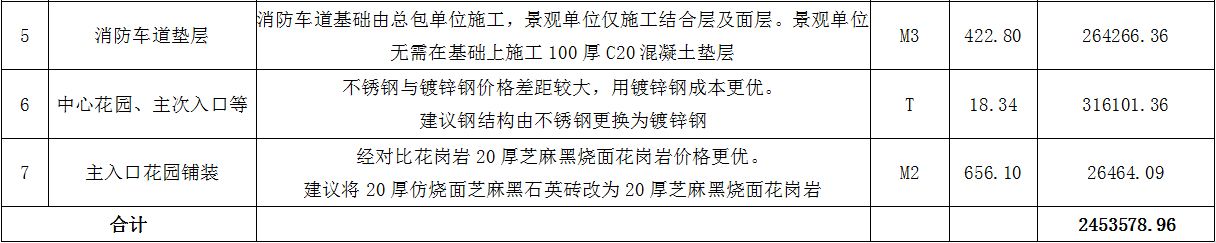

五、优化建议反馈

以上优化项目共计金额365万元

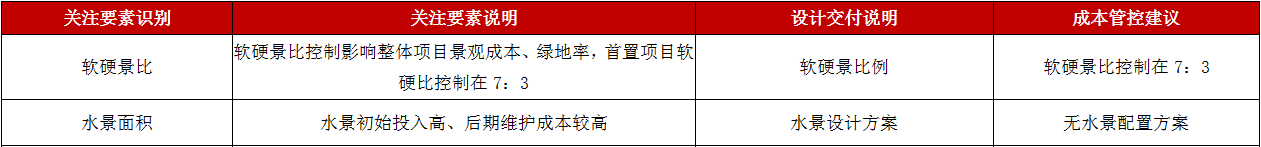

六、案例总结-景观优化关注要素

除上述关注要素外,若项目为分期开发,不建议按全期去控制目标成本,以避免前期成本投入过高,虽然未超全期目标成本,但造成后期成本吃紧的情况,分开设置目标成本,才能避免落差。

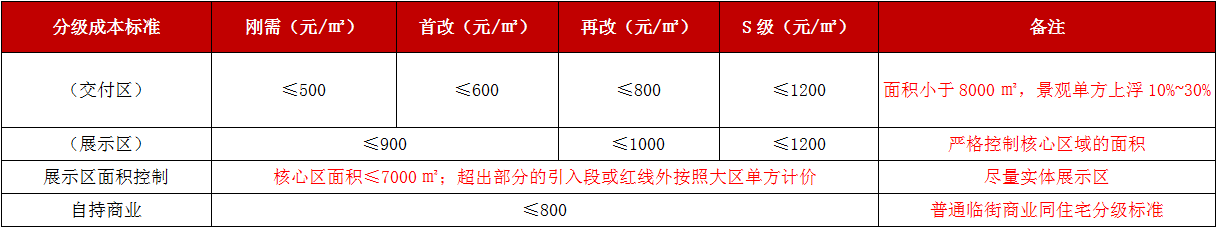

七、配置标准建议

①原则意义上景观分级标准跟室内的标准分级相同,但根据项目的利润、售价、项目的重要度,可以交叉选用配置;
②展示区选址及范围,尽可能为永久性,并控制面积,充分考虑施工的节奏安排,避免大而全,导致施工交叉对工期的干扰。

后期景观成本管控方向
需要一个较为完善的产品适配标准,明确各类产品的配置等级、预期效果,设定各等级产品所对应的目标成本,这样做到科学、严谨,更结合当地实际需求的控制景观成本。
