恒大集团最新工期标准(别墅•多层•高层•公建工期标准)全了!

image_print阅读模式

第一部分:恒大工程建设方面要求

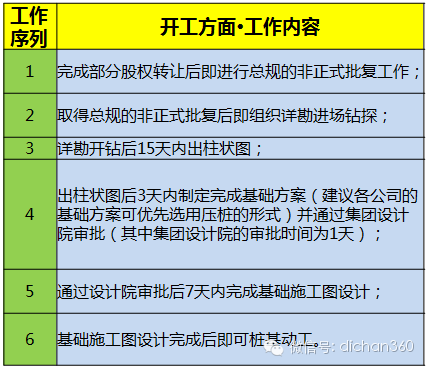

开工方面:

主体工期方面:

1层地下室的,土方工程2个月,桩基工程2个月,主体开工至±0.00工期2个月;地上部分,首层、顶层10天/层,标准层5.5天/层;封顶后至竣工的时间,32层的工期6个月,17层的4.5个月,11层的4个月;竣工后三个月毛坯交楼,毛坯后2~3个月豪装交楼;春节期间可有20天的停工期。

单栋别墅地下室45天,地上15天/层,封顶后3个月毛坯竣工;整片区域别墅可在单栋的工期上加2个月的流水期。

对两层地下室的工期,以及对酒店、六大中心、商业广场等未作具体规定。

第二部分:恒大合同下发方面要求

公司无明文规定。综合计划部曾调研制定过,未发文;工程口与原招标中心亦曾开会讨论过,分别如下:

(1)工程口与原招标中心开会讨论成果:

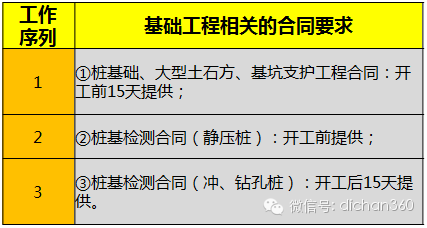

A 基础工程相关的合同要求:

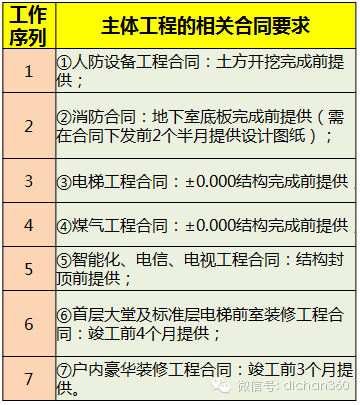

B 主体工程的相关合同要求:

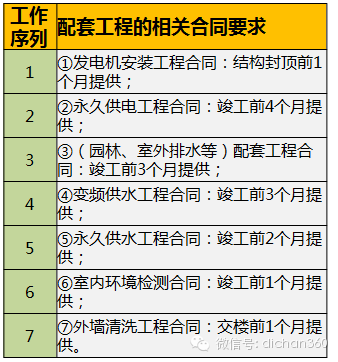

C 配套工程的相关合同要求:

(2)综合计划部调研后制定版

第三部分:恒大2015年最新工期标准

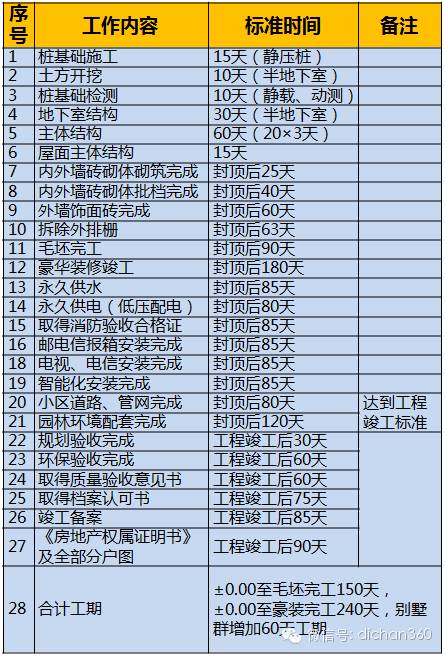

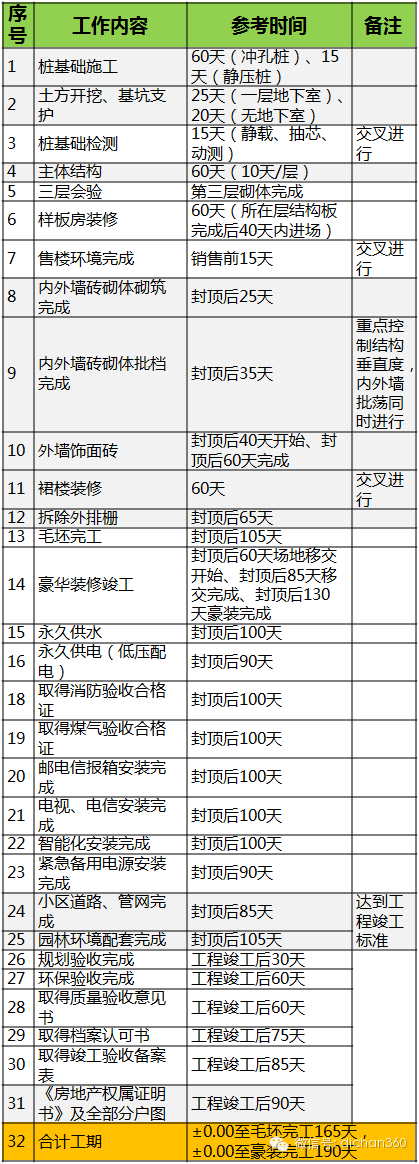

一、别墅施工计划模块:

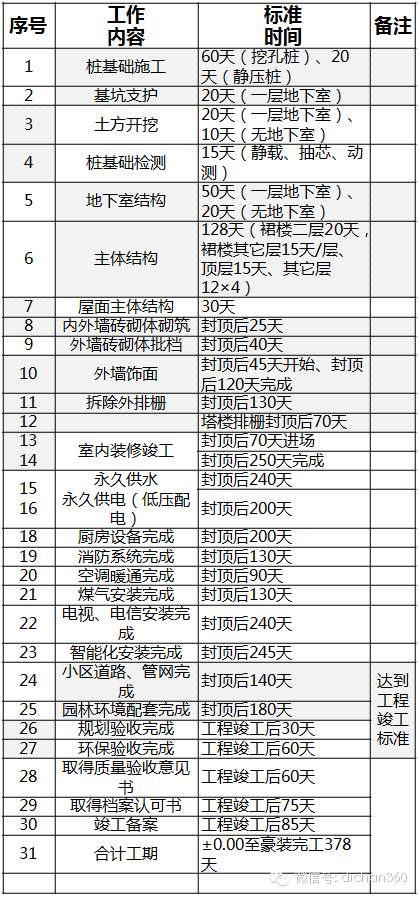

二、多层施工计划模块:

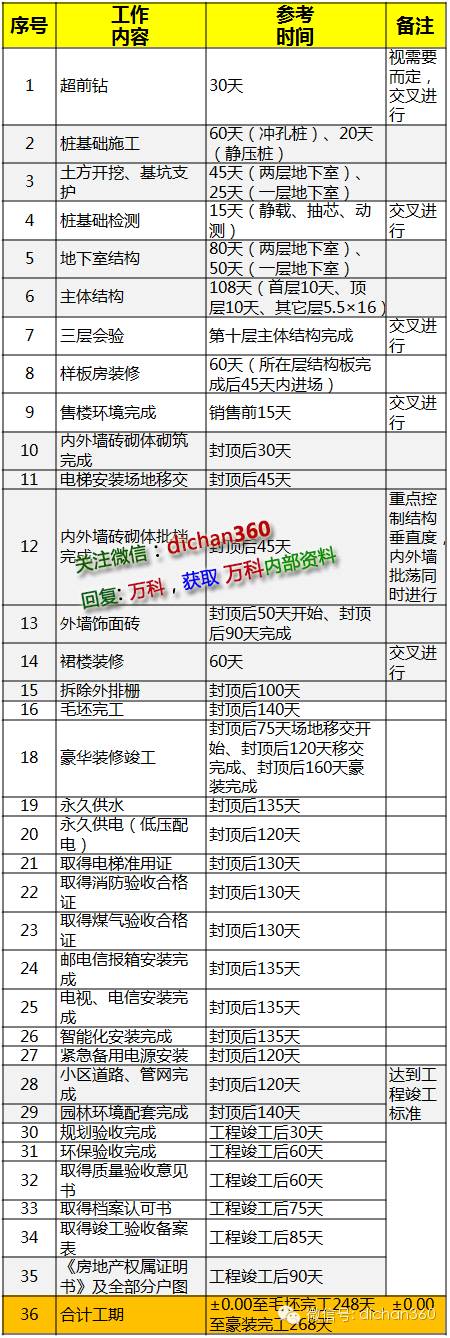

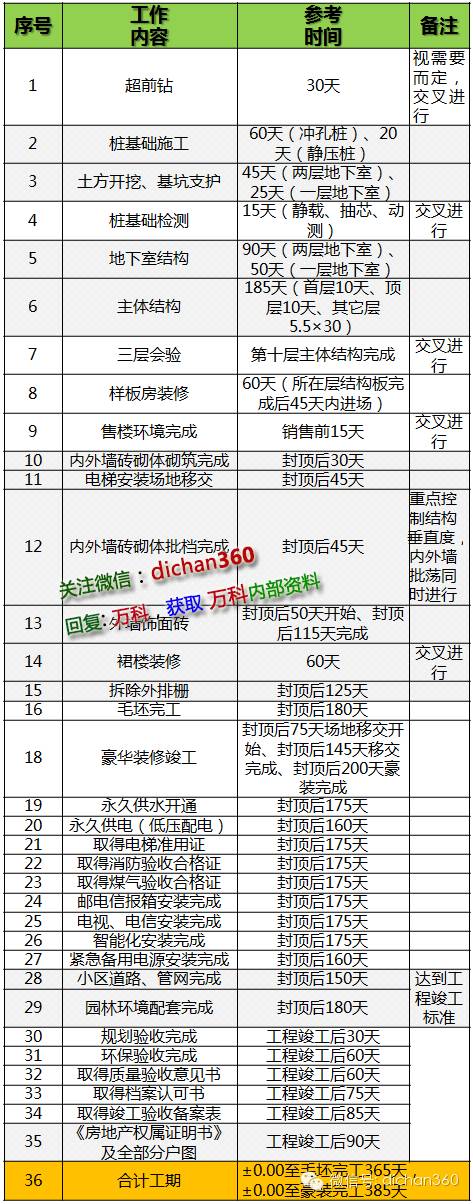

三、高层(11层)施工计划模块:

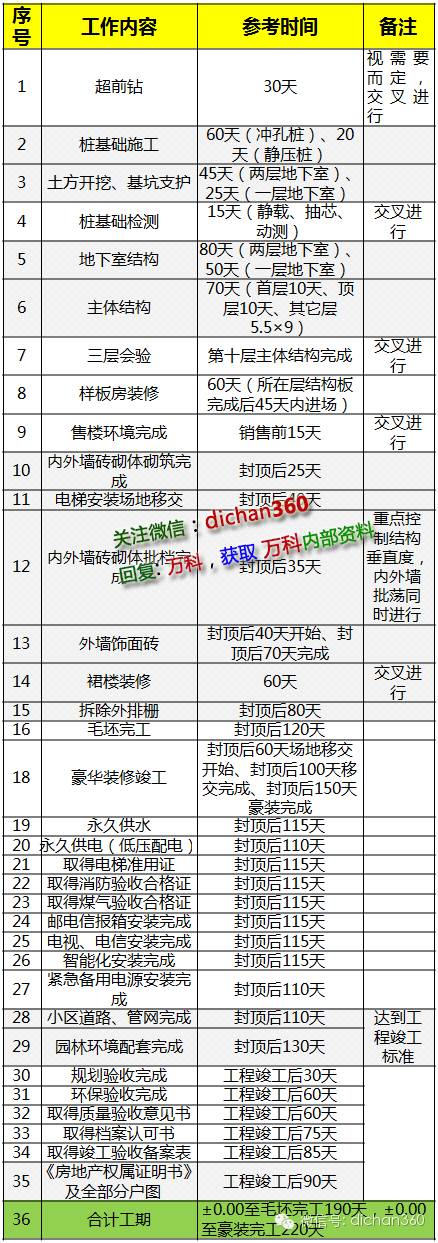

四、高层(18层)施工计划模块:

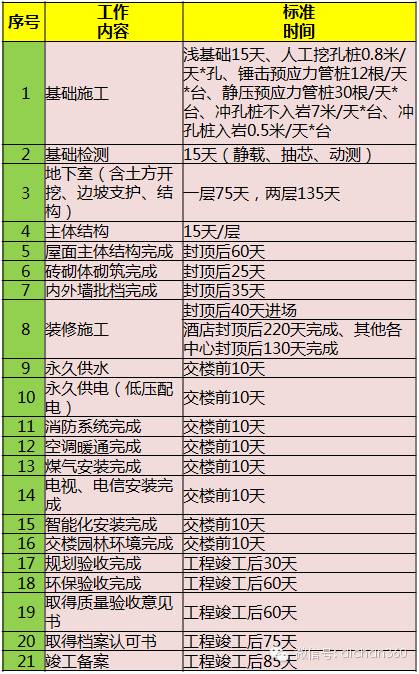

五、高层(32层)施工计划模块:

六、酒店(四层裙楼、五层塔楼)施工计划模块:

七、公建配套施工计划标准

《恒大集团最新工期标准》分享完毕,请收藏
