根据设计规范要求,地下室基础导墙施工水平缝不应留在剪力最大处或底板与侧墙的交接处,应留出高出底板表面≥300mm的墙体上,此部位属于外墙防水的薄弱环节,常见防水措施为(1)中埋式防水:钢板止水带,橡胶止水带;(2)外贴式防水措施:外贴止水带,外涂防水涂料,外抹防水砂浆;(3)遇水膨胀止水条等。实际工程中地下室基础导墙处常用钢板止水带,一方面相当于施工缝作用,另一方面是止水作用。

下面就以南通四建集团施工质量样板班组为例,展示地下室基础导墙水平施工缝止水钢板工艺做法。

1、基础导墙施工技术交底

施工前,由项目技术负责人对施工管理人员及班组人员进行技术交底,交底后签字确认。

2、止水钢板材料进场检验

《地下建筑防水构造图集》10J301对钢板止水带明确了规格要求:

(1)钢板厚度:2-3mm。

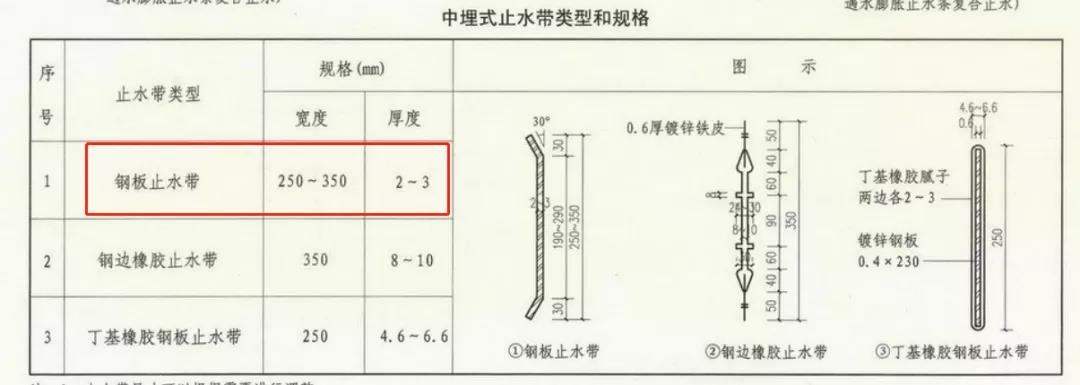

(2)钢板设计宽度25-35cm。

本工程设计采用钢板规格为-3×300,该批次钢板止水带经监理检验验收,规格参数满足设计要求,同意进场使用。

3、钢板止水带安装工艺要求

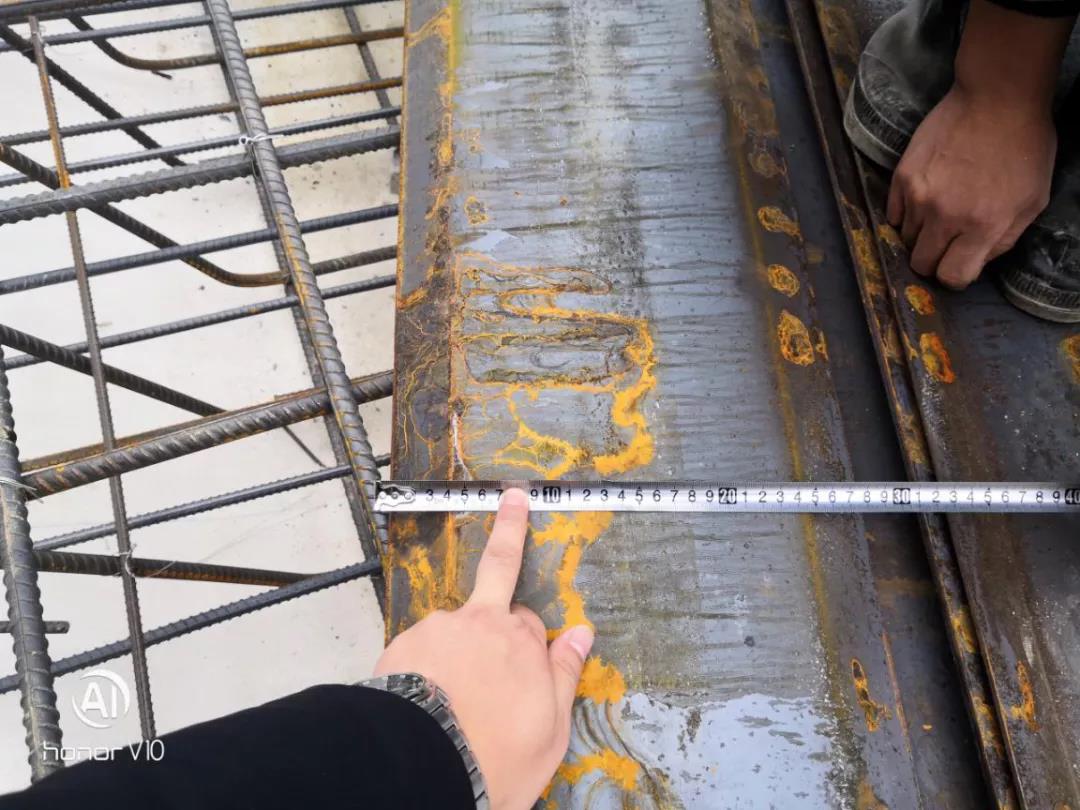

(1)钢板定位及开口方向:钢板止水带安装时折边面向迎水面,并设置控制标高与位置限位,第一次砼浇筑高度为钢板止水带宽度的一半。

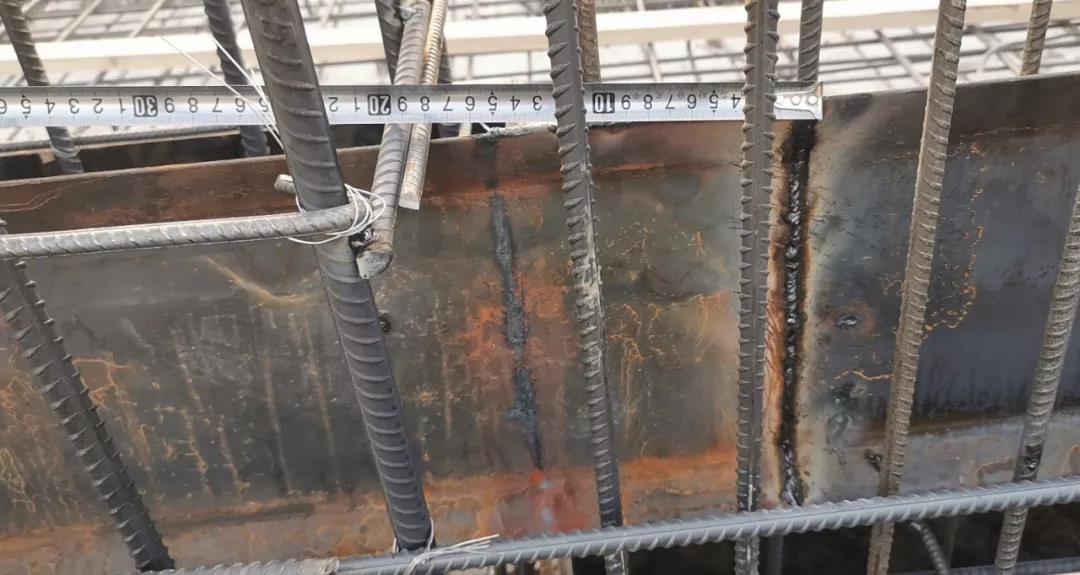

(2)钢板搭接方式:规范要求钢板搭接不小于20mm,双面满焊,为保证钢板焊接质量,本工程钢板双面搭接焊接长度为150mm。

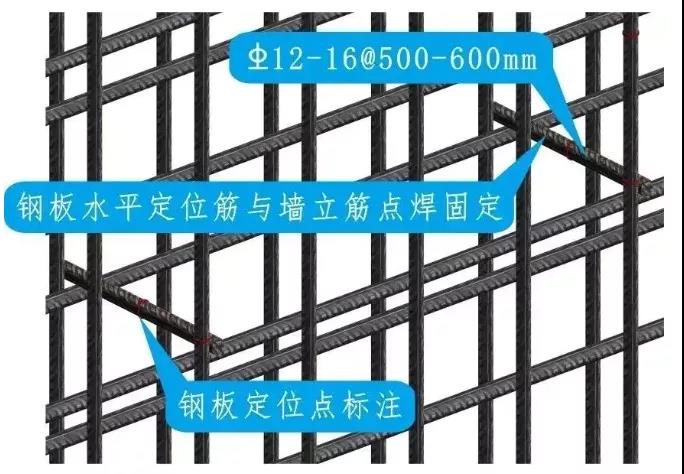

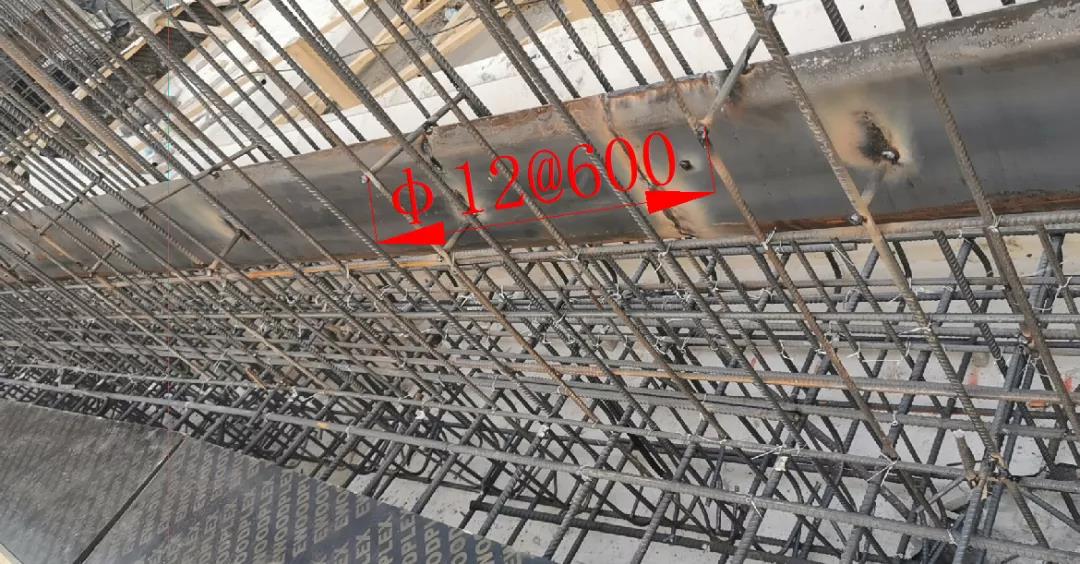

(3)钢板固定措施:钢板就位调整好垂直度后将上口点焊在水平定位筋,并将中部限位筋(原已焊牢在钢板上)与外墙立筋点焊牢固,现场采用φ12@600。

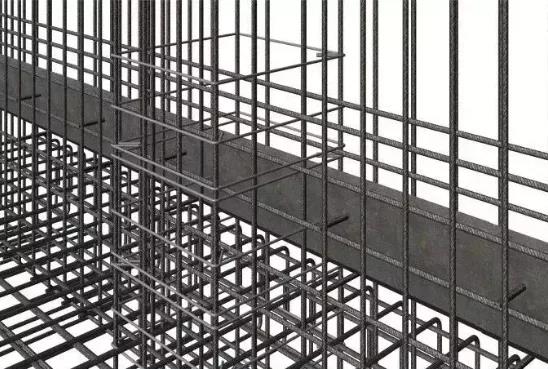

(4)钢板穿柱节点:本工程止水钢板穿柱子处,柱箍筋采用开口箍形式,并与止水钢板双面搭接焊,焊接长度为5d(5*10=50mm)。

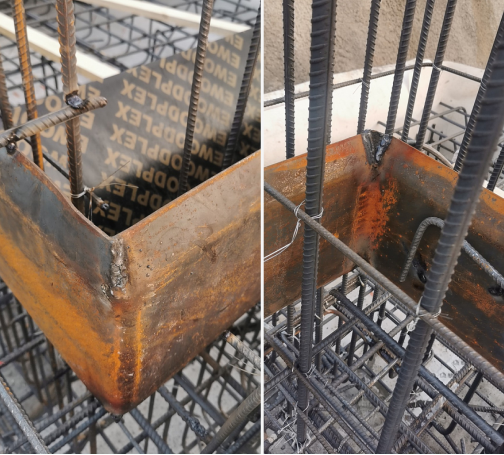

(5)转角处工艺要求:转角处钢板优先采用成品弯折钢板,或者采用丁字形焊接现场焊接,本工程采用工厂焊制的成品转角钢板。

(6)支模、浇筑及后续处理:本工程按照施工方案要求,在砼浇筑时保证止水钢板固定牢靠,拆模后对砼表面进行了凿毛,并及时清理了止水钢板上的浮浆。

0

评论0

请先
Aspose.PDF for .NET v19.1.0破解版.zip
Aspose.PDF for .NET v19.1.0破解版.zip
1分钟前 有人购买 去瞅瞅看

社交账号快速登录

微信扫一扫关注
扫码关注后会自动登录网站
