重庆18定额综合解释(二)超高模板计算

image_print阅读模式

重庆18定额综合解释2中有涉及模板超高的解释说明,你注意到了吗?按最新政策,柱墙梁板模板超高的计算标准是怎么样的,你清楚吗?

一、首先,我们来梳理一下柱墙梁板模板的计算标准。

2.5.1 现浇钢筋混凝土柱、梁、板、墙模板支撑高度超过3.6m时,如何执行定额?

答:现浇钢筋混凝土梁、板模板支撑高度超过3.6m小于8m时,执行梁、板模板支撑超高相应定额项目;大于8m时,不执行梁、板模板支撑超高相应定额项目,按满堂钢管支撑架定额项目执行,同时梁、板模板定额项目中的支撑耗量扣除70%。

现浇钢筋混凝土柱、墙模板支撑高度超过3.6m时,其模板支撑超高工程量按超过部分进行计算,执行柱、墙模板支撑超高相应定额项目。支撑高度是指层高或楼地面至构件顶面的高度。

——重庆18定额综合解释1原文摘录

2.6.3模板超高高度不足1m时,是否按1m计算?

答:模板超高高度不足1m时按1m计算。

2.6.4现浇混凝土梁、板模板支撑高度大于8m按满堂钢管支撑架定额项目执行时,现浇混凝土梁、板模板定额项目中的人工和机械台班消耗量是否调整?

答:梁、板模板定额项目的人工工日和机械台班消耗量分别乘以系数0.7。

——重庆18定额综合解释2原文摘录

柱墙梁板模板最新计算规则,应结合两次综合解释,合并执行。即:

柱墙模板:

1、0~3.6 模板子目

2、3.6以上 模板子目+超高模板子目(工程量按超过部分进行计算)

梁板模板:

1、0~3.6 模板子目

2、3.6~8 模板子目+超高模板子目

3、8以上 满堂钢管支撑架子目+模板子目(支撑耗量扣除70%,人工工日和机械台班消耗量分别乘以系数0.7)

注:柱墙梁板模板超高高度不足1m时按1m计算。

二、接下来,我们了解下,软件的处理方法:

柱墙梁板,均可使用“提取模板项目”功能,软件自动套取模板子目及超高模板子目,且梁板8m以上时,软件也能实现自动套取满堂钢管支撑架子目,同时模板子目支撑耗量扣除70%,人工工日和机械台班消耗量分别乘以系数0.7。

具体操作如下:

柱-8m(墙同柱处理)

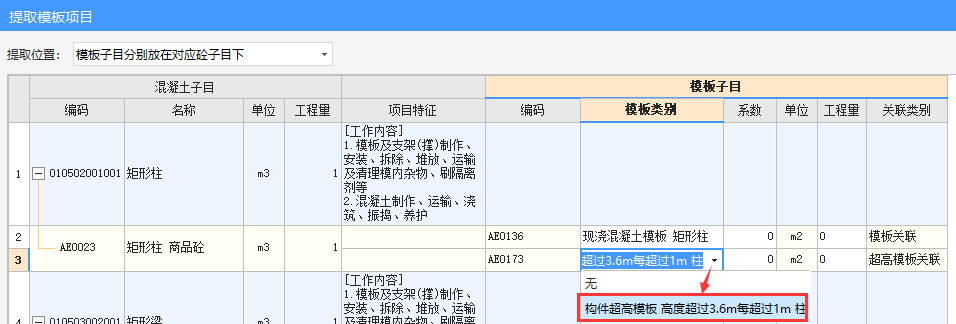

1、执行“提取模板项目”功能,超高模板对应“模板类别”位置默认为空,需根据实际项目判断柱是否需要记取超高,手动选取超高模板类别,如下图:

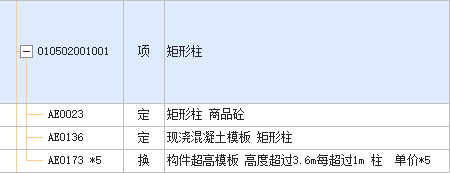

2、操作完成后,分部分项界面自动套取模板子目AE0136及超高模板子目AE0173。因功能设置界面无法输入模板高度,故超高模板的段数,需手动处理。超高段数为5段(8-3.6=4.4不足一米按一米计算),所以将柱超高模板子目乘以系数5。

3、模板工程量,需手动输入:AE0136工程量为0-8m段的接触面积,AE0173工程量为3.6m-8m段的实际接触面积。

-10m(梁与板同理)

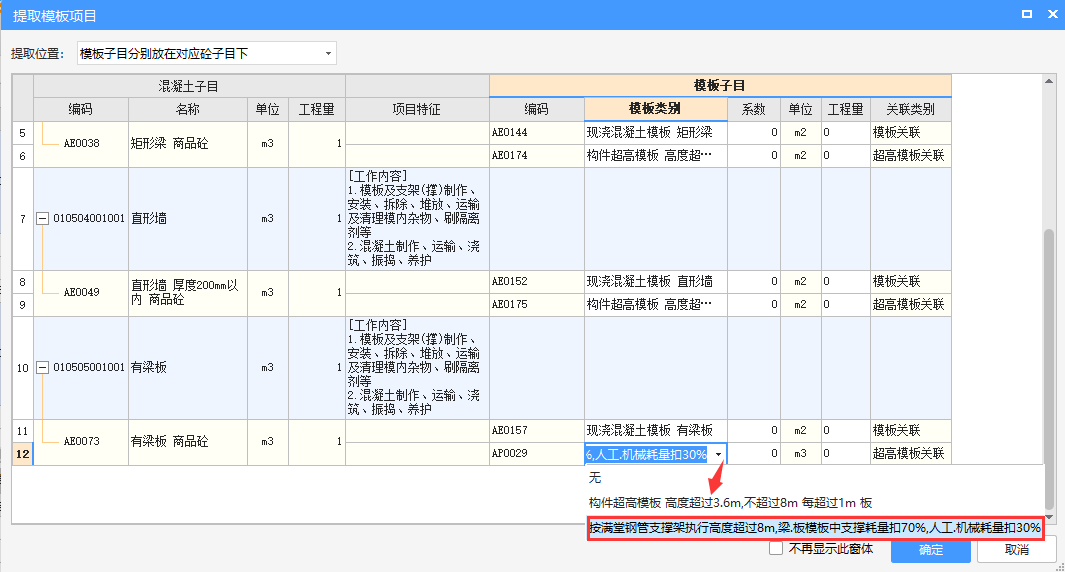

1、执行“提取模板项目”功能,超高模板对应“模板类别”位置默认为空,需根据实际项目判断板是否需要记取超高,手动选取超高模板类别,如下图:

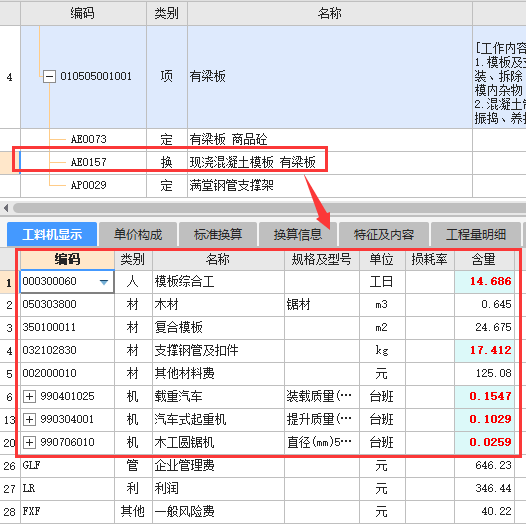

2、操作完成后,分部分项界面自动套取模板子目AE0157及满堂钢管支撑子目AP0029,且模板子目AE0157支撑耗量扣除70%,人工工日和机械台班消耗量分别乘以系数0.7,软件自动完成换算,无需手动扣减。

3、模板工程量,需手动输入:AE0157工程量为板模板面积,AP0029工程量为搭设的水平投影面积乘以支撑高度;

最后附几点建议:

1.在编制工程量清单时将清单按照3.6m以内,3.6m~8m,及8米以上分开描述;

2.如工程量清单中未描述,投标时有条件的最好是进行工程量复核计算,时间紧张的情况下也最好将图纸扫描一遍看看是否有大量的8m以上的超高模板,并根据企业自身历史经验数据或相关主管部门发布的造价技术经济指标来估算模板的工程量。
